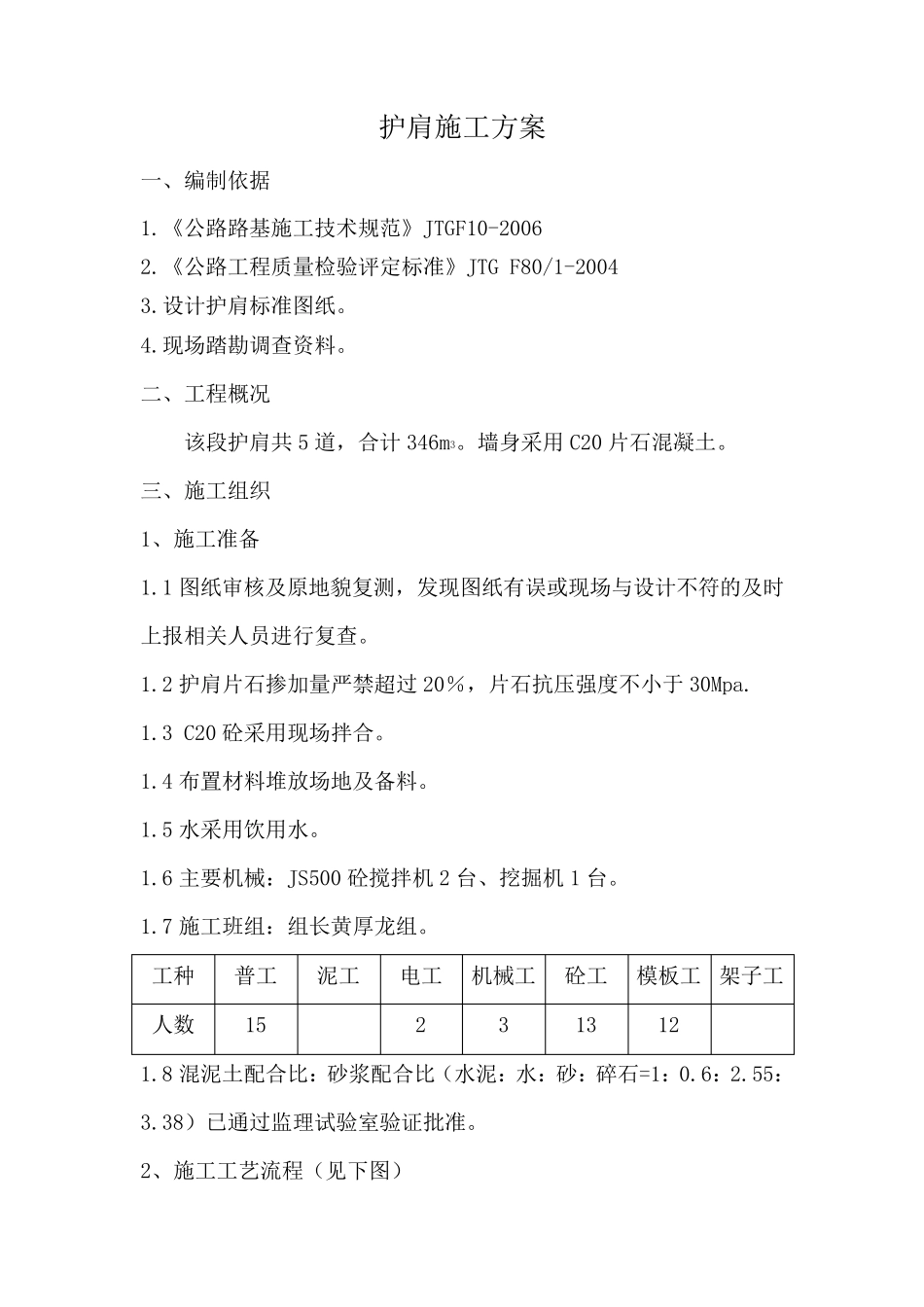

九环东线公路隐患整治工程(平武段) 护肩施工方案 施 工 方 案 编制: 复核: 审核: 四川豪特路桥工程有限公司 二0 一 四年 四月 护肩施工方案 一、编制依据 1
《公路路基施工技术规范》JTGF10-2006 2
《公路工程质量检验评定标准》JTG F80/1-2004 3
设计护肩标准图纸
现场踏勘调查资料
二、工程概况 该段护肩共 5 道,合计 346m3
墙身采用 C20 片石混凝土
三、施工组织 1、施工准备 1
1 图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查
2 护肩片石掺加量严禁超过 20%,片石抗压强度不小于 30Mpa
3 C20 砼采用现场拌合
4 布置材料堆放场地及备料
5 水采用饮用水
6 主要机械:JS500 砼搅拌机 2 台、挖掘机 1 台
7 施工班组:组长黄厚龙组
工种 普工 泥工 电工 机械工 砼工 模板工 架子工 人数 15 2 3 13 12 1
8 混泥土配合比:砂浆配合比(水泥:水:砂:碎石=1:0
38)已通过监理试验室验证批准

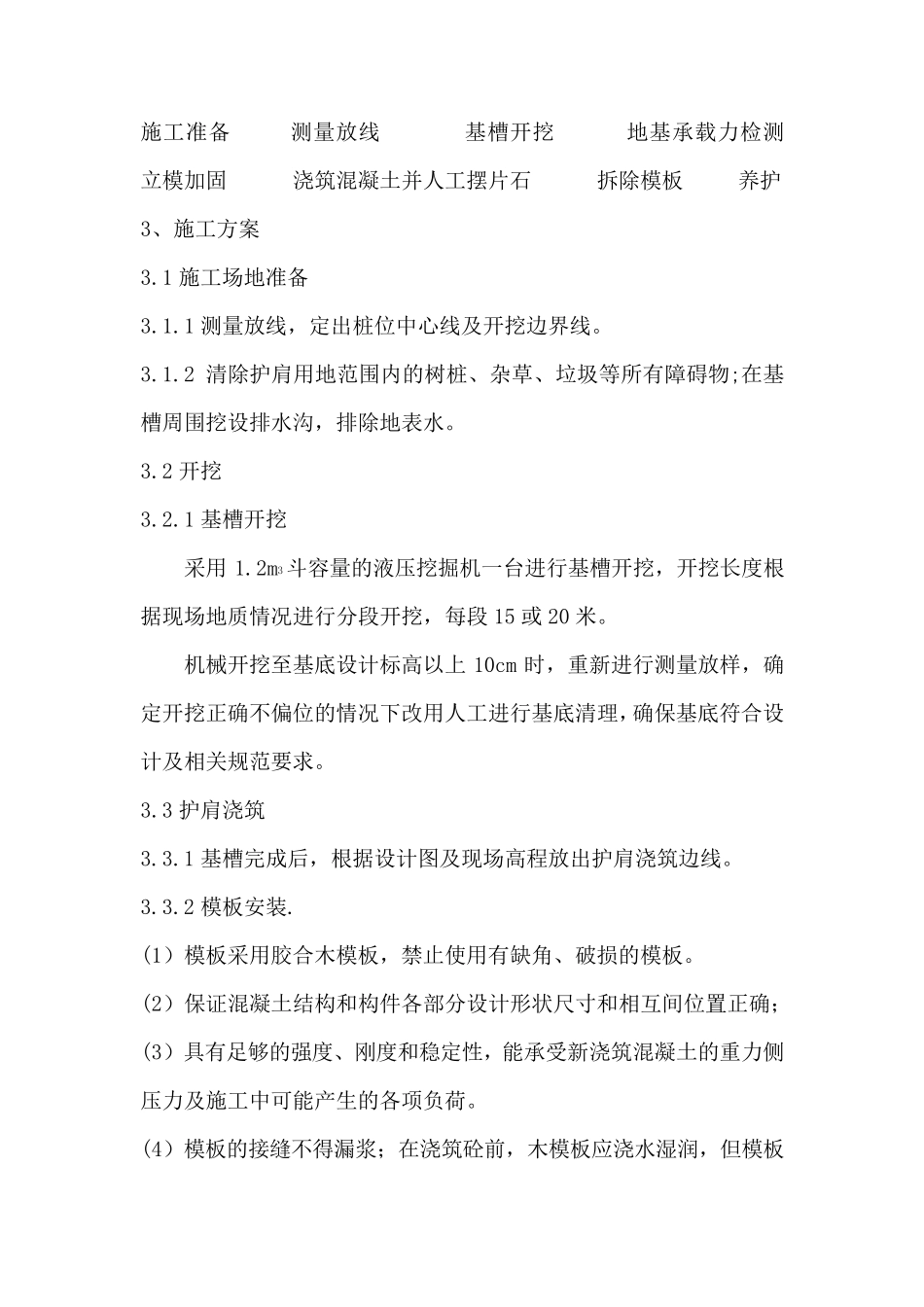

2、施工工艺流程(见下图) 施工准备 测量放线 基槽开挖 地基承载力检测 立模加固 浇筑混凝土并人工摆片石 拆除模板 养护 3、施工方案 3
1 施工场地准备 3
1 测量放线,定出桩位中心线及开挖边界线
2 清除护肩用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水
2 开挖 3
1 基槽开挖 采用 1
2m3斗容量的液压挖掘机一台进行基槽开挖,开挖长度根据现场地质情况进行分段开挖,每段 15 或 20 米
机械开挖至基底设计标高以上 10cm 时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理,确保基底符合设计及相关规范要求
