一 、一 般要求 1、钢板桩的设置位置要符合设计要求,便于沟槽基础土方施工,即在基础最突出的边缘外留有支模、拆模的余地
2、基坑沟槽钢板桩的支护平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置
各周边尺寸尽量复合板装模数
3、整个基础施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物
二、支护线测量 依据基坑、沟槽开挖设计截面宽度要求,测放出钢板桩打设位置线,用白石灰标示出钢板桩打设位置
三、钢板桩进场及堆 放场区 按 施工进度计划 或 现 场情 况 组 织 钢板桩进场的时 间,确 保 钢板桩的施工满 足进度要求,钢板桩的堆 放位置根 据施工要求及场地情 况 沿 支护线分 散 堆 放,避免集 中堆 放在一 起 造 成 二次 搬 运

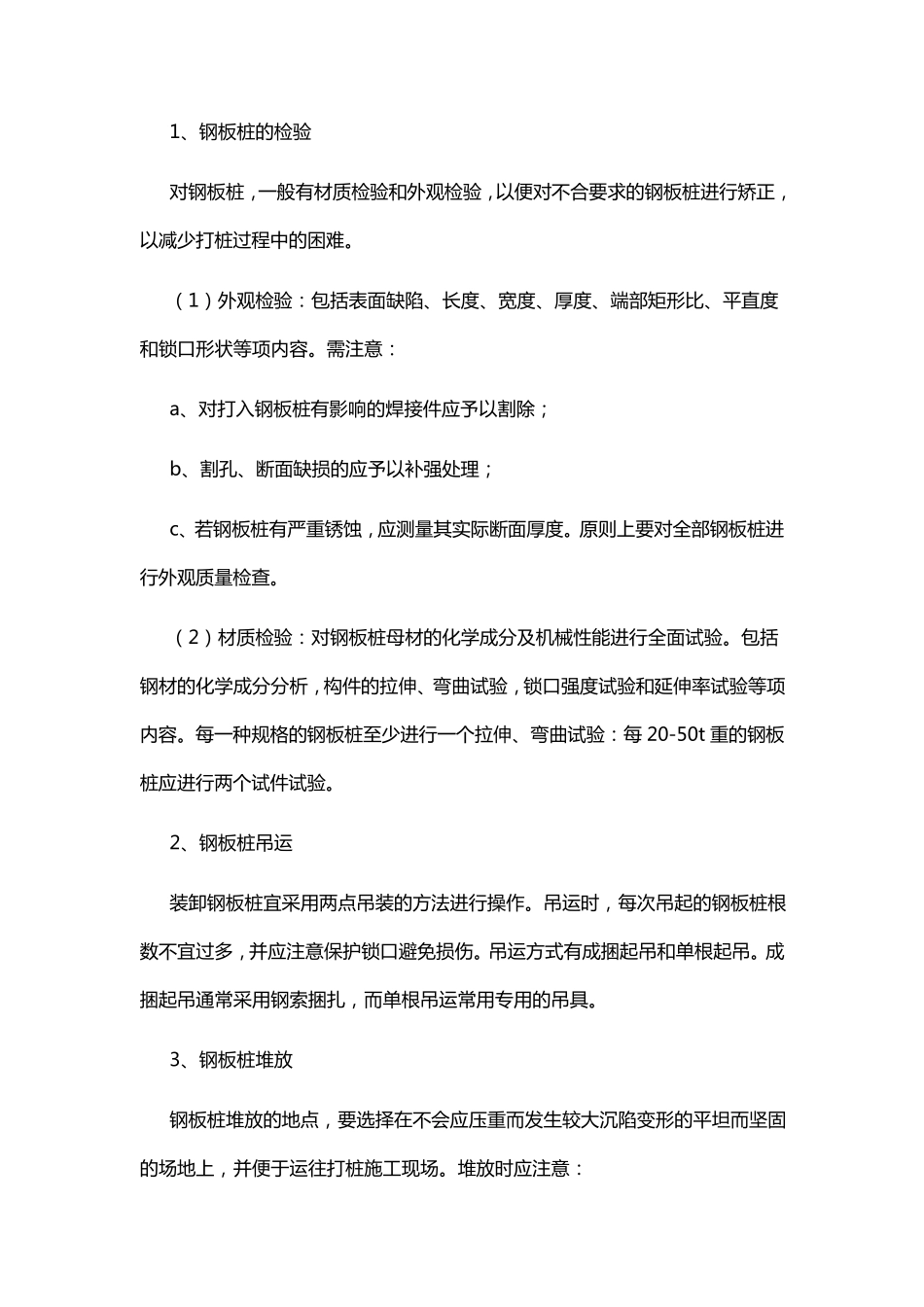

四 、钢板桩施工顺 序 钢板桩位置的定 位放线—挖沟槽—安 装导 梁 —施打钢板桩瞩 —拆除导 梁 —清 理 锚 杆 处 标高 的土方—挖土—排 污 管 、检 查 井 施工—回 填 石屑 、土方—拔 除钢板桩 五 、钢板桩的检 验 、吊装、堆 放 1、钢板桩的检验 对钢板桩,一般有材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难
(1)外观检验:包括表面缺陷、长度、宽度、厚度、端部矩形比、平直度和锁口形状等项内容
需注意: a、对打入钢板桩有影响的焊接件应予以割除; b、割孔、断面缺损的应予以补强处理; c、若钢板桩有严重锈蚀,应测量其实际断面厚度
原则上要对全部钢板桩进行外观质量检查
(2)材质检验:对钢板桩母材的化学成分及机械性能进行全面试验
包括钢材的化学成分分析,构件的拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容
每一种规格的钢板桩至少进行一个拉伸、弯曲试验:每 20-50t 重的
