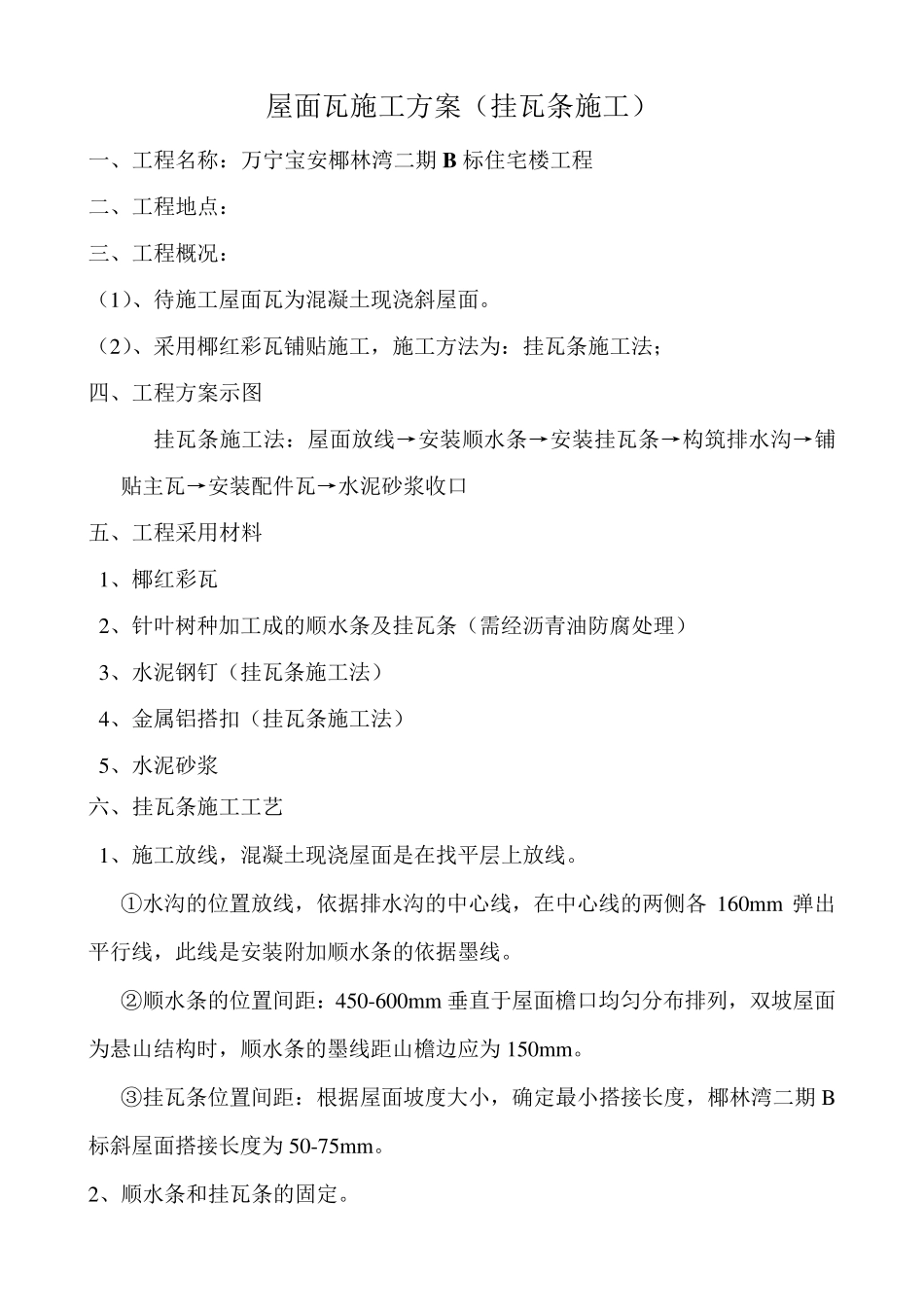

屋面瓦施工方案(挂瓦条施工) 一、工程名称:万宁宝安椰林湾二期B 标住宅楼工程 二、工程地点: 三、工程概况: (1)、待施工屋面瓦为混凝土现浇斜屋面
(2)、采用椰红彩瓦铺贴施工,施工方法为:挂瓦条施工法; 四、工程方案示图 挂瓦条施工法:屋面放线→安装顺水条→安装挂瓦条→构筑排水沟→铺贴主瓦→安装配件瓦→水泥砂浆收口 五、工程采用材料 1、椰红彩瓦 2、针叶树种加工成的顺水条及挂瓦条(需经沥青油防腐处理) 3、水泥钢钉(挂瓦条施工法) 4、金属铝搭扣(挂瓦条施工法) 5、水泥砂浆 六、挂瓦条施工工艺 1、施工放线,混凝土现浇屋面是在找平层上放线
①水沟的位置放线,依据排水沟的中心线,在中心线的两侧各 160mm 弹出平行线,此线是安装附加顺水条的依据墨线
②顺水条的位置间距:450-600mm 垂直于屋面檐口均匀分布排列,双坡屋面为悬山结构时,顺水条的墨线距山檐边应为150mm
③挂瓦条位置间距:根据屋面坡度大小,确定最小搭接长度,椰林湾二期B标斜屋面搭接长度为50-75mm
2、顺水条和挂瓦条的固定

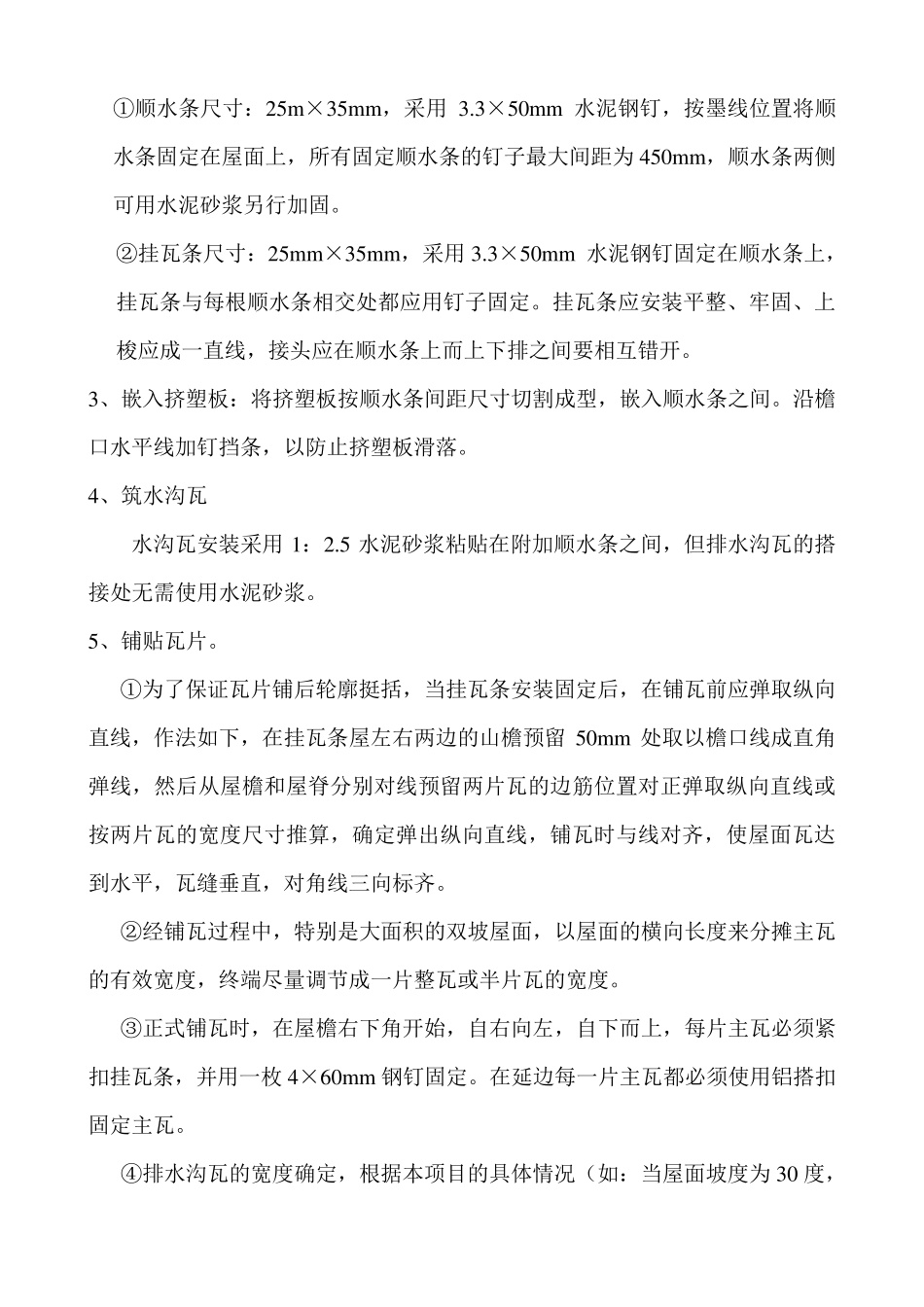

①顺水条尺寸:25m ×35m m ,采用 3
3×50m m 水泥钢钉,按墨线位置将顺水条固定在屋面上,所有固定顺水条的钉子最大间距为 450m m ,顺水条两侧可用水泥砂浆另行加固
②挂瓦条尺寸:25m m ×35m m ,采用 3
3×50m m 水泥钢钉固定在顺水条上,挂瓦条与每根顺水条相交处都应用钉子固定
挂瓦条应安装平整、牢固、上梭应成一直线,接头应在顺水条上而上下排之间要相互错开
3、嵌入挤塑板:将挤塑板按顺水条间距尺寸切割成型,嵌入顺水条之间
沿檐口水平线加钉挡条,以防止挤塑板滑落
4、筑水沟瓦 水沟瓦安装采用 1:2
5 水泥砂浆粘贴在附加顺水条之间,但排水沟瓦的搭接处无需使用水泥砂浆
5、铺贴瓦片

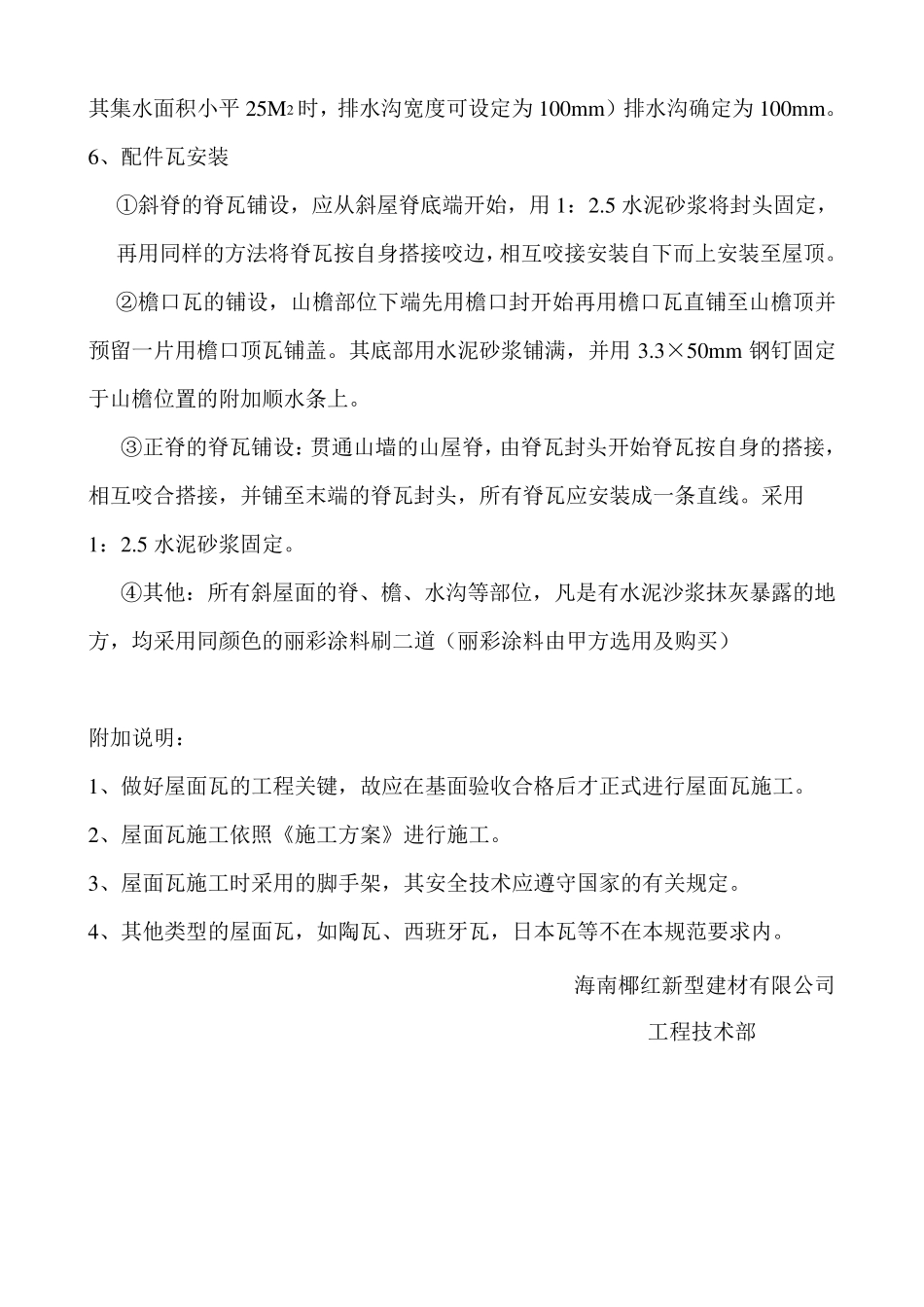

①为了保证瓦片铺后轮廓挺括,当挂
