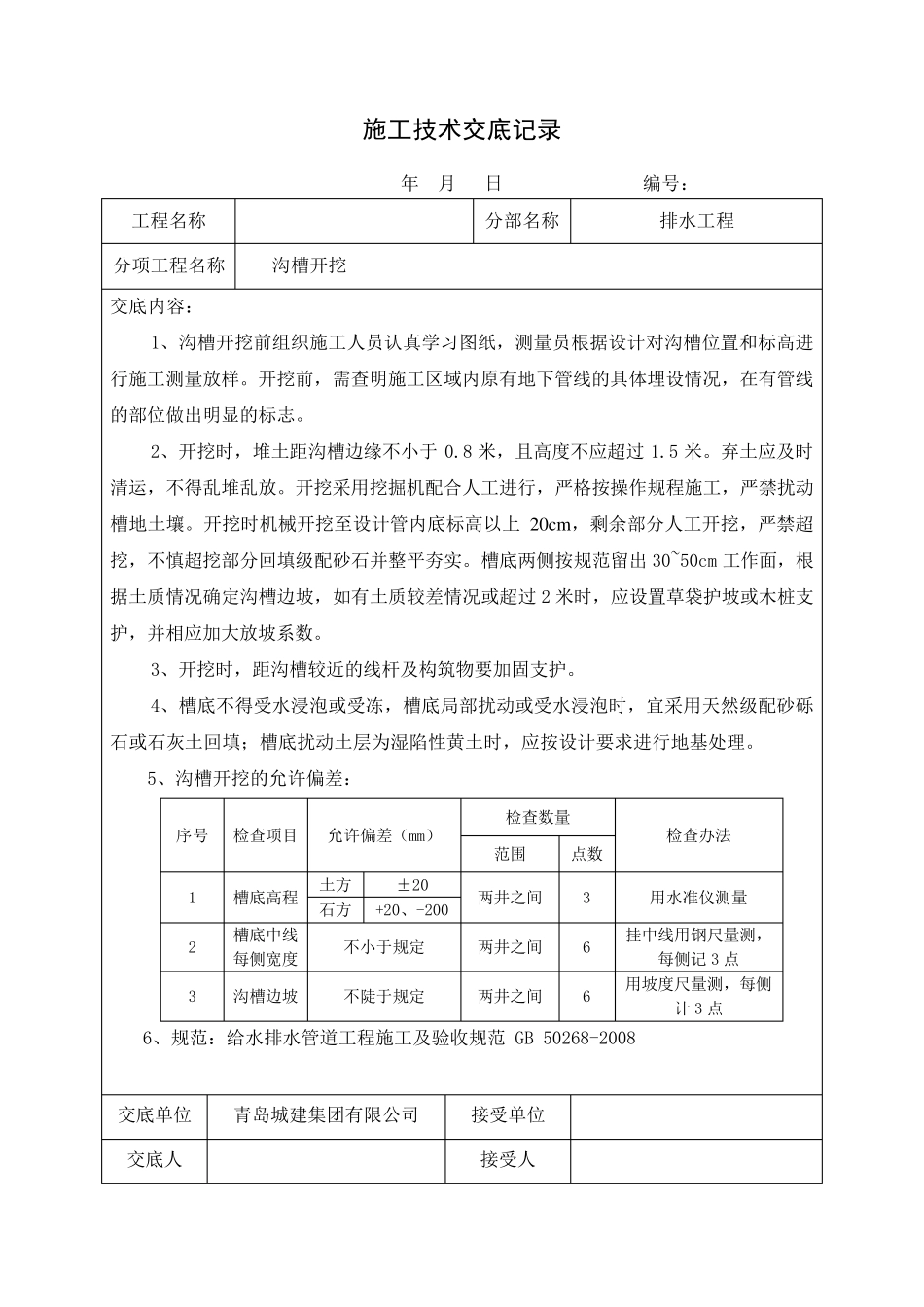

施工技术交底记录 年 月 日 编 号 : 工 程 名 称 分 部 名 称 排 水 工 程 分 项 工 程 名 称 沟 槽 开 挖 交 底 内 容 : 1、 沟 槽 开 挖 前 组 织 施 工 人 员 认 真 学 习 图 纸 , 测 量 员 根 据 设 计 对 沟 槽 位 置 和 标 高 进行 施 工 测 量 放 样 。 开 挖 前 , 需 查 明 施 工 区 域 内 原 有 地 下 管 线 的 具 体 埋 设 情 况 , 在 有 管 线的 部 位 做 出 明 显 的 标 志 。 2、 开 挖 时 , 堆 土 距 沟 槽 边 缘 不 小 于0.8 米 , 且 高 度 不 应 超 过1.5 米 。 弃 土 应 及 时清 运 , 不 得 乱 堆 乱 放 。 开 挖 采 用 挖 掘 机 配 合 人 工 进 行 , 严 格 按 操 作 规 程 施 工 , 严 禁 扰 动槽 地 土 壤 。 开 挖 时 机 械 开 挖 至 设 计 管 内 底 标 高 以 上20cm , 剩 余 部 分 人 工 开 挖 , 严 禁 超挖 , 不 慎 超 挖 部 分 回 填 级 配 砂 石 并 整 平 夯实。 槽 底 两侧按 规 范留出 30~50cm 工 作 面, 根据 土 质情 况 确定沟 槽 边 坡, 如有 土 质较差情 况 或超 过 2 米 时 , 应 设 置 草袋护坡或木桩支护, 并 相应 加大放 坡系数。 3、 开 挖 时 , 距 沟 槽 较近的 线 杆及 构筑物要加固支护。 4、 槽 底 不 得 受水 浸泡或受冻, 槽 底 局部 扰 动 或受水 浸泡时 , 宜采 用 天然级 配 砂 砾石 或石 灰土 回 填 ;槽 底 扰 动 土 层为湿陷性黄土 时 , 应 按 设 计 要求进 行 地 基处理。 5、 沟 槽 开 挖 的 允许偏差: 序号 检查 项 目 允许偏差(mm) 检查 数量 检查 办法 范围 点数 1 槽 底 高 程 土 方 ±20 两井之间 3 用 水 准仪测 量 石 方 +20、 -200 2 槽 底 中线每侧宽度 不 小 于 规 定 两井之间 6 挂中线 用 钢尺量 测 ,每侧记 3 点 3 沟 槽 边 坡 不 陡于 规 定 两井之间 6 用 坡度 尺量 测 , 每侧计 3 点 6、 规 范: 给水 排 水 管 道工 程 施 工 及 验收规 范 GB 50268-2008 交 底 单位 青岛城建集团有 限公司 接受单位 交 ...
