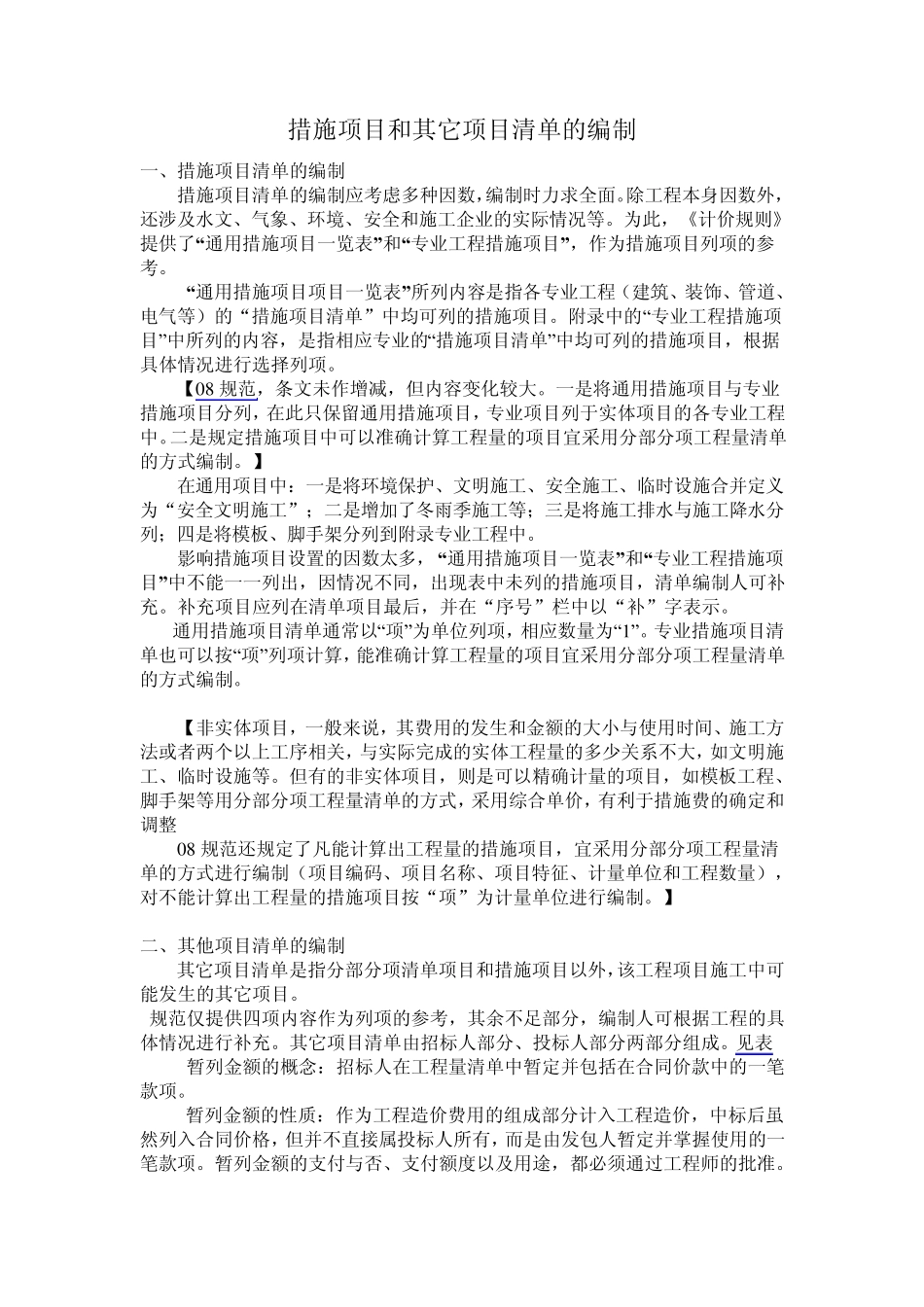

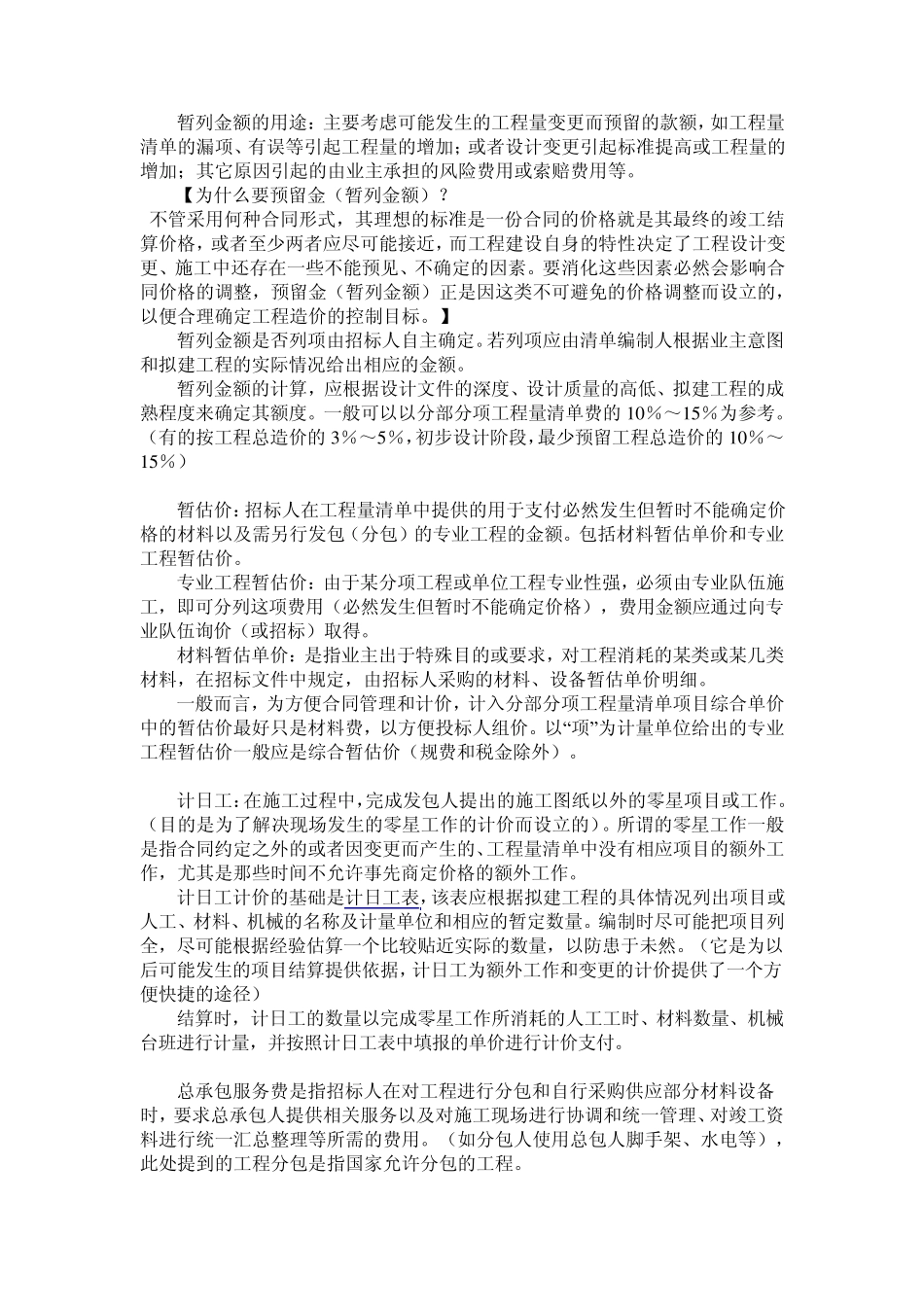

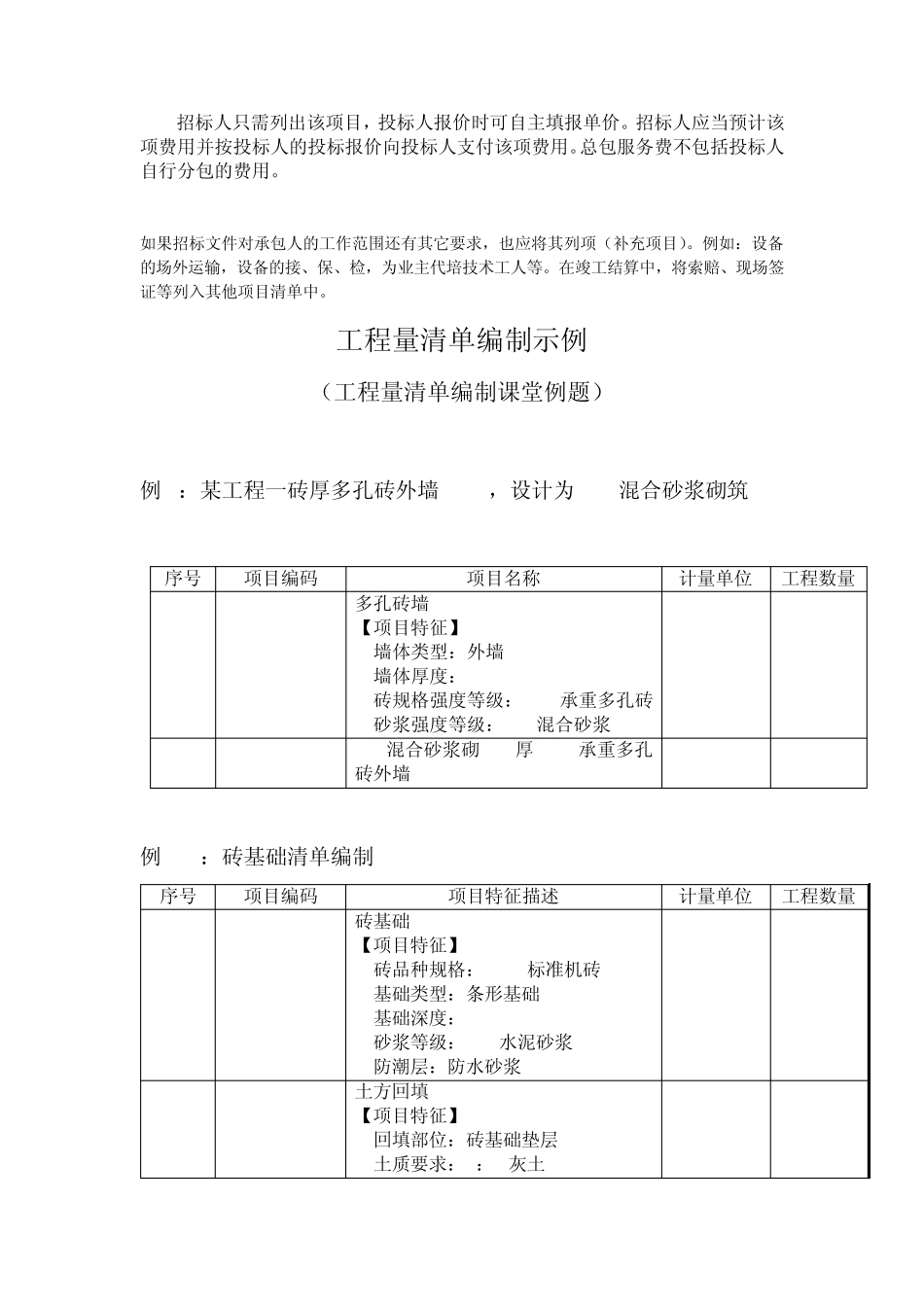

措施项目和其它项目清单的编制 一、措施项目清单的编制 措施项目清单的编制应考虑多种因数,编制时力求全面
除工程本身因数外,还涉及水文、气象、环境、安全和施工企业的实际情况等
为此,《计价规则》提供了“通用措施项目一览表”和“专业工程措施项目”,作为措施项目列项的参考
“通用措施项目项目一览表”所列内容是指各专业工程(建筑、装饰、管道、电气等)的“措施项目清单”中均可列的措施项目
附录中的“专业工程措施项目”中所列的内容,是指相应专业的“措施项目清单”中均可列的措施项目,根据具体情况进行选择列项
【0 8 规范,条文未作增减,但内容变化较大
一是将通用措施项目与专业措施项目分列,在此只保留通用措施项目,专业项目列于实体项目的各专业工程中
二是规定措施项目中可以准确计算工程量的项目宜采用分部分项工程量清单的方式编制
】 在通用项目中:一是将环境保护、文明施工、安全施工、临时设施合并定义为“安全文明施工”;二是增加了冬雨季施工等;三是将施工排水与施工降水分列;四是将模板、脚手架分列到附录专业工程中
影响措施项目设置的因数太多,“通用措施项目一览表”和“专业工程措施项目”中不能一一列出,因情况不同,出现表中未列的措施项目,清单编制人可补充
补充项目应列在清单项目最后,并在“序号”栏中以“补”字表示
通用措施项目清单通常以“项”为单位列项,相应数量为“1”
专业措施项目清单也可以按“项”列项计算,能准确计算工程量的项目宜采用分部分项工程量清单的方式编制
【非实体项目,一般来说,其费用的发生和金额的大小与使用时间、施工方法或者两个以上工序相关,与实际完成的实体工程量的多少关系不大,如文明施工、临时设施等
但有的非实体项目,则是可以精确计量的项目,如模板工程、脚手架等用分部分项工程量清单的方式,采用综合单价,有利于措施费的确定和调整 0 8 规范还规定了凡能计算出工程量的措施项
