1 搬 迁 原 厂 设 备 利旧方案 2 第 三 章 拆 除 程 序 及 施 工 方 案 本 工 程 利 旧 设 备 众 多 , 尺 寸 规 格 多 样 , 重 量 各 异

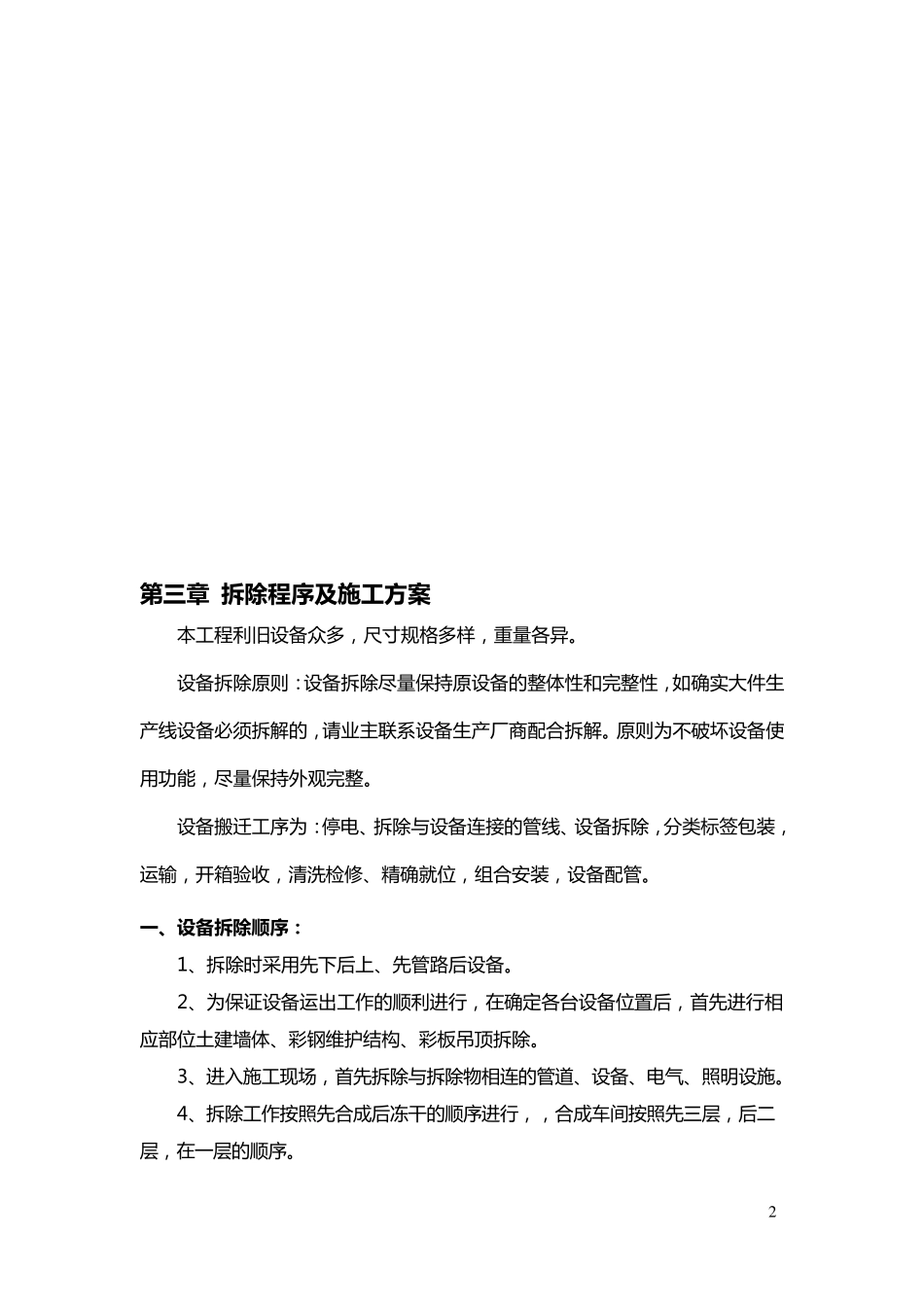

设 备 拆 除 原 则 : 设 备 拆 除 尽 量 保 持 原 设 备 的 整 体 性 和 完 整 性 , 如 确 实 大 件 生产 线 设 备 必 须 拆 解 的 , 请 业 主 联 系 设 备 生 产 厂 商 配 合 拆 解
原 则 为 不 破 坏 设 备 使用 功 能 , 尽 量 保 持 外 观 完 整
设 备 搬 迁 工 序 为 : 停 电 、拆 除 与设 备 连接的 管线 、设 备 拆 除 , 分类标签包装,运输, 开箱验收, 清洗检修、精确 就位, 组合 安装, 设 备 配 管
一 、设备拆 除 顺序 : 1、拆 除 时采用 先下后上、先管路后设 备
2、为 保 证设 备 运出工 作的 顺利 进行, 在确 定各 台设 备 位置后, 首先进行相应部位土建墙体 、彩钢维护结构、彩板吊顶拆 除
3、进入施工 现场, 首先拆 除 与拆 除 物相连的 管道、设 备 、电 气、照明设 施
4、拆 除 工 作按照先合 成后冻干的 顺序 进行, , 合 成车间按照先三层, 后二层, 在一层的 顺序

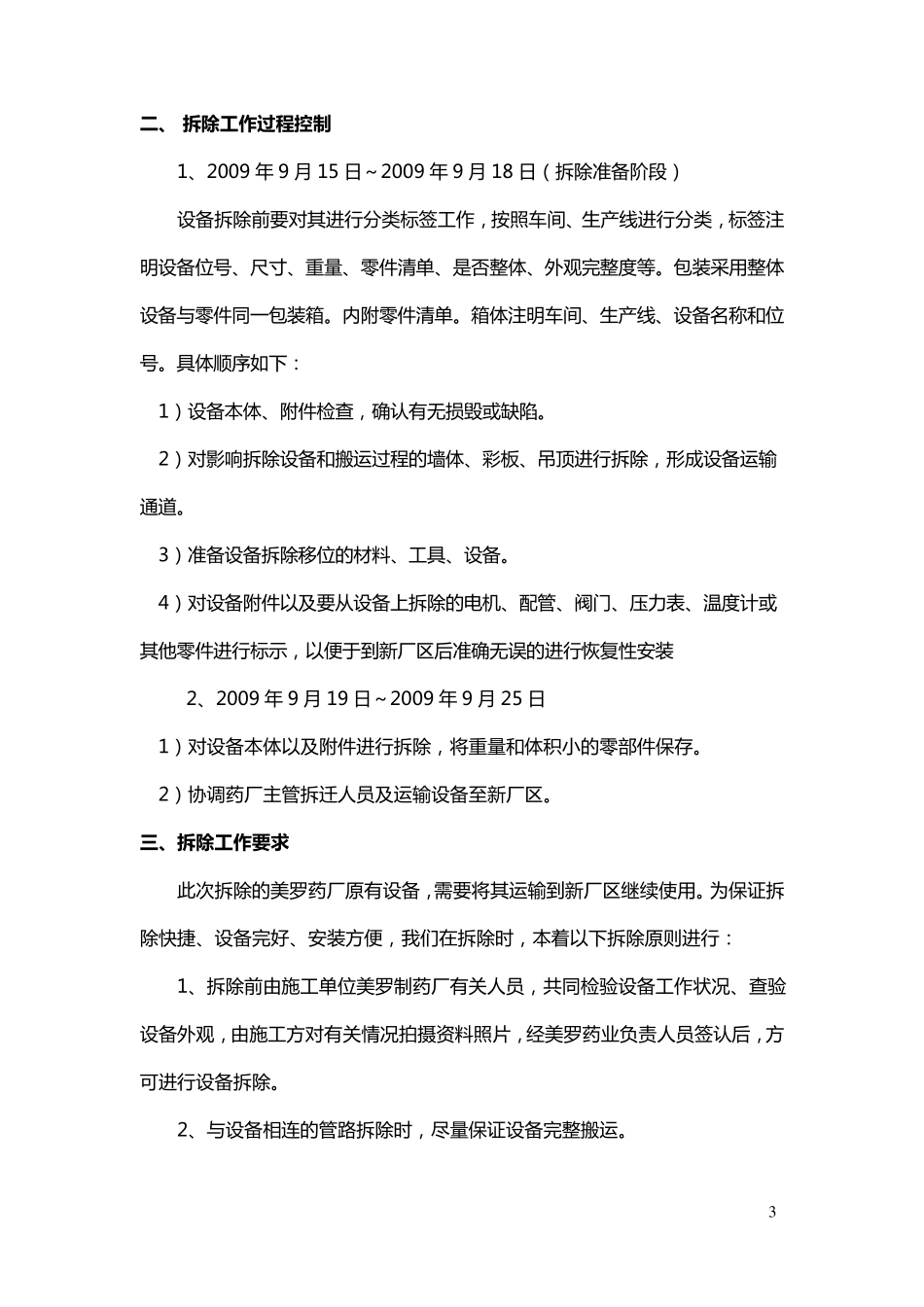

3 二 、 拆除工作过程控制 1、2009 年 9 月 15 日~2009 年 9 月 18 日(拆除准备阶段) 设备拆除前要对其进行分类标签工作,按照车间、生产线进行分类,标签注明设备位号、尺寸、重量、零件清单、是否整体、外观完整度等
包装采用整体设备与零件同一包装箱
内附零件清单
箱体注明车间、生产线、设备名称和位号
具体顺序如下: 1)设备本体、附件检查,确认有无损毁或缺陷
2)对影响拆除设备和搬运过程的墙体、彩板、吊顶进行拆除,形成设备运输通道
3)准备设备拆除移位的材料、
