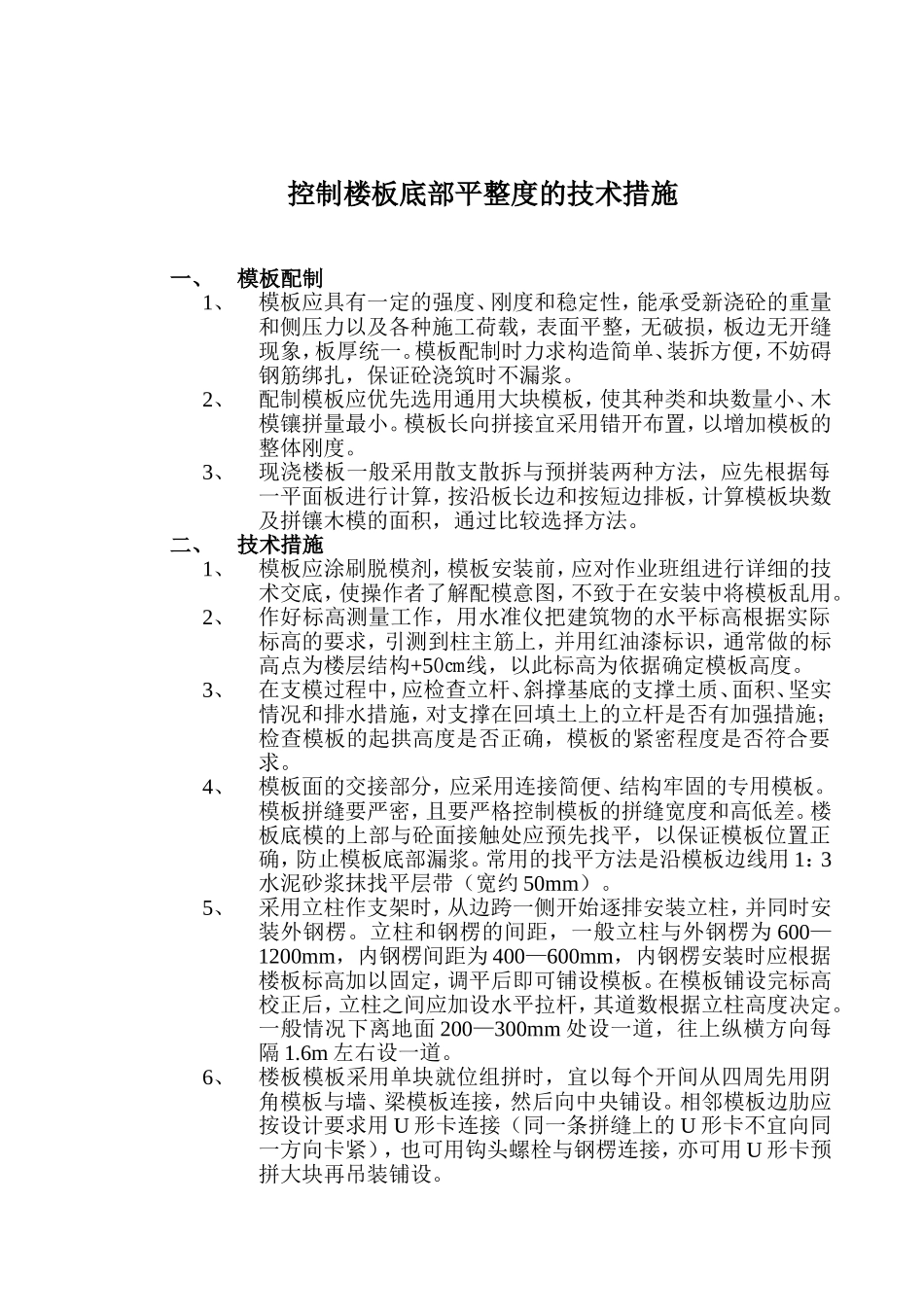

安徽医科大学第二附属医院医疗综合楼A区工程控制楼板底部平整度的技术措施中铁四局集团建筑工程公司合肥经济开发区分公司二00五年五月十二日签署页编制:审核:批准:控制楼板底部平整度的技术措施一、模板配制1、模板应具有一定的强度、刚度和稳定性,能承受新浇砼的重量和侧压力以及各种施工荷载,表面平整,无破损,板边无开缝现象,板厚统一
模板配制时力求构造简单、装拆方便,不妨碍钢筋绑扎,保证砼浇筑时不漏浆
2、配制模板应优先选用通用大块模板,使其种类和块数量小、木模镶拼量最小
模板长向拼接宜采用错开布置,以增加模板的整体刚度
3、现浇楼板一般采用散支散拆与预拼装两种方法,应先根据每一平面板进行计算,按沿板长边和按短边排板,计算模板块数及拼镶木模的面积,通过比较选择方法
二、技术措施1、模板应涂刷脱模剂,模板安装前,应对作业班组进行详细的技术交底,使操作者了解配模意图,不致于在安装中将模板乱用
2、作好标高测量工作,用水准仪把建筑物的水平标高根据实际标高的要求,引测到柱主筋上,并用红油漆标识,通常做的标高点为楼层结构+50㎝线,以此标高为依据确定模板高度
3、在支模过程中,应检查立杆、斜撑基底的支撑土质、面积、坚实情况和排水措施,对支撑在回填土上的立杆是否有加强措施;检查模板的起拱高度是否正确,模板的紧密程度是否符合要求
4、模板面的交接部分,应采用连接简便、结构牢固的专用模板
模板拼缝要严密,且要严格控制模板的拼缝宽度和高低差
楼板底模的上部与砼面接触处应预先找平,以保证模板位置正确,防止模板底部漏浆
常用的找平方法是沿模板边线用1:3水泥砂浆抹找平层带(宽约50mm)
5、采用立柱作支架时,从边跨一侧开始逐排安装立柱,并同时安装外钢楞
立柱和钢楞的间距,一般立柱与外钢楞为600—1200mm,内钢楞间距为400—600mm,内钢楞安装时应根据楼板标高加以固定,调平后即可铺设模板
