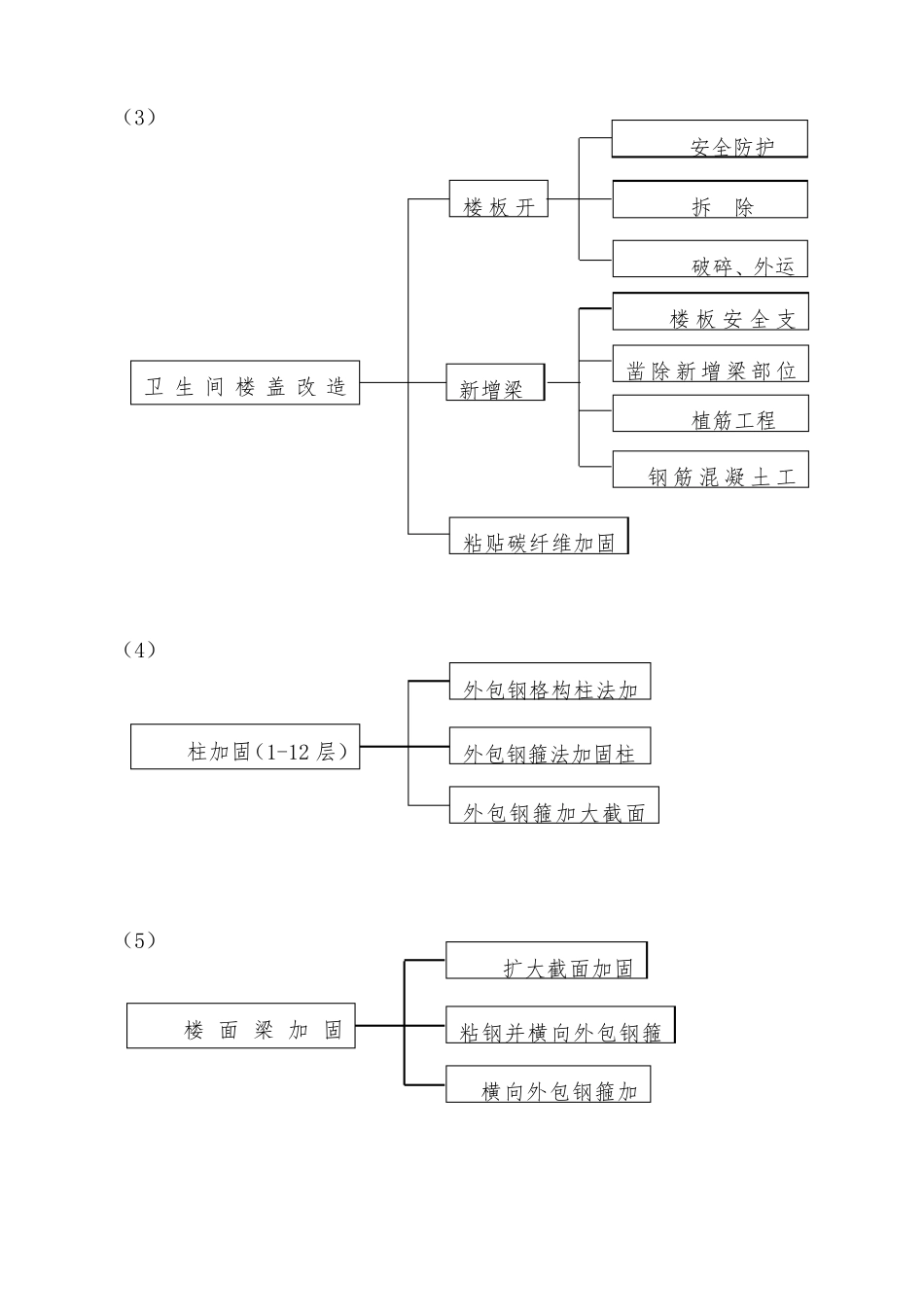

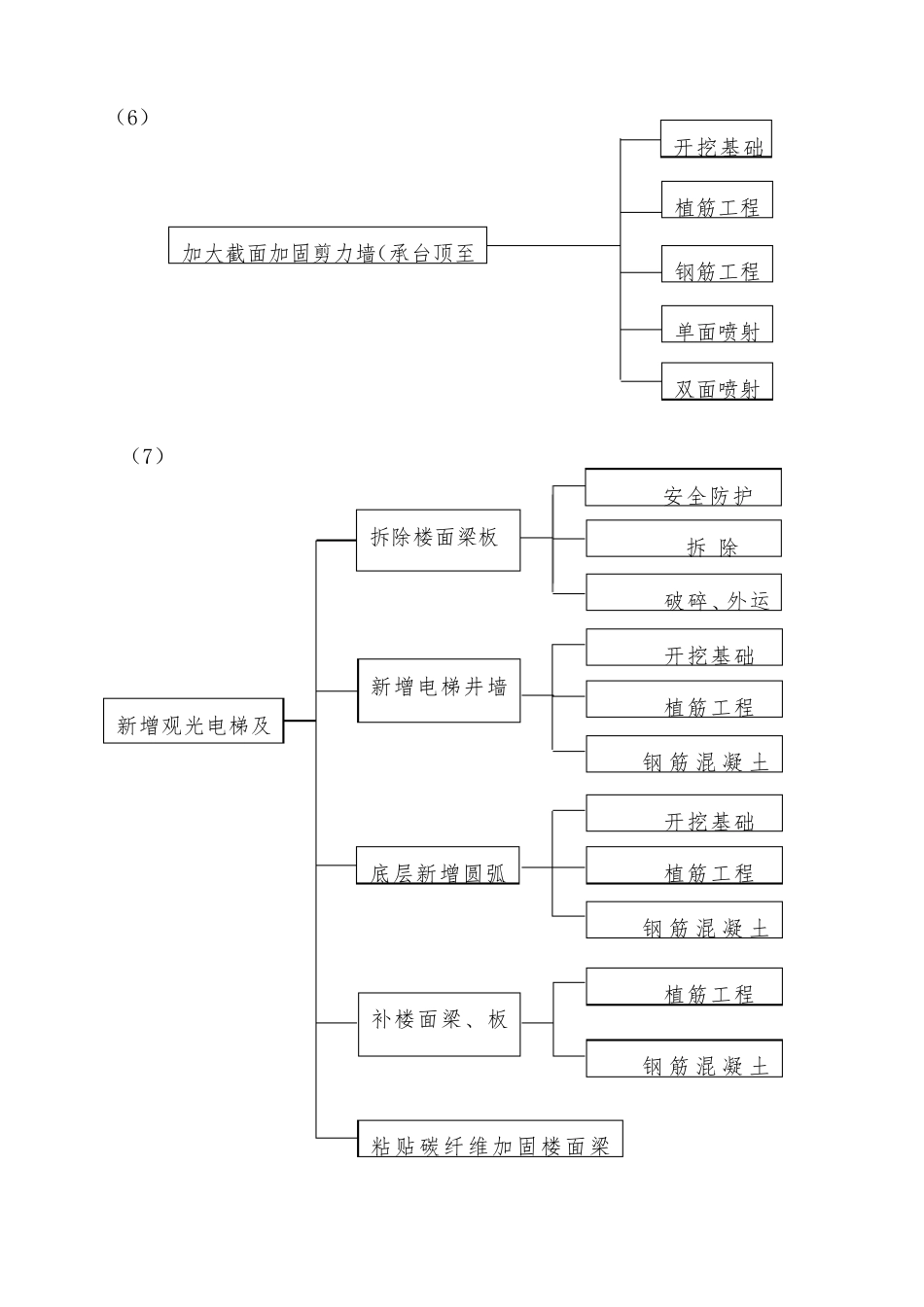

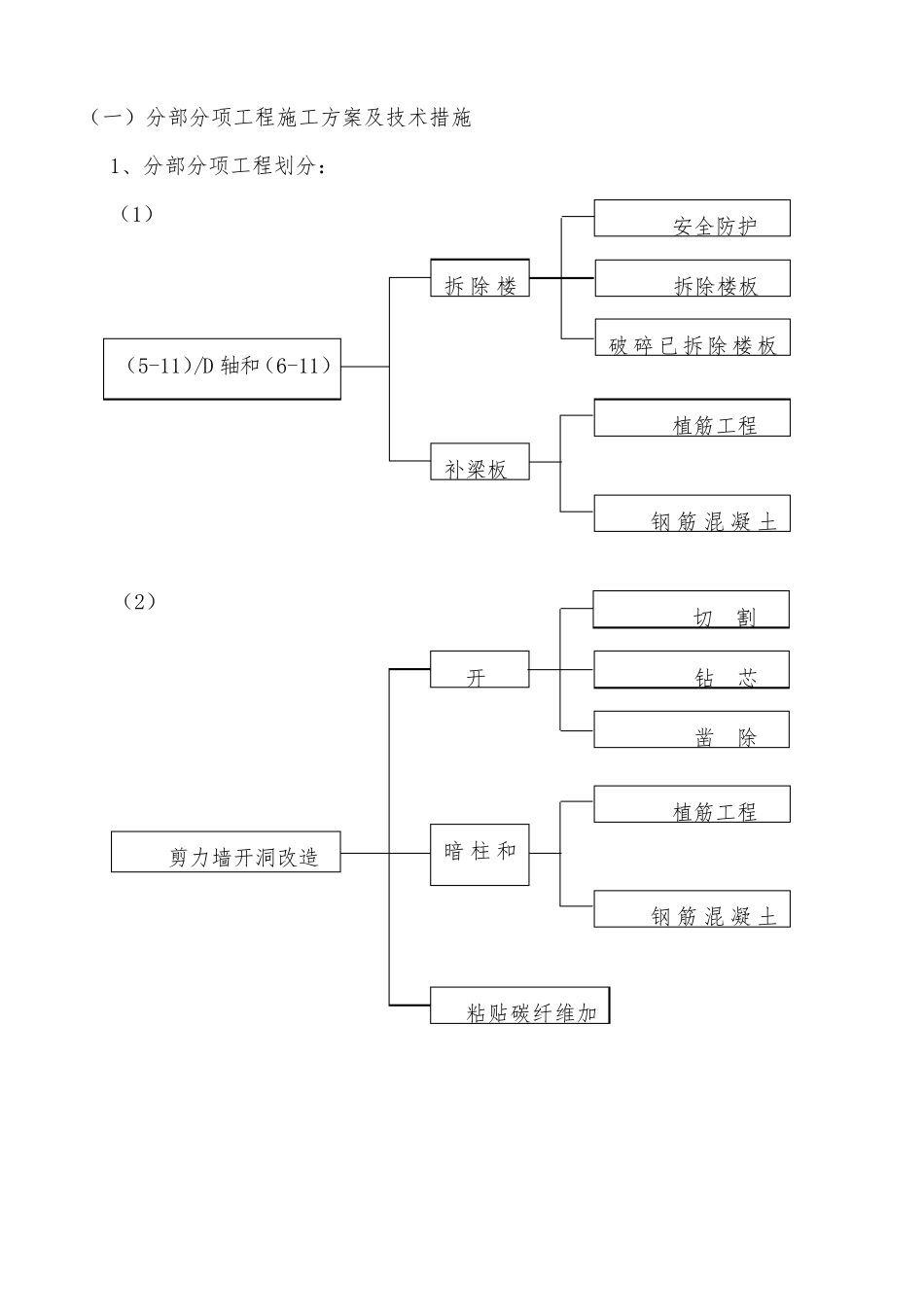

(一)分部分项工程施工方案及技术措施 1、分部分项工程划分: (1) (2) (5-11)/D 轴和(6-11)拆 除 楼补梁板 安全防护 拆除楼板 破碎已拆除楼板植筋工程 钢 筋 混 凝 土剪力墙开洞改造 开 暗 柱 和切 割 钻 芯 凿 除 植筋工程 钢 筋 混 凝 土粘贴碳纤维加(3) (4) (5) 卫生间楼盖改造楼板开新增梁 安全防护 拆 除 破碎、外运 楼板安全支凿 除新增梁部 位植筋工程 钢 筋 混 凝 土 工粘贴碳纤维加固柱加固(1-12 层) 外包钢格构柱法加外包钢箍法加固柱 外包钢箍加大截面楼面 梁加 固扩大截面加固粘钢并横向外包钢箍横向外包钢箍加(6) (7) 植筋工程 钢筋工程 单面喷射双面喷射加大截面加固剪力墙(承台顶至新增观光电梯及拆除楼面梁板 新增电梯井墙安全防护 拆 除 破碎、外运 开挖基础 植筋工程 钢筋混 凝 土粘贴碳纤维加固楼面梁底层新增圆弧开挖基础 植筋工程 钢筋混 凝 土补楼面梁、板植筋工程 钢筋混 凝 土开挖基础 2、分部分项工程具体施工方案: (1) 植筋工程 本工程在新老结构的连接处等部位采用植筋。 ① 植筋工艺 植筋工艺分为原结构凿毛处理、钻孔、清孔、干燥孔壁、称量配比、机械搅拌、注胶、钢筋准备、植入钢筋等9 个工序步骤。 A. 原结构凿毛处理 植筋钻孔前,先将新老混凝土交接处老混凝土凿毛处理。后用清水冲洗干净。确保老混凝土表面无松动。 B. 钻孔 a. 钻孔直径一般比钢筋直径大 4mm 为限,钢筋采用电动锤钻钻孔。 分部分项工程划分:钻孔深度,图纸上未标明的需先做试验确定深度。图纸有明确植筋深度的按图示尺寸施工。 C. 清孔 a. 首先使用气泵清孔。 b. 用酒精或丙酮清洗植筋孔洞。 c. 清洗程度为用将洁净棉球深入孔内揩擦,达到无灰尘,棉球拿出洁净为止。 D. 干燥孔壁 a. 用干净气泵气管深入复吹,吹净后堵塞干净棉球待注胶。 b. 如果孔内有水,须吹风干燥孔壁。孔壁干燥后方可植筋。 E. 称量配比 a. 用棍棒将桶底沉淀胶搅起(也可采用机械搅动),反复搅匀,再行倒出称量。 b. 按产品使用说明书,严格称量配胶。 c. 称量用容器洁净、干燥。 F. 搅拌 a. 将称量好的胶倒入开口桶中,反复搅拌,直到搅至颜色均匀,无色带色差之分。一次搅拌量不宜太多,以免造成浪费。 b. 搅拌桶内须洁净,不得加入任何有机溶剂或其它任何化学药品。 G. 注胶 a. 竖直向上及水平向植筋,可用玻...
