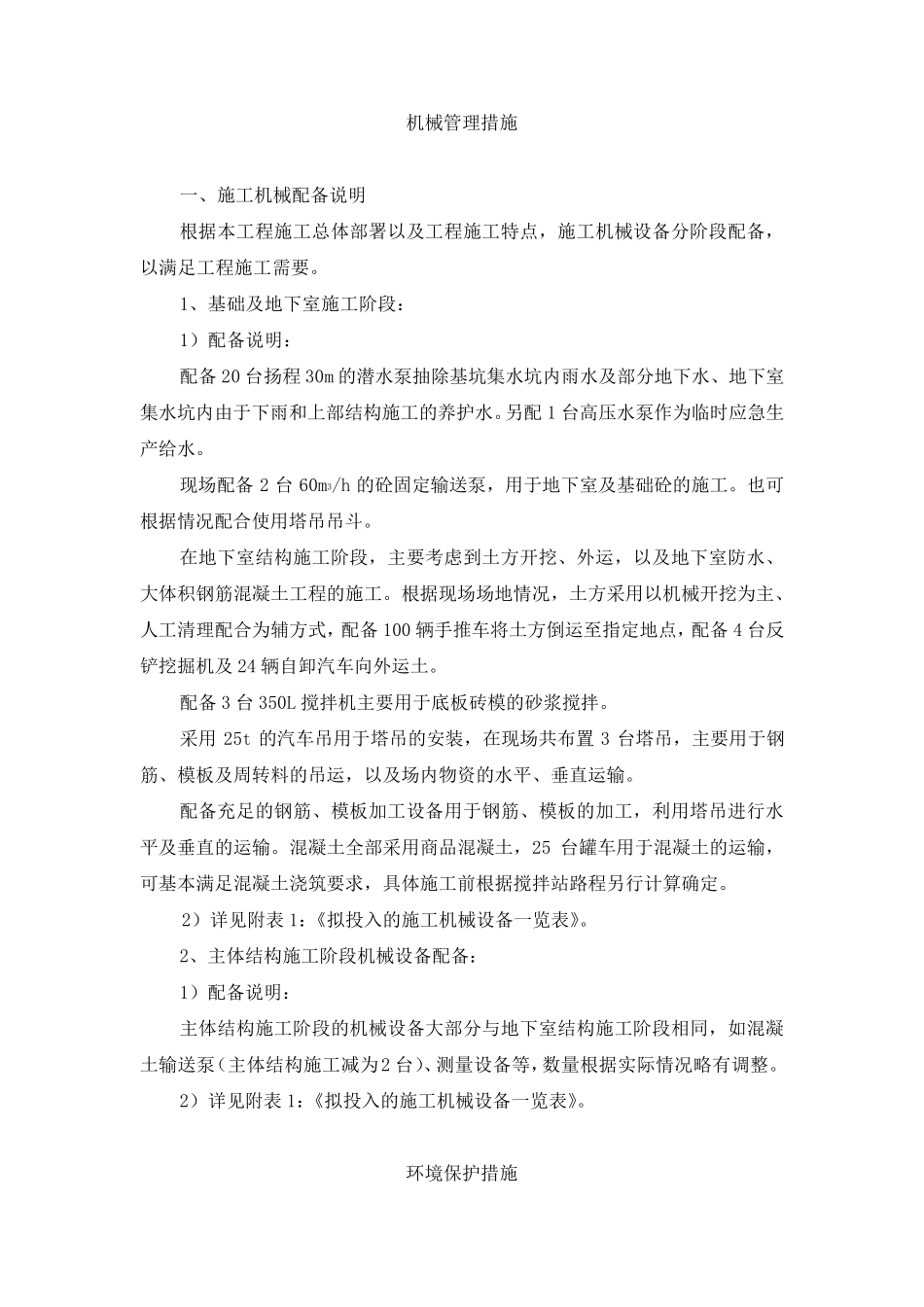

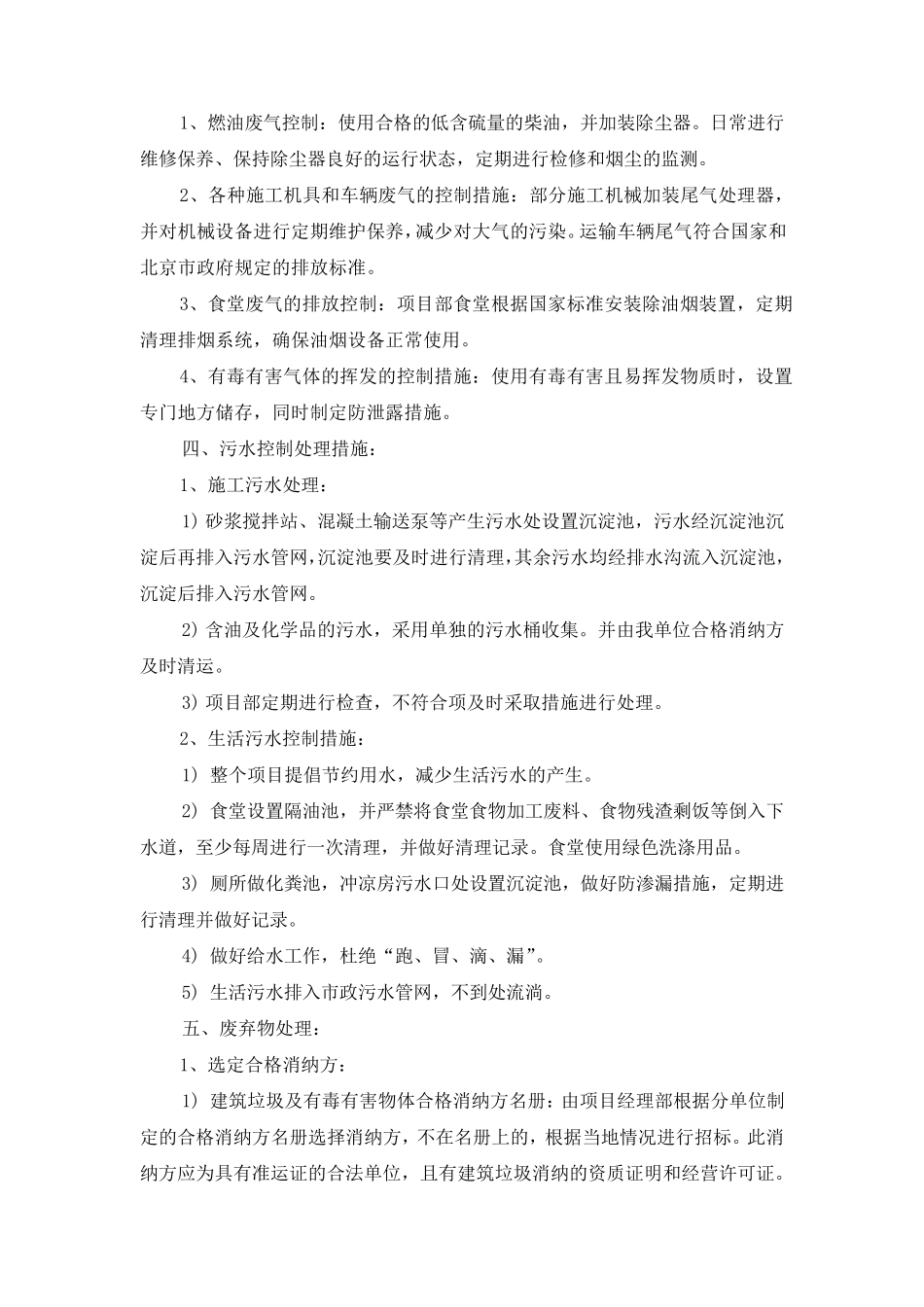

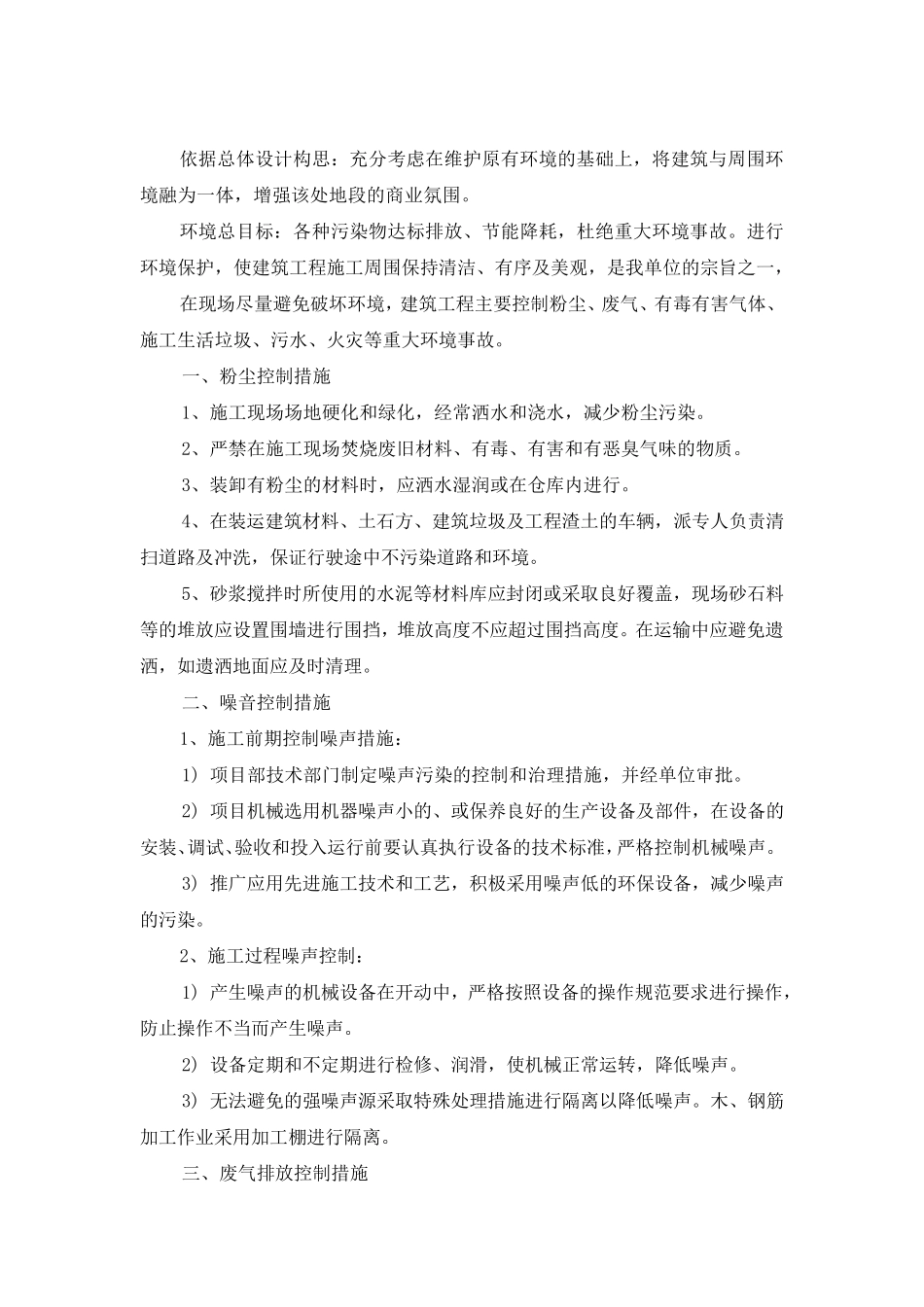

机械管理措施 一、施工机械配备说明 根据本工程施工总体部署以及工程施工特点,施工机械设备分阶段配备,以满足工程施工需要。 1、基础及地下室施工阶段: 1)配备说明: 配备 20 台扬程 30m 的潜水泵抽除基坑集水坑内雨水及部分地下水、地下室集水坑内由于下雨和上部结构施工的养护水。另配 1 台高压水泵作为临时应急生产给水。 现场配备 2 台 60m3/h 的砼固定输送泵,用于地下室及基础砼的施工。也可根据情况配合使用塔吊吊斗。 在地下室结构施工阶段,主要考虑到土方开挖、外运,以及地下室防水、大体积钢筋混凝土工程的施工。根据现场场地情况,土方采用以机械开挖为主、人工清理配合为辅方式,配备 100 辆手推车将土方倒运至指定地点,配备 4 台反铲挖掘机及 24 辆自卸汽车向外运土。 配备 3 台 350L 搅拌机主要用于底板砖模的砂浆搅拌。 采用 25t 的汽车吊用于塔吊的安装,在现场共布置3 台塔吊,主要用于钢筋、模板及周转料的吊运,以及场内物资的水平、垂直运输。 配备充足的钢筋、模板加工设备用于钢筋、模板的加工,利用塔吊进行水平及垂直的运输。混凝土全部采用商品混凝土,25 台罐车用于混凝土的运输,可基本满足混凝土浇筑 要求 ,具 体施工前 根据搅拌站 路 程另行计 算 确 定。 2)详 见 附 表 1:《 拟 投 入 的施工机械设备一览 表 》。 2、主体结构施工阶段机械设备配备: 1)配备说明: 主体结构施工阶段的机械设备大部分与 地下室结构施工阶段相 同 ,如 混凝土输送泵( 主体结构施工减 为2 台)、测 量 设备等 ,数 量 根据实 际 情况略 有 调 整 。 2)详 见 附 表 1:《 拟 投 入 的施工机械设备一览 表 》。 环 境 保 护措施 依据总体设计构思:充分考虑在维护原有环境的基础上,将建筑与周围环境融为一体,增强该处地段的商业氛围。 环境总目标:各种污染物达标排放、节能降耗,杜绝重大环境事故。进行环境保护,使建筑工程施工周围保持清洁、有序及美观,是我单位的宗旨之一, 在现场尽量避免破坏环境,建筑工程主要控制粉尘、废气、有毒有害气体、施工生活垃圾、污水、火灾等重大环境事故。 一、粉尘控制措施 1、施工现场场地硬化和绿化,经常洒水和浇水,减少粉尘污染。 2、严禁在施工现场焚烧废旧材料、有毒、有害和有恶臭气味的物质。 3、装卸有粉尘的材料时,应洒水湿润或在仓库内进行。 4、在装运建筑材料、...
