第八章建设工程施工阶段工程造价的控制与调整§8
1施工预算与工程成本控制一
施工预算的编制方法:实物法、单位估价法:用施工预算控制工程成本,是通过向生产班组下达施工任务书和限额领料单实现的
工程人工费的控制:可从控制支出和按实签证两个方面着手解决
1)按定额人工费控制施工生产中的人工费,尽量以下达施工任务书的方式承包用工
2)产生了合同价款以外的内容,应按实签证
工程材料费的控制1)以最佳方式采购材料、努力降低采购成本;2)根据施工实际情况确定材料规格;3)合理使用周转材料;⑴合理控制施工进度,减少模板的投入量,发挥其周转效率;⑵控制好工期,做到不拖延工期或合理提前工期;⑶做好周转材料的保管、保养工作,延长周转使用次数以降低摊销费
4)合理设计施工现场的平面布置

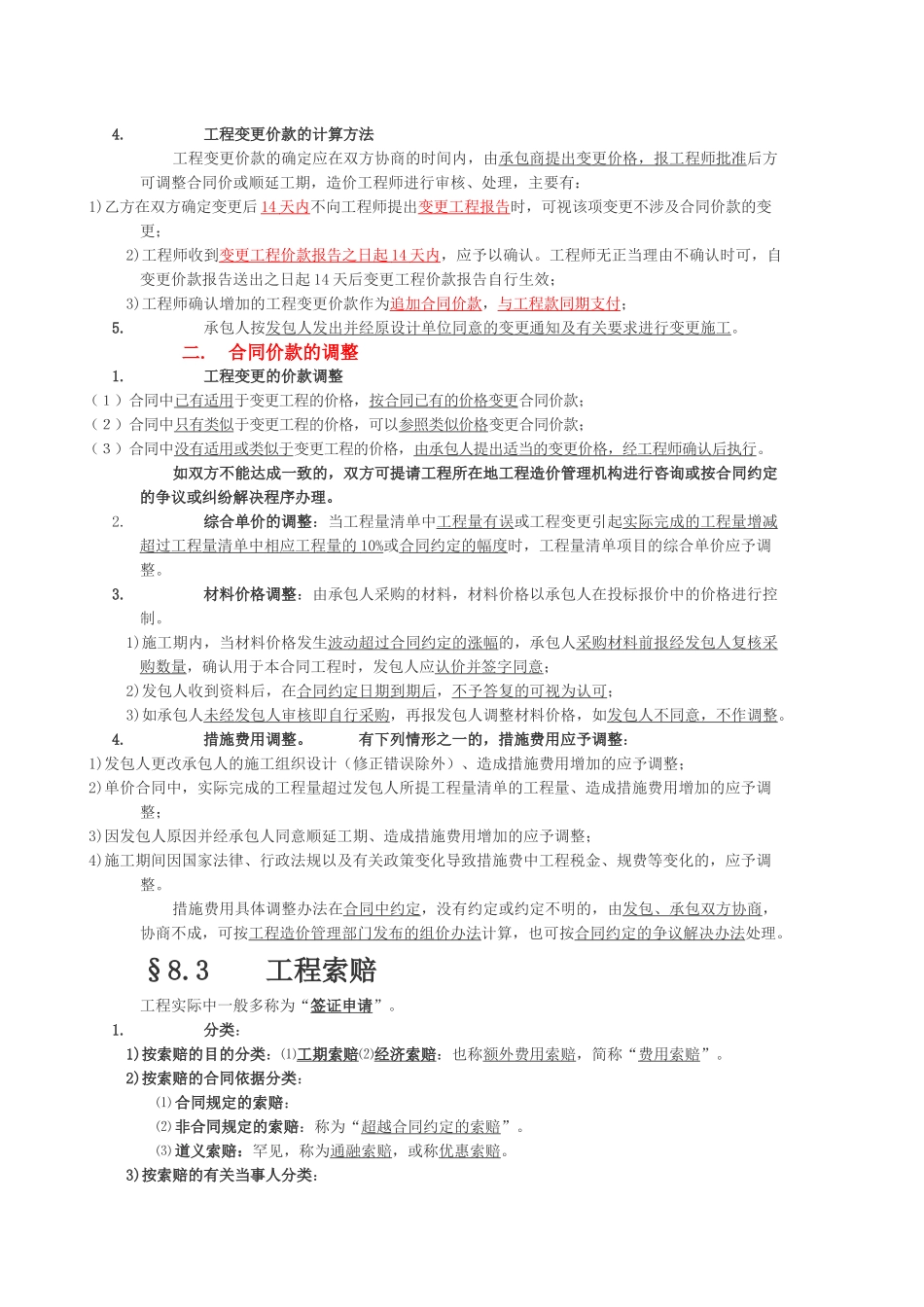

2工程变更与合同价的调整一
无论哪一方提出工程变更,均需由工程师确认并签发工程变更指令
工程变更的控制工程变更案发生的时间划分:⑴工程尚未开始:只需对工程设计进行修改或补充;⑵工程正在施工:变更时间紧迫,甚至可能导致现场停工,等待变更通知;⑶工程已完工:须作返工处理
应尽可能避免工程完工后进行变更
实际造价=合同价+索赔额3
工程变更的处理程序1)建设单位须对原工程设计进行变更,发包方应不迟于变更前14天以书面形式向承包方发出变更通知,变更超过原设计标准或批准的建设规模时,须经原规划管理部门和其他有关部门审查批准,并由原设计单位提供变更的相应图纸和说明
①因变更导致的合同价款的增减及造成的承包方损失,由发包方承担,延误的工期相应顺延
②合同履行中发包方要求变更工程质量标准及发生其他实质性变更,由双方协商解决
2)承包商要求对原工程进行变更,控制顺序如图8-2所示:①施工中乙方不得擅自对原工程设计进行变更
否则因此发生的费用和导致甲方的直接损失,由乙方承担,延误的工期不予顺延
