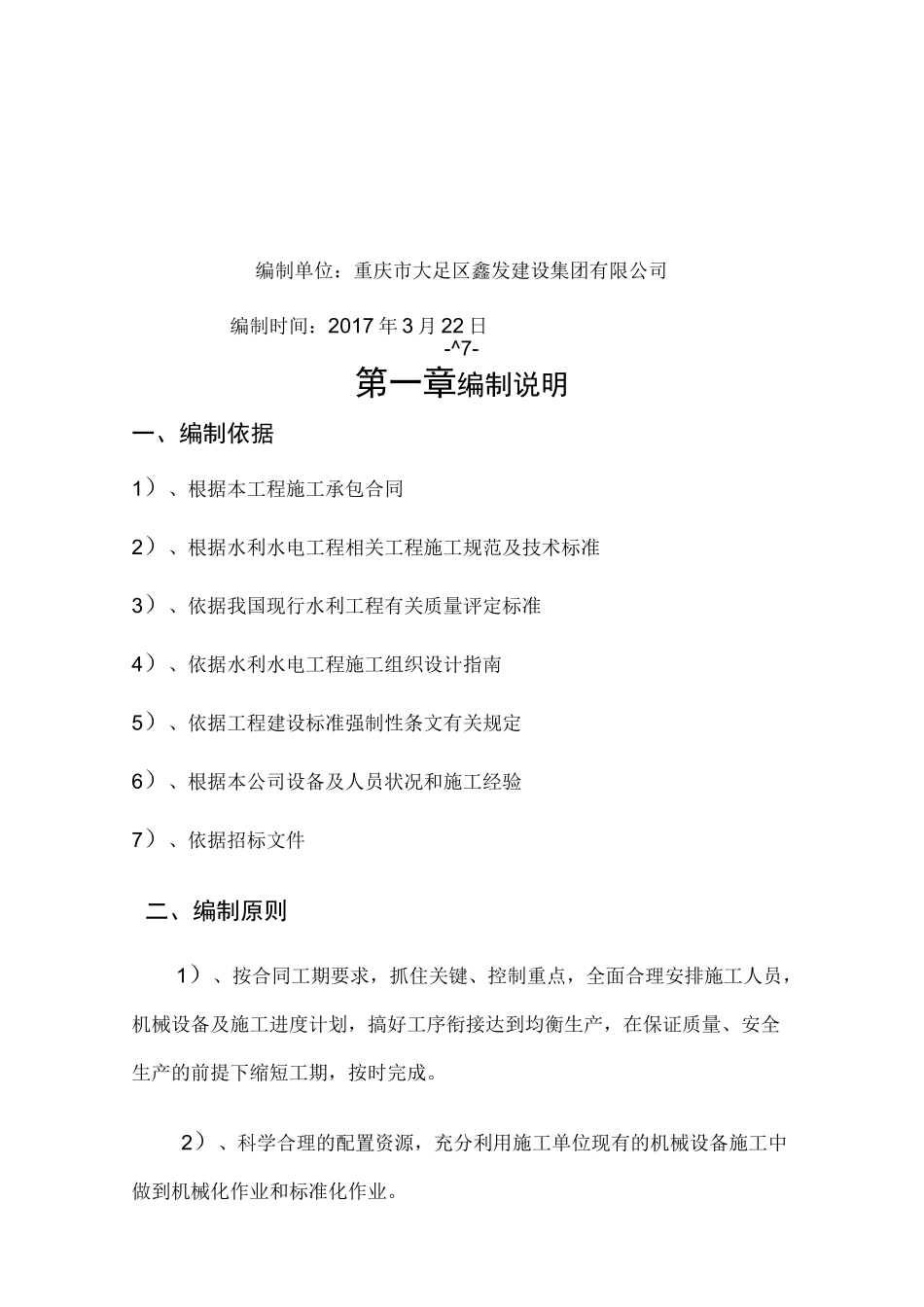

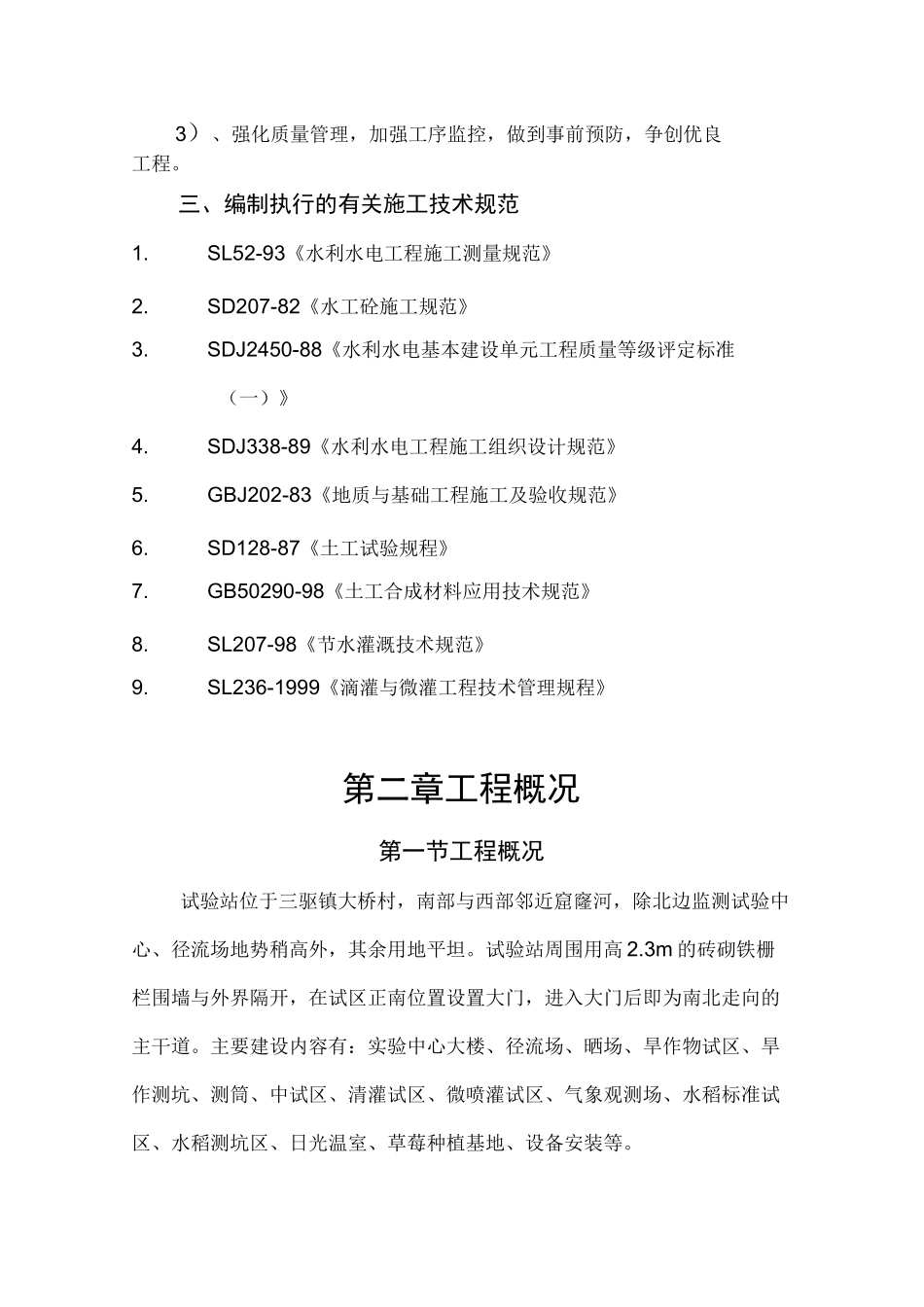

重庆市灌溉实验中心站(大足)工程施工组织设编制单位:重庆市大足区鑫发建设集团有限公司编制时间:2017 年 3 月 22 日-^7-第一章编制说明一、编制依据1)、根据本工程施工承包合同2)、根据水利水电工程相关工程施工规范及技术标准3)、依据我国现行水利工程有关质量评定标准4)、依据水利水电工程施工组织设计指南5)、依据工程建设标准强制性条文有关规定6)、根据本公司设备及人员状况和施工经验7)、依据招标文件二、编制原则1)、按合同工期要求,抓住关键、控制重点,全面合理安排施工人员,机械设备及施工进度计划,搞好工序衔接达到均衡生产,在保证质量、安全生产的前提下缩短工期,按时完成。2)、科学合理的配置资源,充分利用施工单位现有的机械设备施工中做到机械化作业和标准化作业。3)、强化质量管理,加强工序监控,做到事前预防,争创优良工程。三、编制执行的有关施工技术规范1.SL52-93《水利水电工程施工测量规范》2.SD207-82《水工砼施工规范》3.SDJ2450-88《水利水电基本建设单元工程质量等级评定标准(一)》4.SDJ338-89《水利水电工程施工组织设计规范》5.GBJ202-83《地质与基础工程施工及验收规范》6.SD128-87《土工试验规程》7.GB50290-98《土工合成材料应用技术规范》8.SL207-98《节水灌溉技术规范》9.SL236-1999《滴灌与微灌工程技术管理规程》第二章工程概况第一节工程概况试验站位于三驱镇大桥村,南部与西部邻近窟窿河,除北边监测试验中心、径流场地势稍高外,其余用地平坦。试验站周围用高 2.3m 的砖砌铁栅栏围墙与外界隔开,在试区正南位置设置大门,进入大门后即为南北走向的主干道。主要建设内容有:实验中心大楼、径流场、晒场、旱作物试区、旱作测坑、测筒、中试区、清灌试区、微喷灌试区、气象观测场、水稻标准试区、水稻测坑区、日光温室、草莓种植基地、设备安装等。根据以上工程量,本次施工在有效期内应采用机械平场,其他以人工为主的总体施工方案。场地平整、管沟开挖采用机械开挖,PVC 管及钢管安装采用集中人力一次性安装。砌体及砼施工采用人工搅拌,农用车运输。工程内容主要有:管网工程施工、管沟土方开挖、地下 UPVC 管及管件安装、田间首部安装施工、水泵及低压线路安装、实验设备安装、砼结构及预制砼等依据工程所处环境,注意安全文明施工,保护环境,树立水利行业形象。第二节工程与质量目标一、工期目标:开工时间:2017 年 3 月 22 日竣工时间:2018 年 3 月 22 ...
