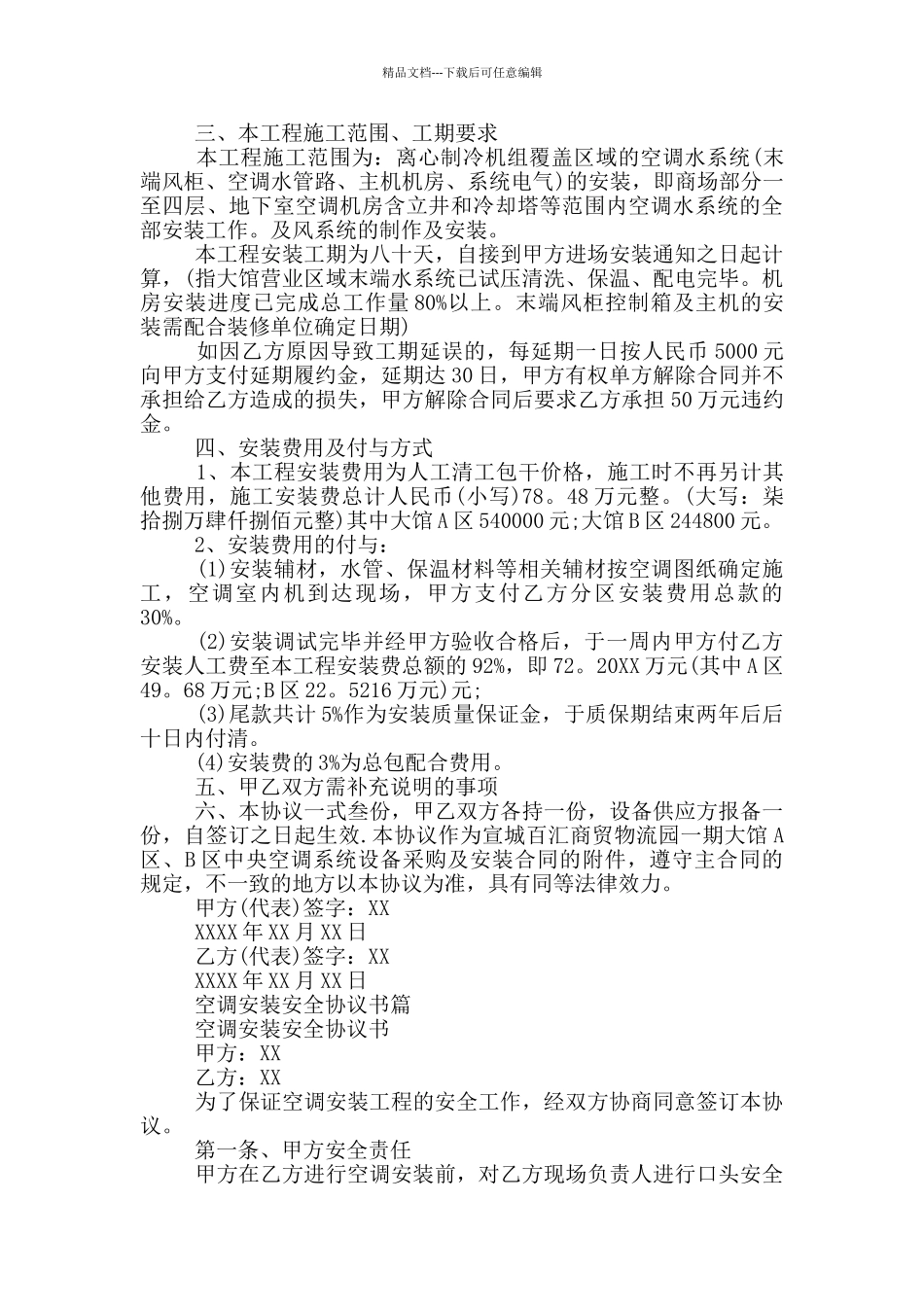

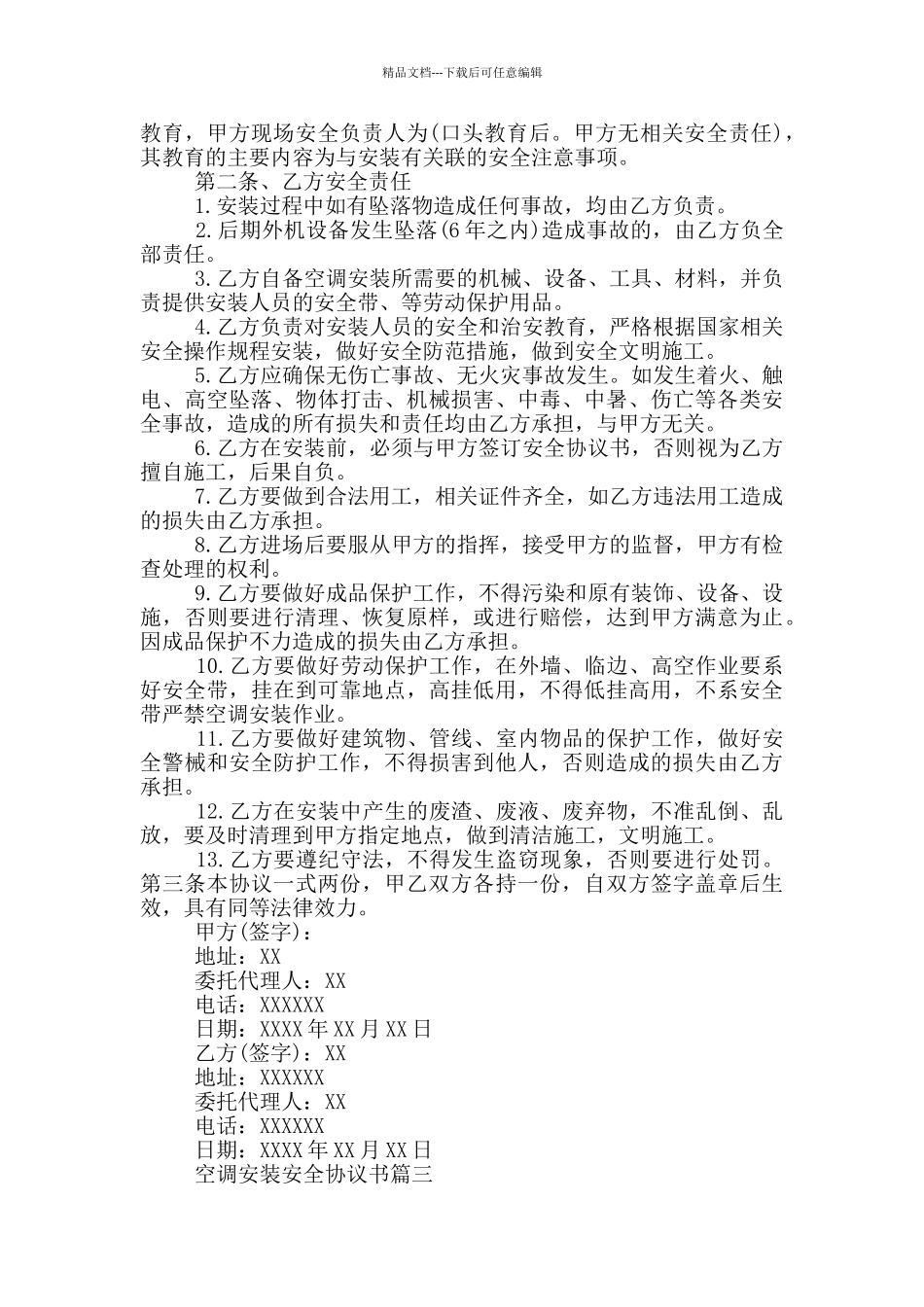

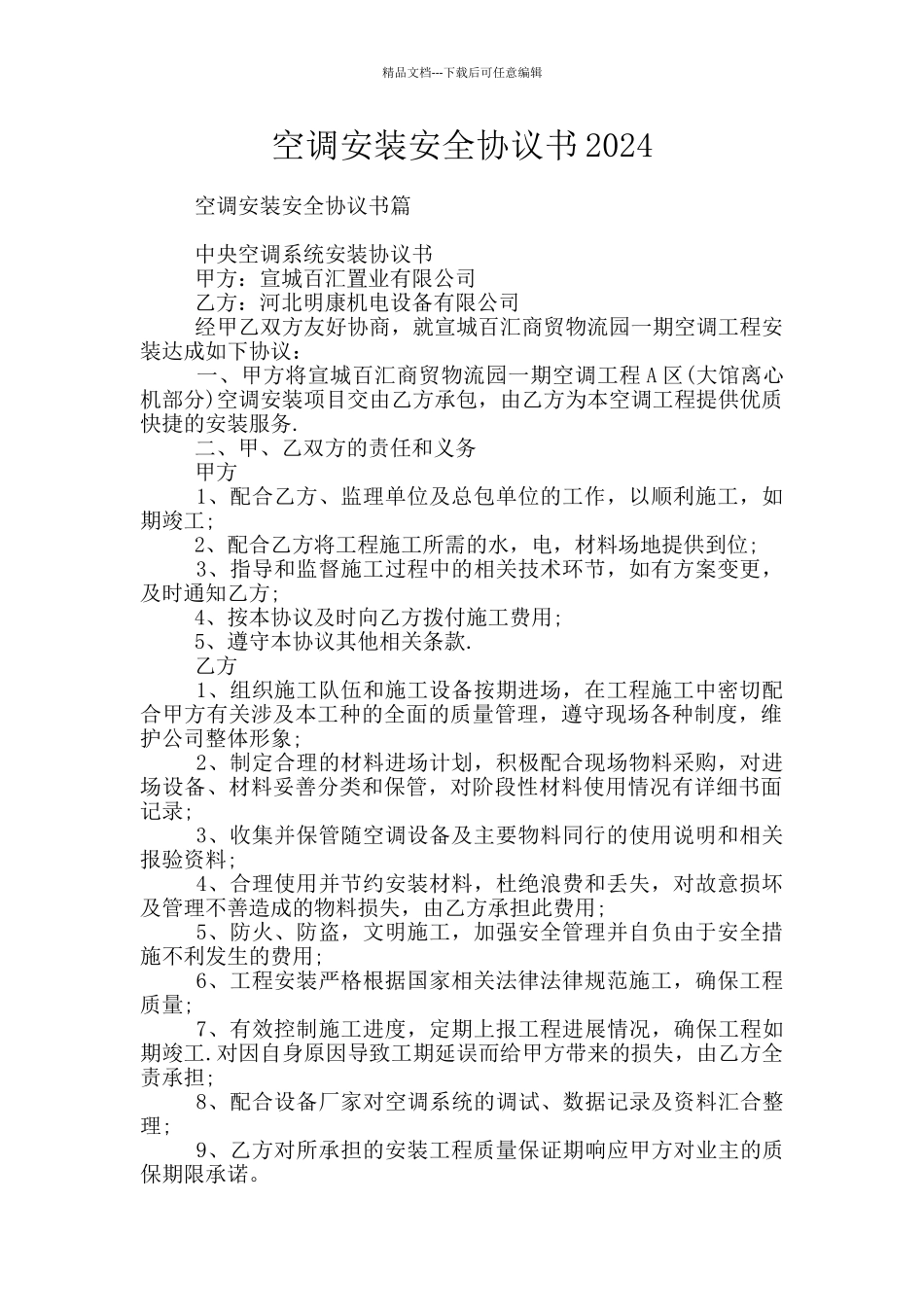

精品文档---下载后可任意编辑空调安装安全协议书 2024 空调安装安全协议书篇 中央空调系统安装协议书 甲方:宣城百汇置业有限公司 乙方:河北明康机电设备有限公司 经甲乙双方友好协商,就宣城百汇商贸物流园一期空调工程安装达成如下协议: 一、甲方将宣城百汇商贸物流园一期空调工程 A 区(大馆离心机部分)空调安装项目交由乙方承包,由乙方为本空调工程提供优质快捷的安装服务. 二、甲、乙双方的责任和义务 甲方 1、配合乙方、监理单位及总包单位的工作,以顺利施工,如期竣工; 2、配合乙方将工程施工所需的水,电,材料场地提供到位; 3、指导和监督施工过程中的相关技术环节,如有方案变更,及时通知乙方; 4、按本协议及时向乙方拨付施工费用; 5、遵守本协议其他相关条款. 乙方 1、组织施工队伍和施工设备按期进场,在工程施工中密切配合甲方有关涉及本工种的全面的质量管理,遵守现场各种制度,维护公司整体形象; 2、制定合理的材料进场计划,积极配合现场物料采购,对进场设备、材料妥善分类和保管,对阶段性材料使用情况有详细书面记录; 3、收集并保管随空调设备及主要物料同行的使用说明和相关报验资料; 4、合理使用并节约安装材料,杜绝浪费和丢失,对故意损坏及管理不善造成的物料损失,由乙方承担此费用; 5、防火、防盗,文明施工,加强安全管理并自负由于安全措施不利发生的费用; 6、工程安装严格根据国家相关法律法律规范施工,确保工程质量; 7、有效控制施工进度,定期上报工程进展情况,确保工程如期竣工.对因自身原因导致工期延误而给甲方带来的损失,由乙方全责承担; 8、配合设备厂家对空调系统的调试、数据记录及资料汇合整理; 9、乙方对所承担的安装工程质量保证期响应甲方对业主的质保期限承诺。精品文档---下载后可任意编辑 三、本工程施工范围、工期要求 本工程施工范围为:离心制冷机组覆盖区域的空调水系统(末端风柜、空调水管路、主机机房、系统电气)的安装,即商场部分一至四层、地下室空调机房含立井和冷却塔等范围内空调水系统的全部安装工作。及风系统的制作及安装。 本工程安装工期为八十天,自接到甲方进场安装通知之日起计算,(指大馆营业区域末端水系统已试压清洗、保温、配电完毕。机房安装进度已完成总工作量 80%以上。末端风柜控制箱及主机的安装需配合装修单位确定日期) 如因乙方原因导致工期延误的,每延期一日按人民币 5000 元向甲方支付延期履约金,延期达 30 日,甲方...
