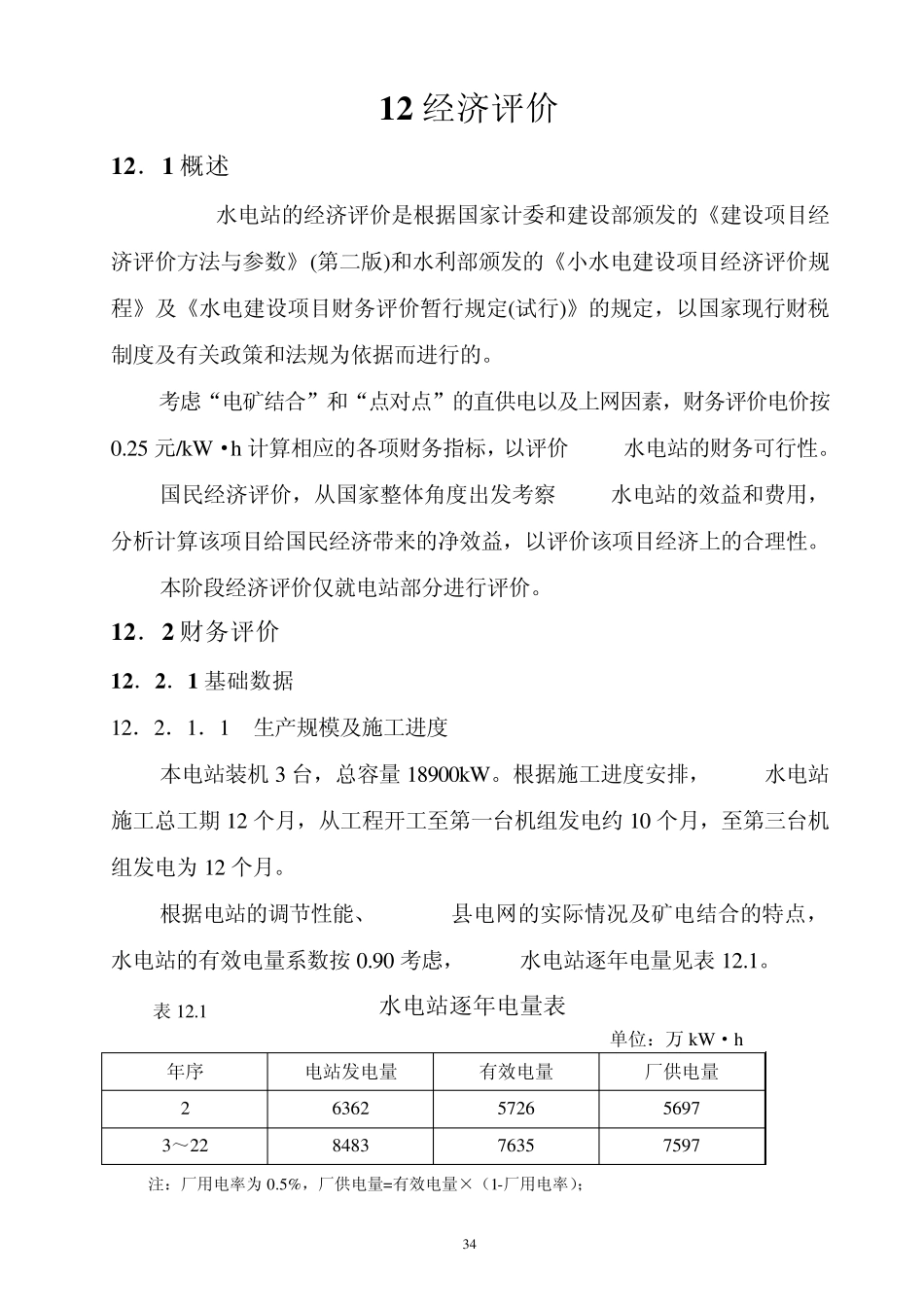

34 1 2 经济评价 1 2 .1 概述 水电站的经济评价是根据国家计委和建设部颁发的《建设项目经济评价方法与参数》(第二版)和水利部颁发的《小水电建设项目经济评价规程》及《水电建设项目财务评价暂行规定(试行)》的规定,以国家现行财税制度及有关政策和法规为依据而进行的
考虑“电矿结合”和“点对点”的直供电以及上网因素,财务评价电价按0
25 元/kW·h计算相应的各项财务指标,以评价 水电站的财务可行性
国民经济评价,从国家整体角度出发考察 水电站的效益和费用,分析计算该项目给国民经济带来的净效益,以评价该项目经济上的合理性
本阶段经济评价仅就电站部分进行评价
1 2 .2 财务评价 1 2 .2 .1 基础数据 12.2.1.1 生产规模及施工进度 本电站装机 3 台,总容量 18900kW
根据施工进度安排, 水电站施工总工期 12 个月,从工程开工至第一台机组发电约 10 个月,至第三台机组发电为12 个月
根据电站的调节性能、 县电网的实际情况及矿电结合的特点, 水电站的有效电量系数按0
90 考虑, 水电站逐年电量见表 12
1 水电站逐年电量表 单位:万 kW·h 年序 电站发电量 有效电量 厂供电量 2 6362 5726 5697 3~22 8483 7635 7597 注:厂用电率为0

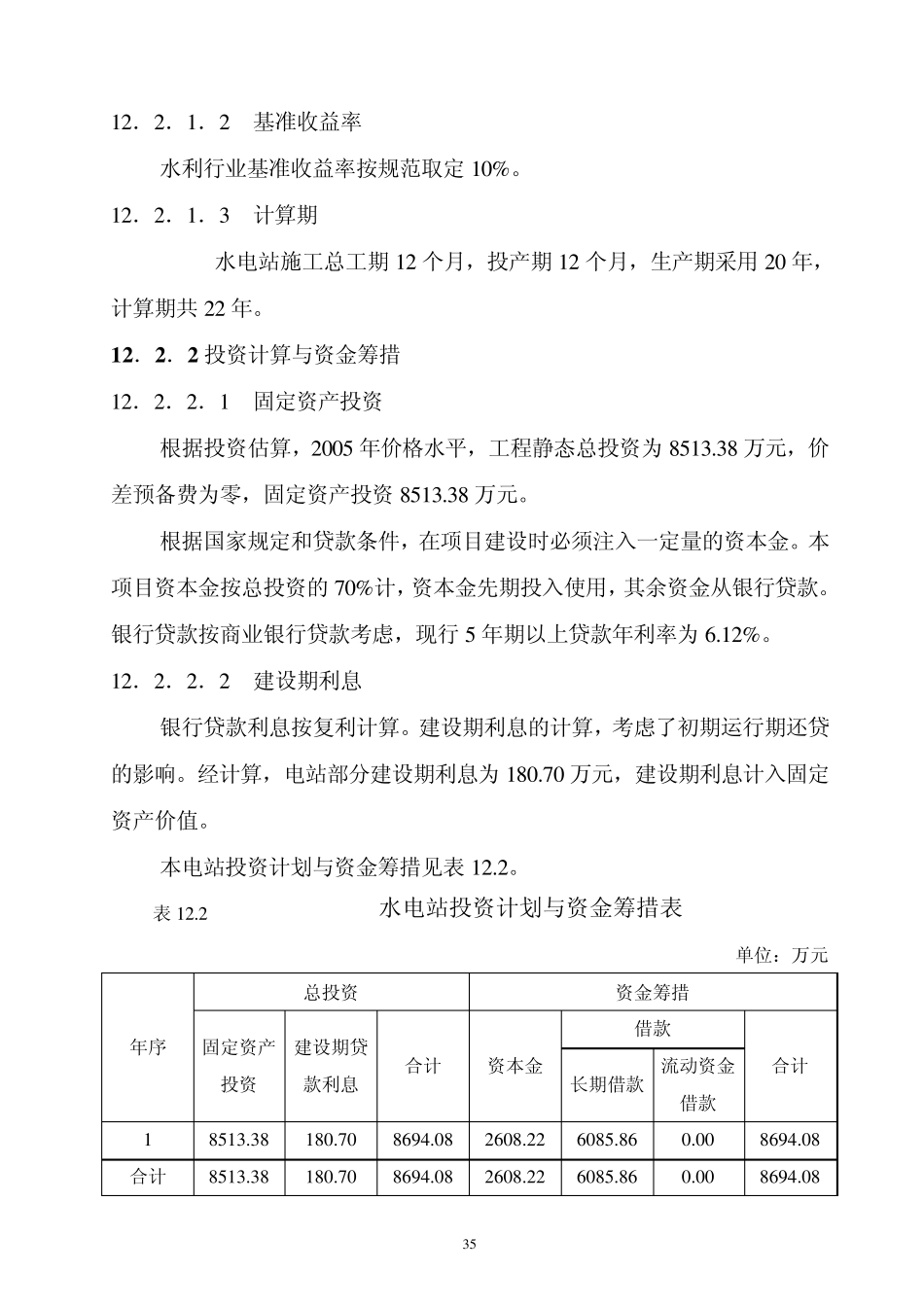

5%,厂供电量=有效电量×(1-厂用电率); 3 5 1 2 .2 .1 .2 基准收益率 水利行业基准收益率按规范取定1 0 %
1 2 .2 .1 .3 计算期 水电站施工总工期 1 2 个月,投产期 1 2 个月,生产期采用 2 0 年,计算期共 2 2 年

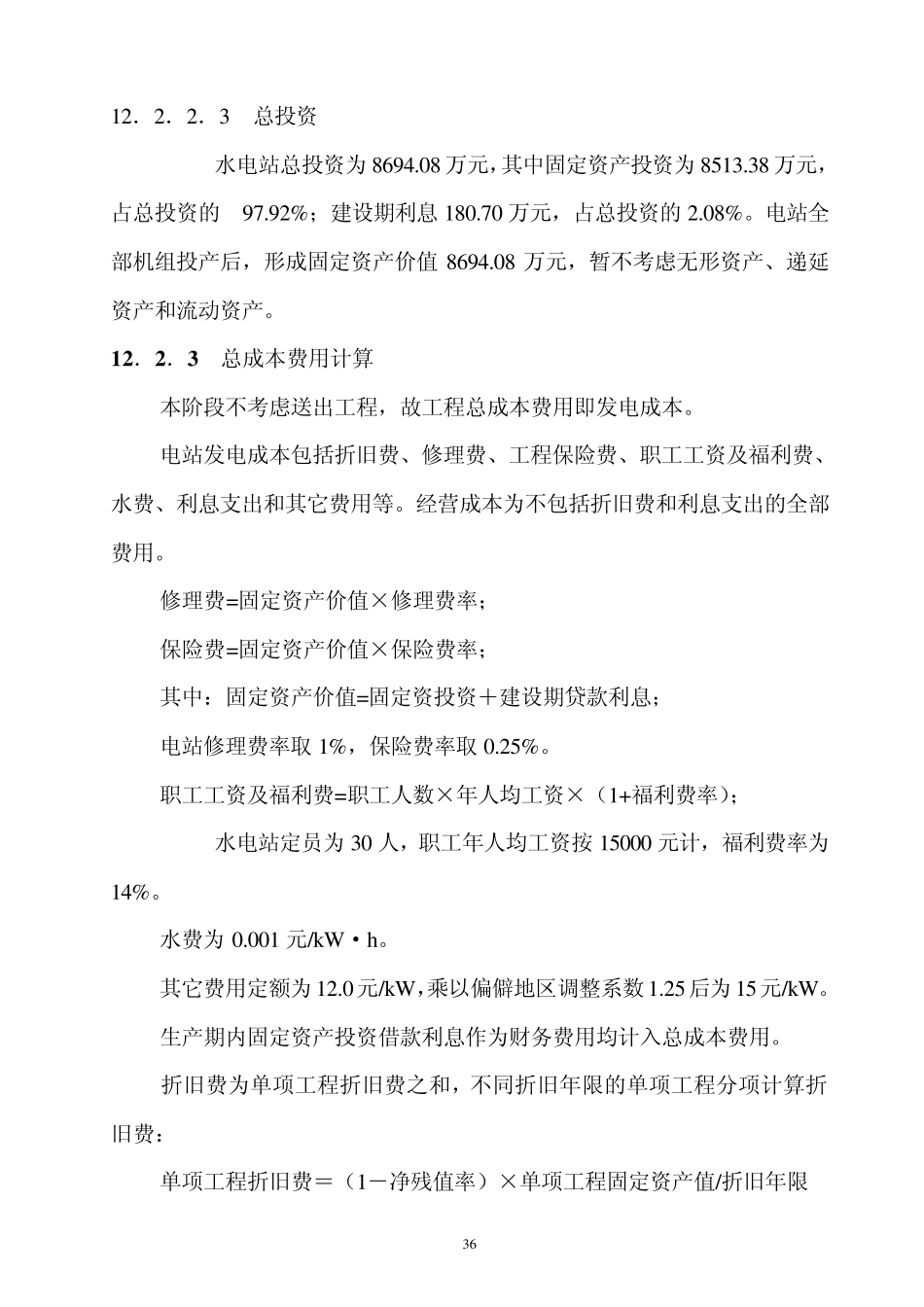

1 2 .2 .2 投资计算与资金筹措 1 2 .2 .2 .1 固定资产投资 根据投资估算,2 0 0 5 年价格水平,工程静态总投资为 8 5 1 3
3 8 万元,价差预备
