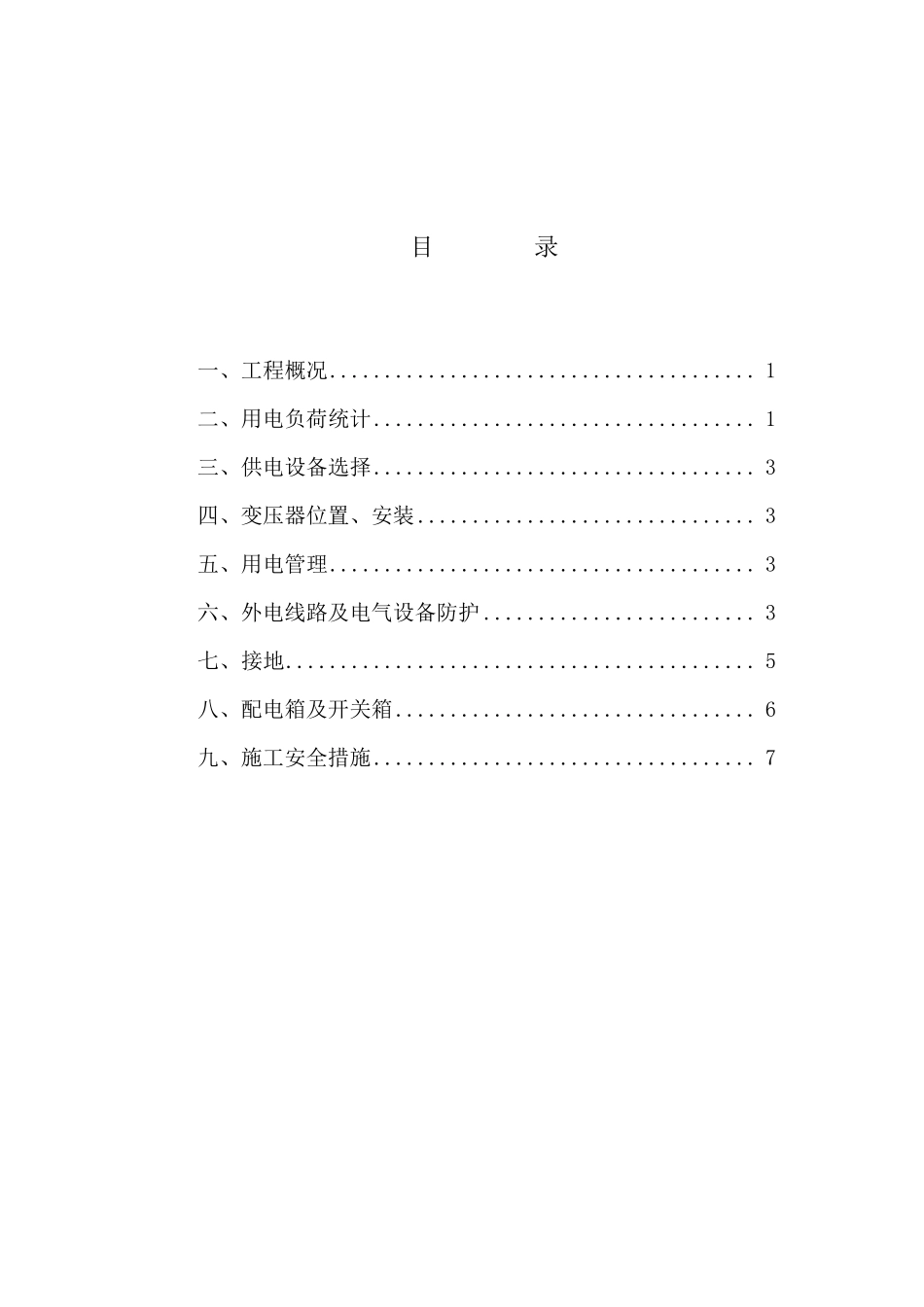

目 录 一、工程概况
1 二、用电负荷统计
1 三、供电设备选择
3 四、变压器位置、安装
3 五、用电管理
3 六、外电线路及电气设备防护
3 七、接地
5 八、配电箱及开关箱
6 九、施工安全措施

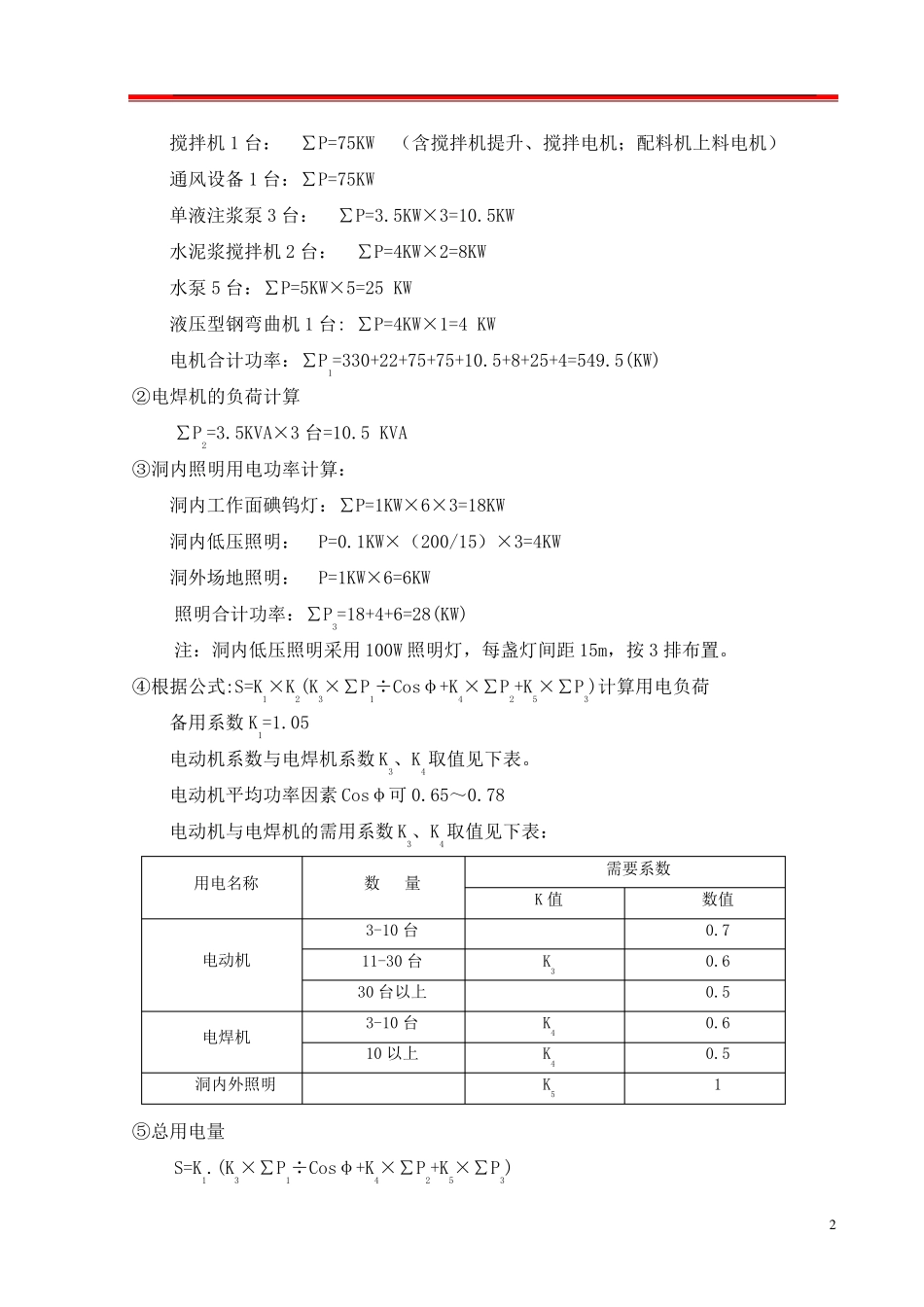

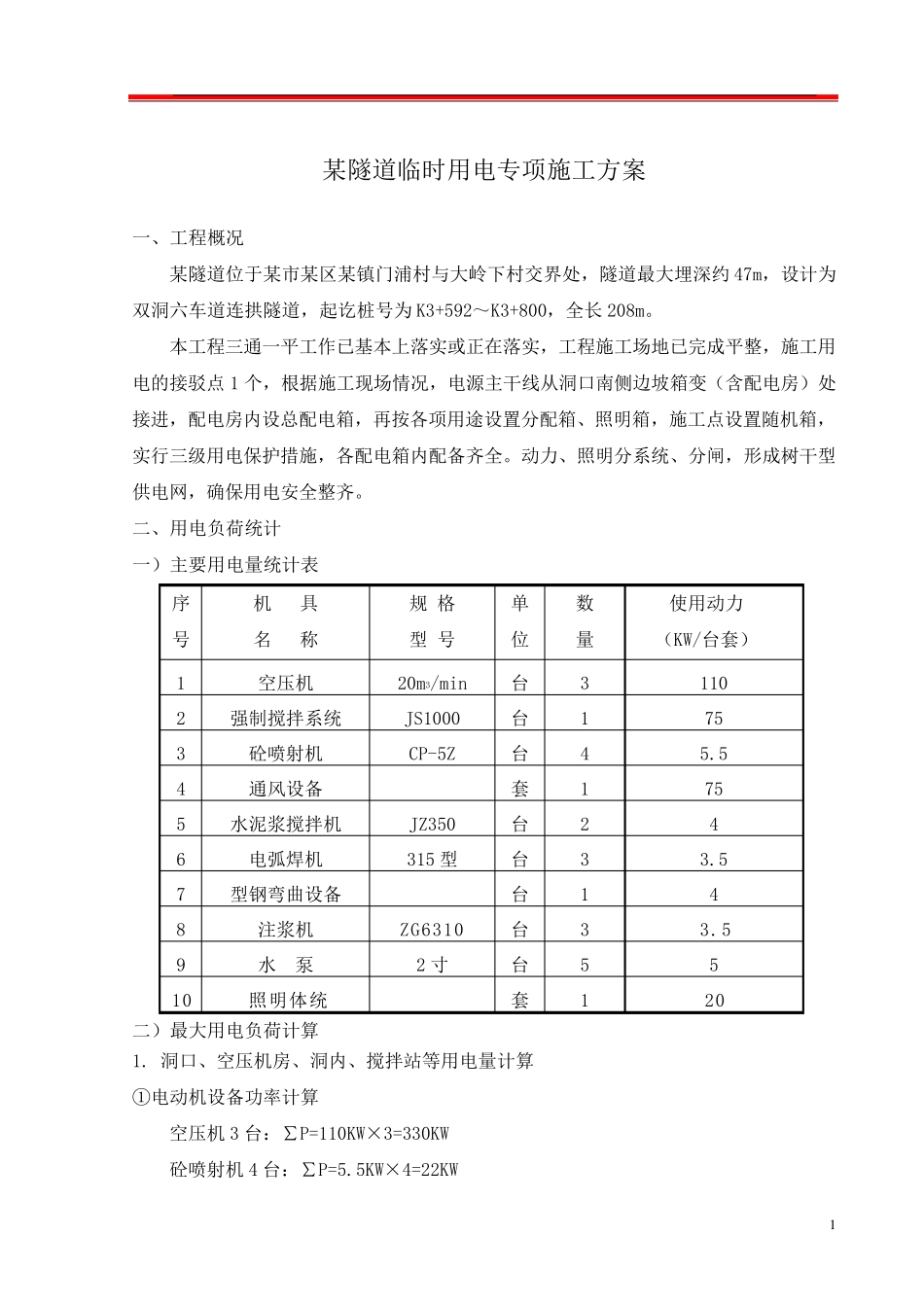

7 1 某 隧 道 临 时 用 电 专 项 施 工 方 案 一 、 工 程 概 况 某 隧 道 位 于 某 市 某 区 某 镇 门 浦 村 与 大 岭 下 村 交 界 处 , 隧 道 最 大 埋 深 约 47m, 设 计 为双 洞 六 车 道 连 拱 隧 道 , 起 讫 桩 号 为 K3+592~ K3+800, 全 长 208m
本 工 程 三 通 一 平 工 作 已 基 本 上 落 实 或 正 在 落 实 , 工 程 施 工 场 地 已 完 成 平 整 , 施 工 用电 的 接 驳 点 1 个 , 根 据 施 工 现 场 情 况 , 电 源 主 干 线 从 洞 口 南 侧 边 坡 箱 变 ( 含 配 电 房 ) 处接 进 , 配 电 房 内 设 总 配 电 箱 , 再 按 各 项 用 途 设 置 分 配 箱 、 照 明 箱 , 施 工
