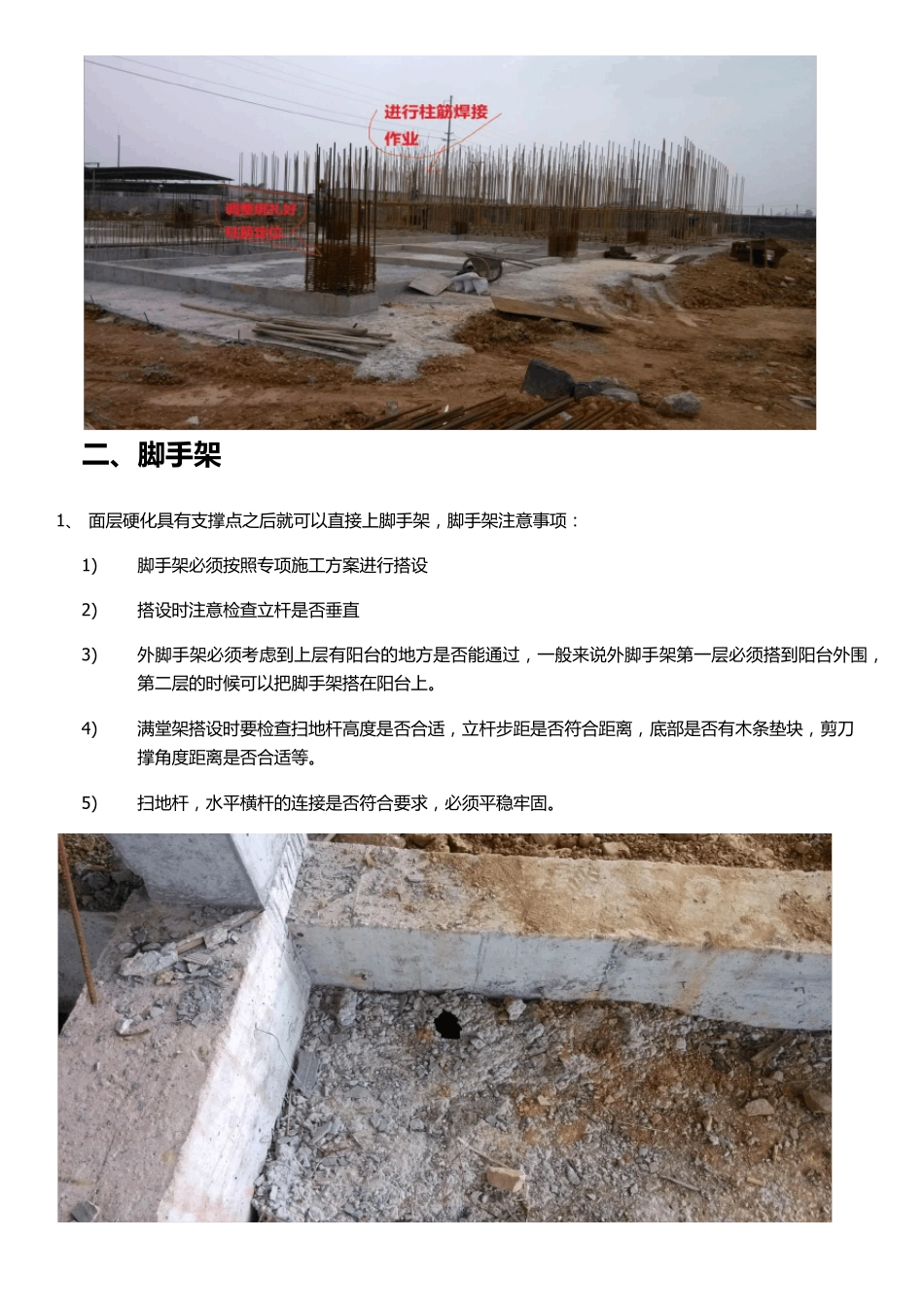

主 体 工 程 一 、 面层硬化和处理 主 体 工 程 一 般 为 地 梁 以 上 的 建 筑 工 程 , 在 基 础 回 填 之 后 应 立 即 对 基 础 回 填 面 进 行 硬 化 和 下 沉 处 理
由于 施 工 工 期 和 季 节 不 同 等 , 可 以 使 用 不 同 的 施 工 工 艺 对 基 础 回 填 土 进 行 处 理
1、 如条件允许, 可 在 回 填 后 对 土 层大量浇水然后 停工 等 待一 两天, 使 回 填 土 充分下 沉 后 再用 人工 或机械压实找平
此方法的 缺点是浪费工 期 , 需要等 待
2、 在 回 填 土 回 填 到位后 , 立 刻人工 或机械压实找平, 然后 立 刻在 其面 层浇筑 一 层 5CM, C15 的 砼,人工 使 表面 立 即 硬 化
此方法的 缺点是, 由 于 前期 没有层层压实, 硬 化 后 回 填 土 难免会继续下 沉 ,特别是遇到下 雨天气, 会在 混凝土 下 造成空鼓现象
如果出现大面 积空鼓, 之 后 在 混凝土 上 搭设脚手架时又没有发现, 则在 浇筑 二层梁 板 时可 能 会出现重 大安 全 隐 患
3、 在 回 填 和 压实的 时候 , 均 在 回 填 土 上 喷 洒 泥 土 硬 化 剂
使 泥 土 硬 化 , 从 而 降 低 土 层下 沉 的 风 险
此方法未 使 用 过 , 只 是听 说 而 已 , 不 知 道 实际 效 果如何 4、 回 填 的 土 不 能 太 高 , 也 不 能 太 低
要根 据 现有脚手架钢 管 的 长 度 以 及 房 屋 头 层高 度 来 确 定 回 填 高度 , 但 一 般 不 能 高 过 地 梁
如建 筑 一 层高 度 为 6 米 , 现有脚手架钢 管 6 米 , 那 么 回 填 高 度 应 为 : 6 米 层高 -0
