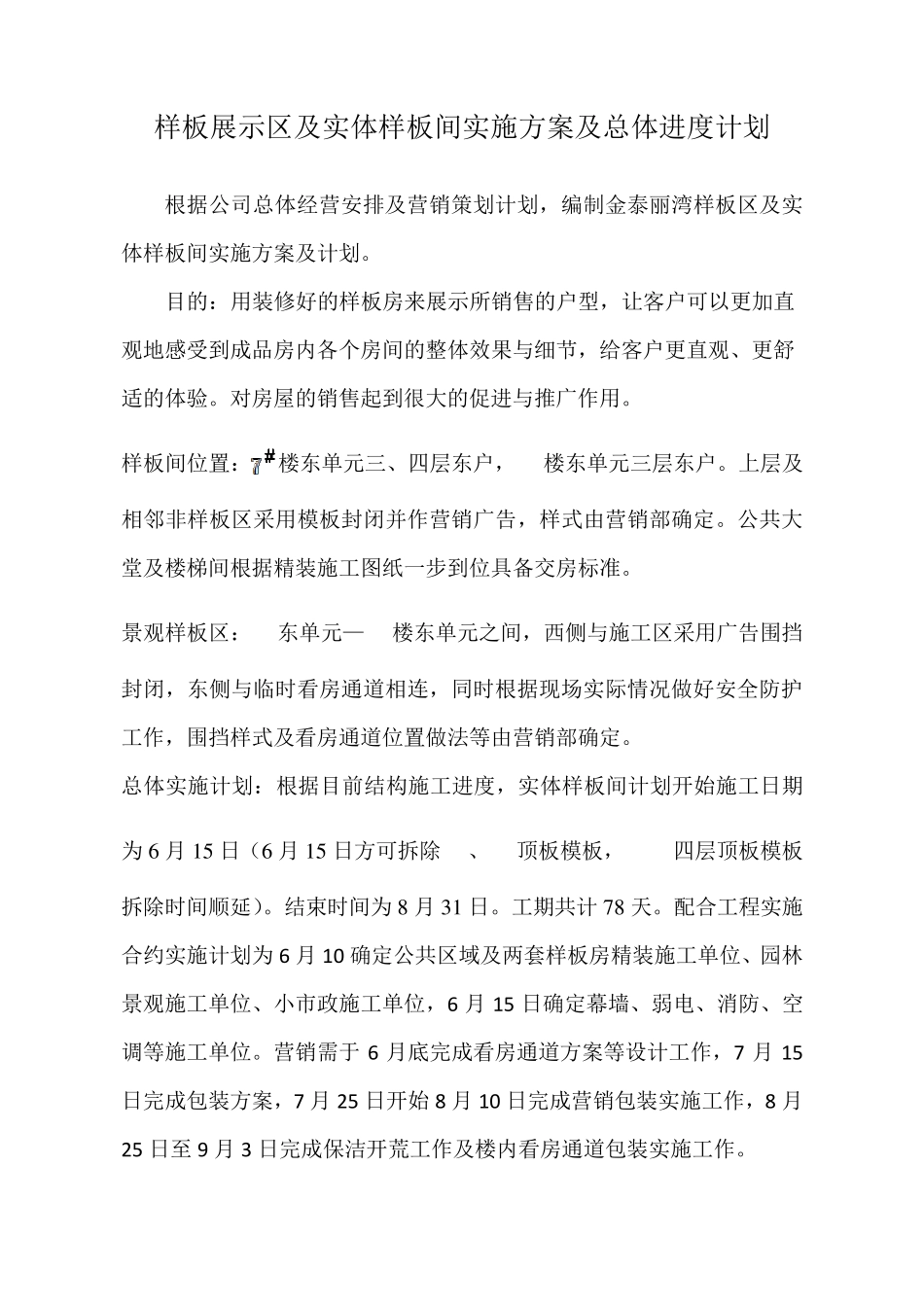

样板展示区及实体样板间实施方案及总体进度计划 根据公司总体经营安排及营销策划计划,编制金泰丽湾样板区及实体样板间实施方案及计划
目的:用装修好的样板房来展示所销售的户型,让客户可以更加直观地感受到成品房内各个房间的整体效果与细节,给客户更直观、更舒适的体验
对房屋的销售起到很大的促进与推广作用
样板间位置:楼东单元三、四层东户,楼东单元三层东户
上层及相邻非样板区采用模板封闭并作营销广告,样式由营销部确定
公共大堂及楼梯间根据精装施工图纸一步到位具备交房标准
景观样板区:东单元—楼东单元之间,西侧与施工区采用广告围挡封闭,东侧与临时看房通道相连,同时根据现场实际情况做好安全防护工作,围挡样式及看房通道位置做法等由营销部确定
总体实施计划:根据目前结构施工进度,实体样板间计划开始施工日期为 6 月 15 日(6 月 15 日方可拆除、顶板模板,四层顶板模板拆除时间顺延)
结束时间为 8 月 31 日
工期共计78 天
配合工程实施合约实施计划为 6 月 10 确定公共区域及两套样板房精装施工单位、园林景观施工单位、小市政施工单位,6 月 15 日确定幕墙、弱电、消防、空调等施工单位
营销需于 6 月底完成看房通道方案等设计工作,7 月 15日完成包装方案,7 月 25 日开始 8 月 10 日完成营销包装实施工作,8 月25 日至 9 月 3 日完成保洁开荒工作及楼内看房通道包装实施工作

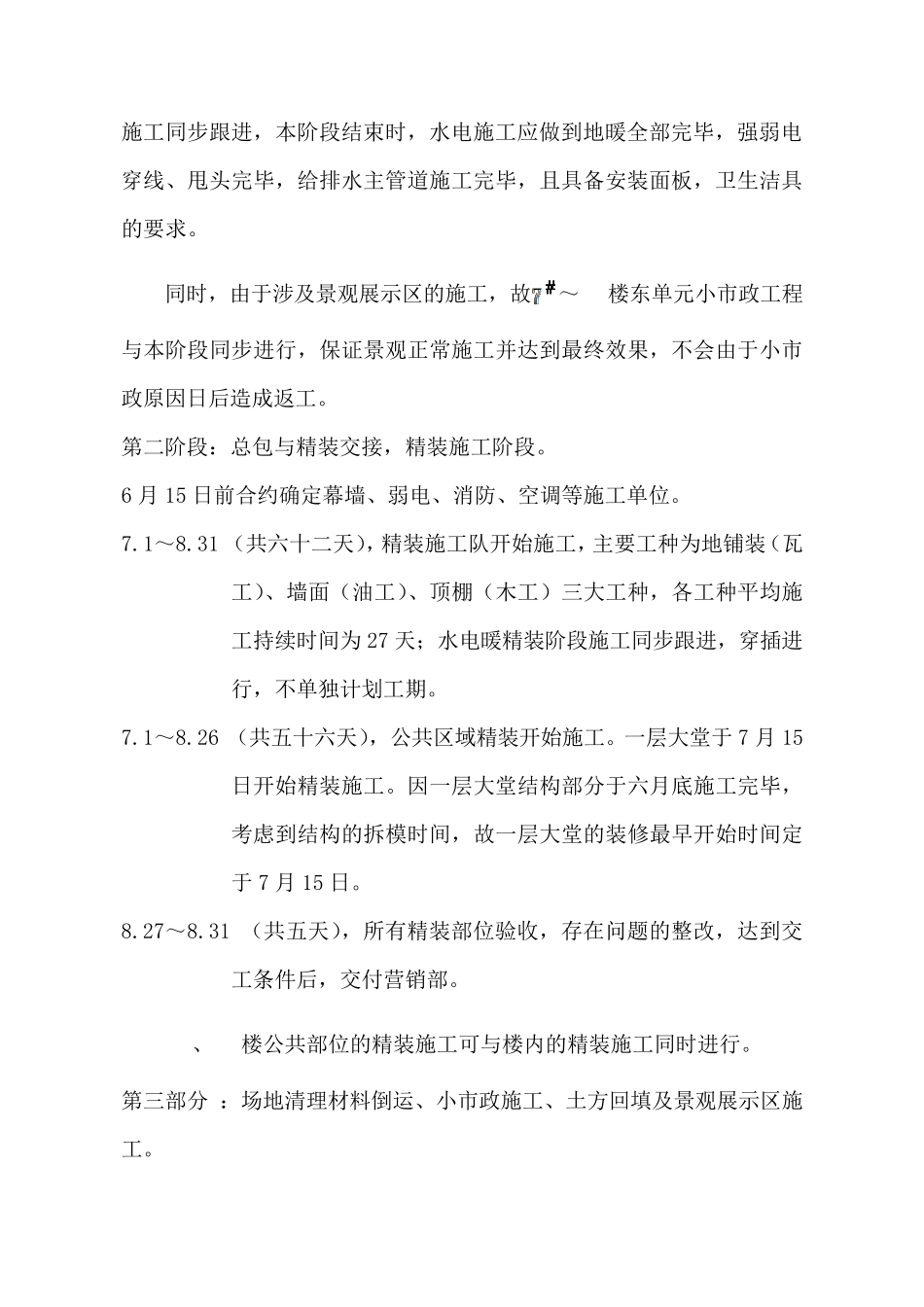

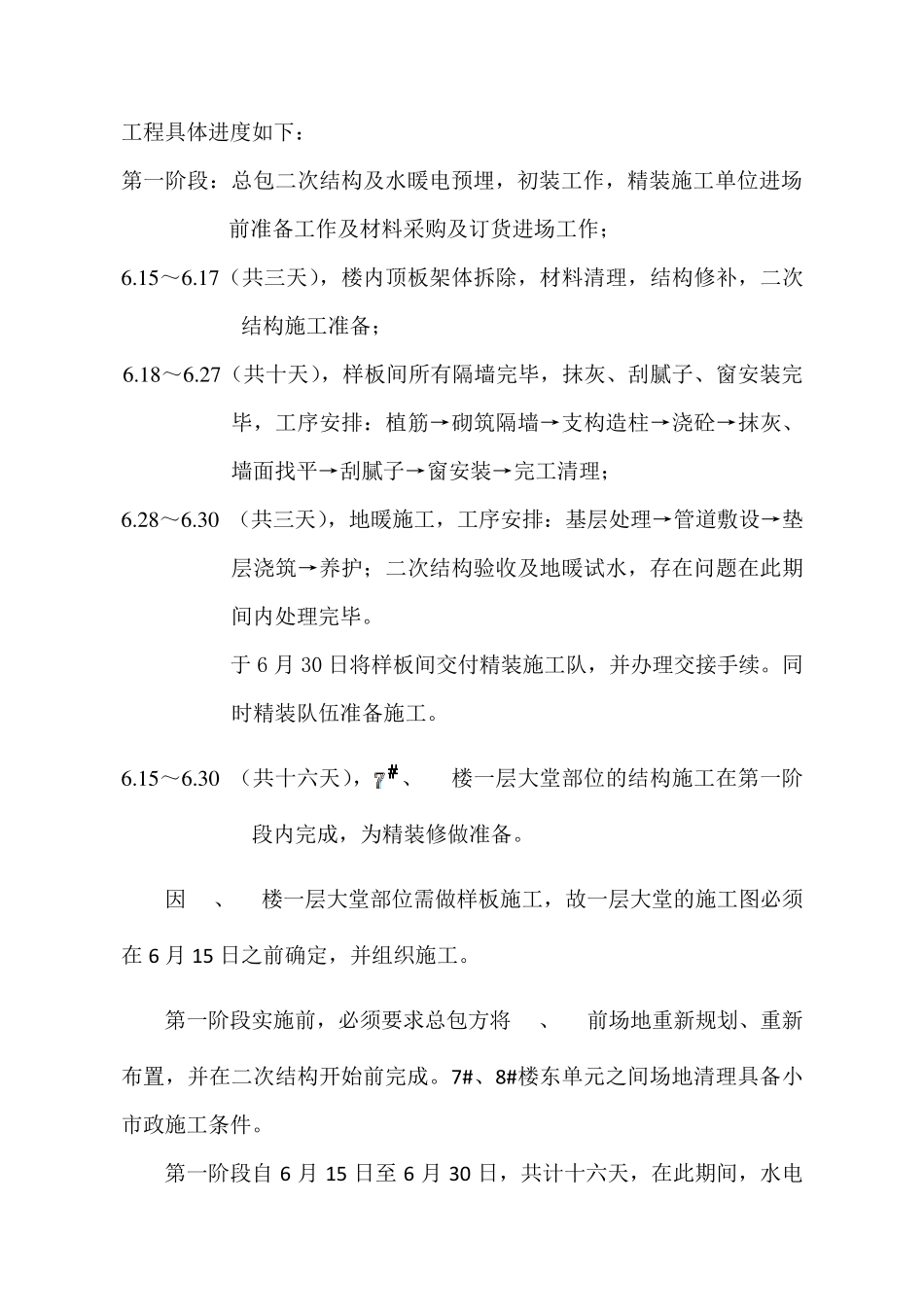

工程具体进度如下: 第一阶段:总包二次结构及水暖电预埋,初装工作,精装施工单位进场前准备工作及材料采购及订货进场工作; 6
1 5 ~6
1 7 (共三天),楼内顶板架体拆除,材料清理,结构修补,二次结构施工准备; 6
1 8 ~6
2 7 (共十天),样板间所有隔墙完毕,抹灰、刮腻子、窗安装完毕,工序安排:植筋→砌筑隔墙→支构造柱→浇砼→抹灰、墙面找平→刮腻子→窗安装→完
