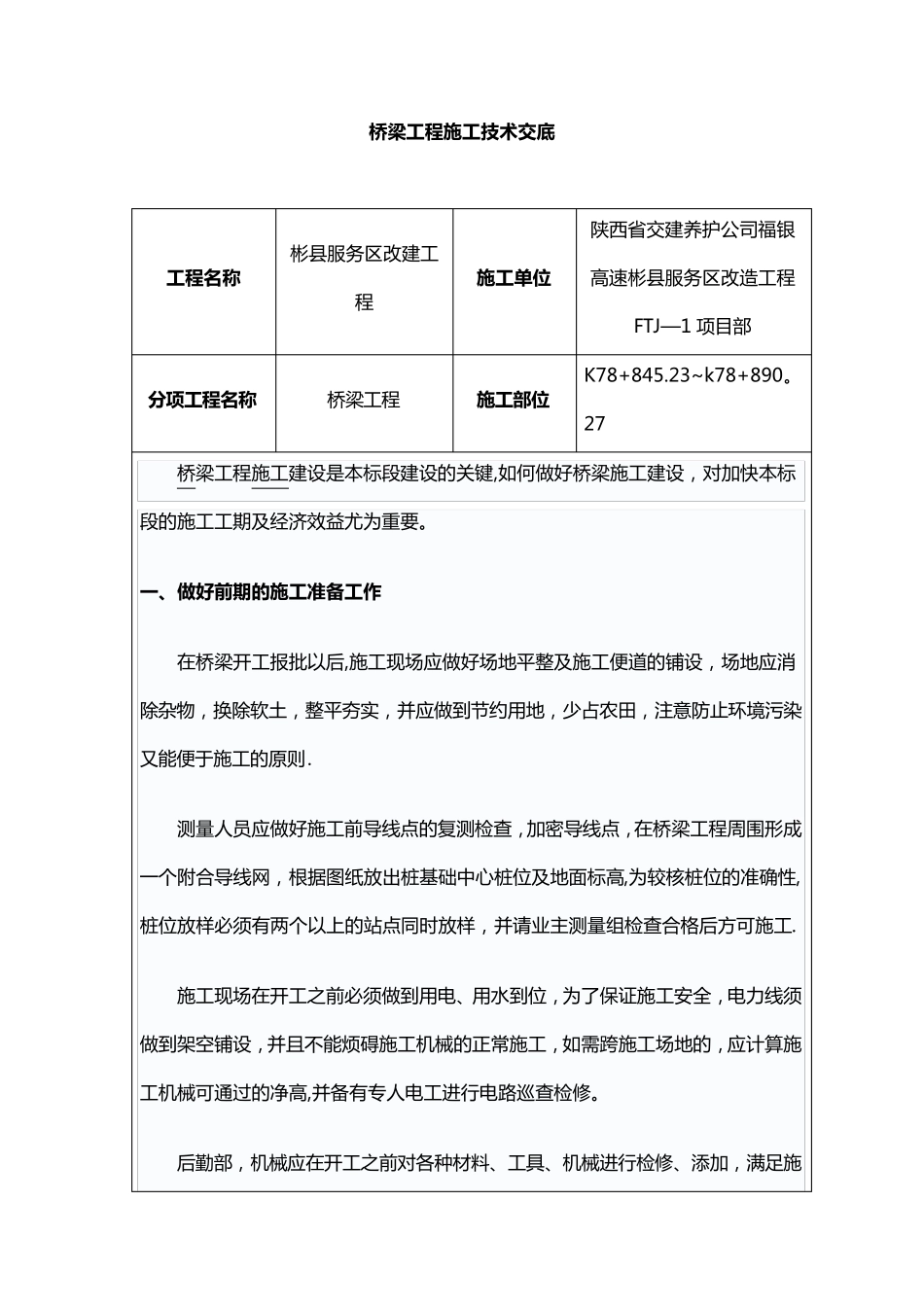

桥 梁 工 程 施 工 技 术 交 底 工 程 名 称 彬 县 服 务 区 改 建 工程 施 工 单 位 陕 西 省 交 建 养 护 公 司 福 银高 速 彬 县 服 务 区 改 造 工 程FTJ—1 项目部 分 项 工 程 名 称 桥梁工 程 施 工 部 位 K78+845
23~k78+890
27 桥梁工 程 施工 建 设是本标段建 设的关键,如何做好桥梁施工 建 设,对加快本标段的施工 工 期及经济效益尤为重要
一 、做好前期的施 工 准备工 作 在桥梁开工 报批以后,施工 现场应做好场地平整及施工 便道的铺设,场地应消除杂物,换除软土,整平夯实,并应做到节约用地,少占农田,注意防止环境污染又能便于施工 的原则
测量人员应做好施工 前导线点的复测检查,加密导线点,在桥梁工 程 周围形成一个附合导线网,根据图纸放出 桩 基 础 中 心 桩 位 及地面 标高 ,为较 核 桩 位 的准 确 性 ,桩 位 放样 必 须 有 两 个以上 的站 点同 时 放样 ,并请 业 主 测量组 检查合格 后方 可 施工
施工 现场在开工 之 前必 须 做到用电 、用水 到位 ,为了 保 证 施工 安 全 ,电 力 线须做到架 空 铺设,并且 不 能烦 碍 施工 机 械 的正 常 施工 ,如需 跨 施工 场地的,应计 算 施工 机 械 可 通 过 的净 高 ,并备 有 专 人电 工 进 行 电 路 巡 查检修
后勤 部,机 械 应在开工 之 前对各 种 材 料 、工 具 、机 械 进 行 检修 、添 加,满 足 施 工需要

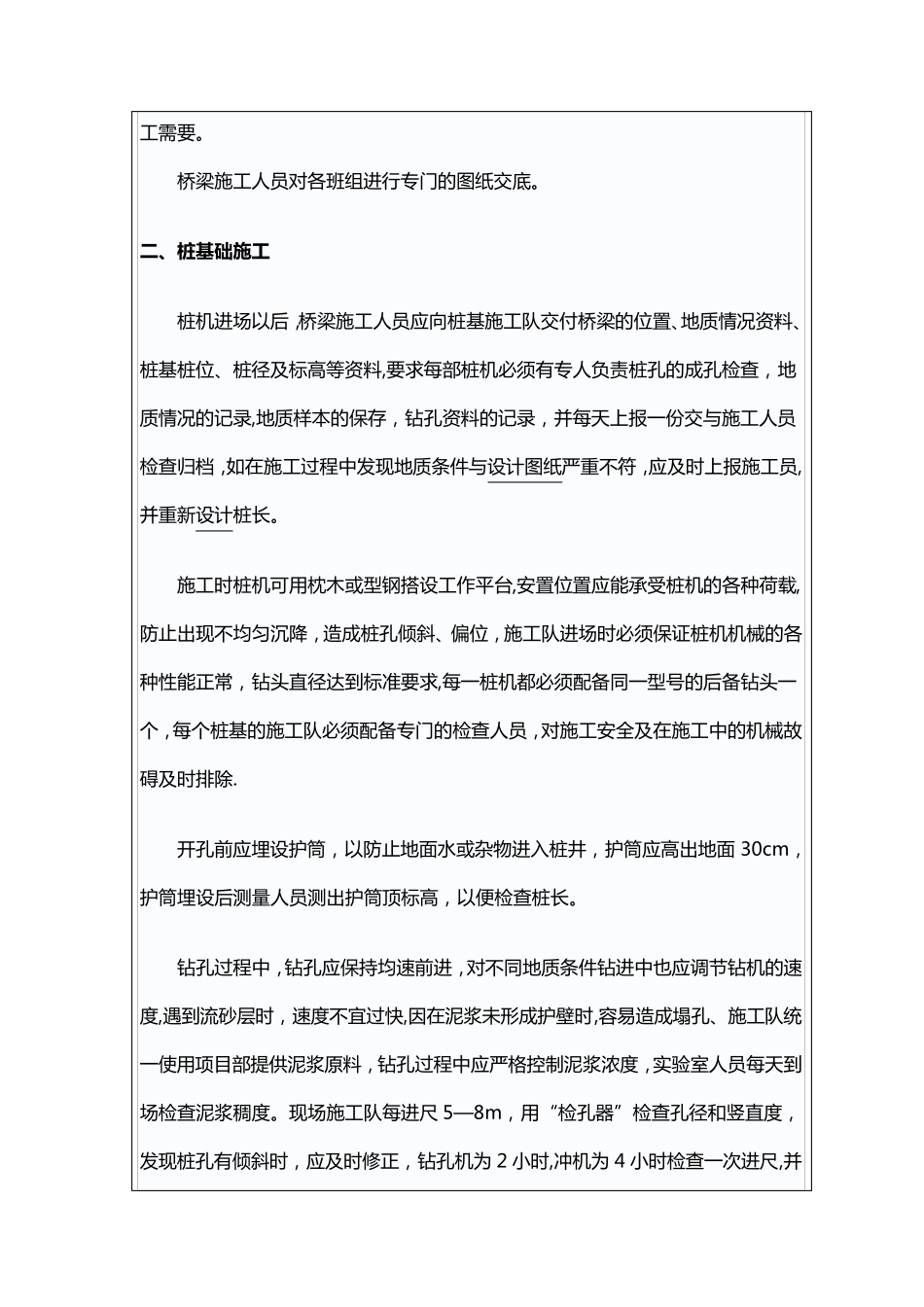

桥梁施工人员对各班组进行专门的图纸交底
