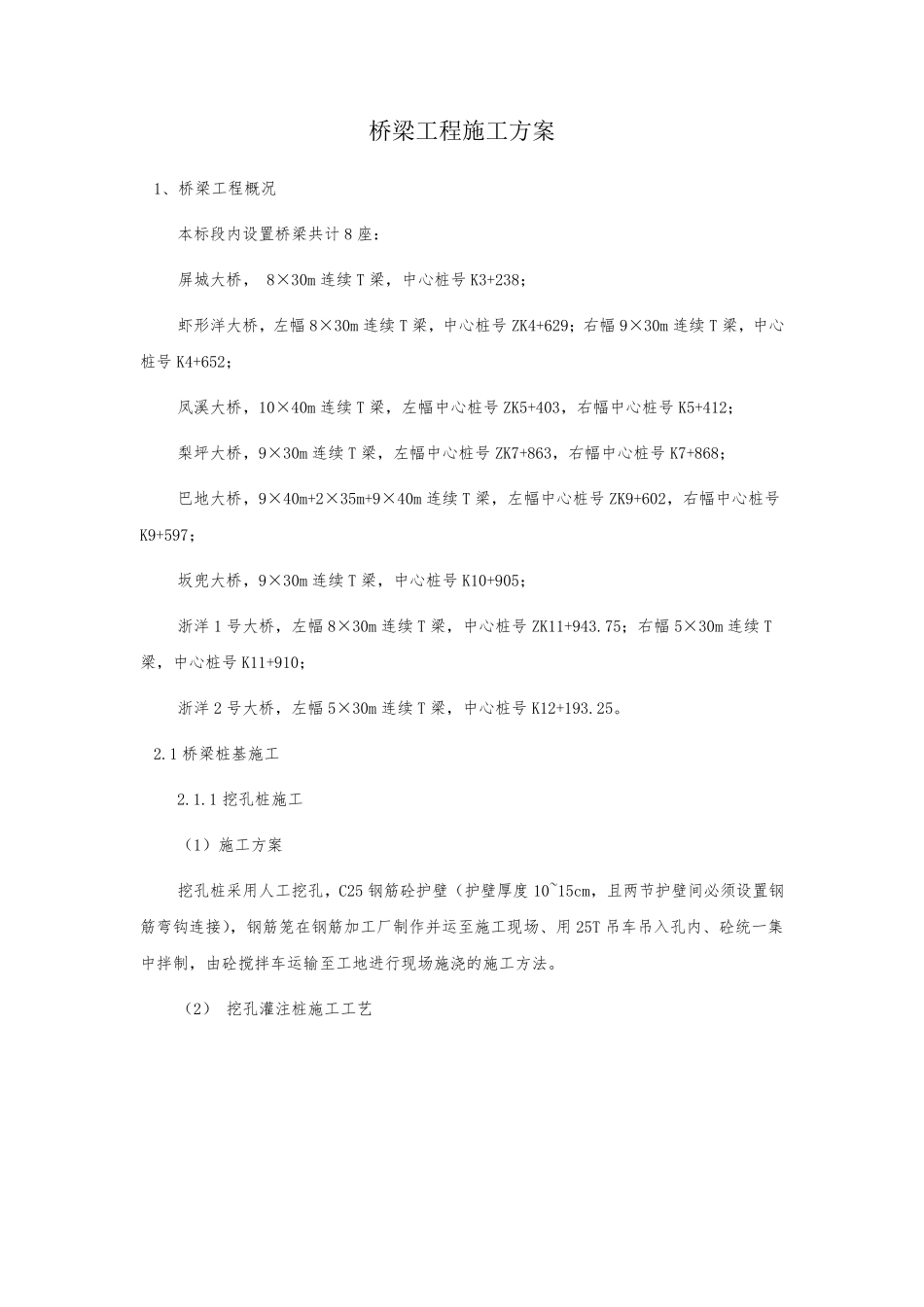

桥梁工程施工方案 1、桥梁工程概况 本标段内设置桥梁共计8 座: 屏城大桥, 8×30m 连续 T 梁,中心桩号 K3+238; 虾形洋大桥,左幅 8×30m 连续 T 梁,中心桩号 ZK4+629;右幅 9×30m 连续 T 梁,中心桩号 K4+652; 凤溪大桥,10×40m 连续 T 梁,左幅中心桩号 ZK5+403,右幅中心桩号 K5+412; 梨坪大桥,9×30m 连续 T 梁,左幅中心桩号 ZK7+863,右幅中心桩号 K7+868; 巴地大桥,9×40m+2×35m+9×40m 连续 T 梁,左幅中心桩号 ZK9+602,右幅中心桩号K9+597; 坂兜大桥,9×30m 连续 T 梁,中心桩号 K10+905; 浙洋 1 号大桥,左幅 8×30m 连续 T 梁,中心桩号 ZK11+943
75;右幅 5×30m 连续 T梁,中心桩号 K11+910; 浙洋 2 号大桥,左幅 5×30m 连续 T 梁,中心桩号 K12+193
1 桥梁桩基施工 2
1 挖孔桩施工 (1)施工方案 挖孔桩采用人工挖孔,C25 钢筋砼护壁(护壁厚度 10~15cm,且两节护壁间必须设置钢筋弯钩连接),钢筋笼在钢筋加工厂制作并运至施工现场、用 25T 吊车吊入孔内、砼统一集中拌制,由砼搅拌车运输至工地进行现场施浇的施工方法
(2) 挖孔灌注桩施工工艺 挖孔桩施工工艺流程见附图

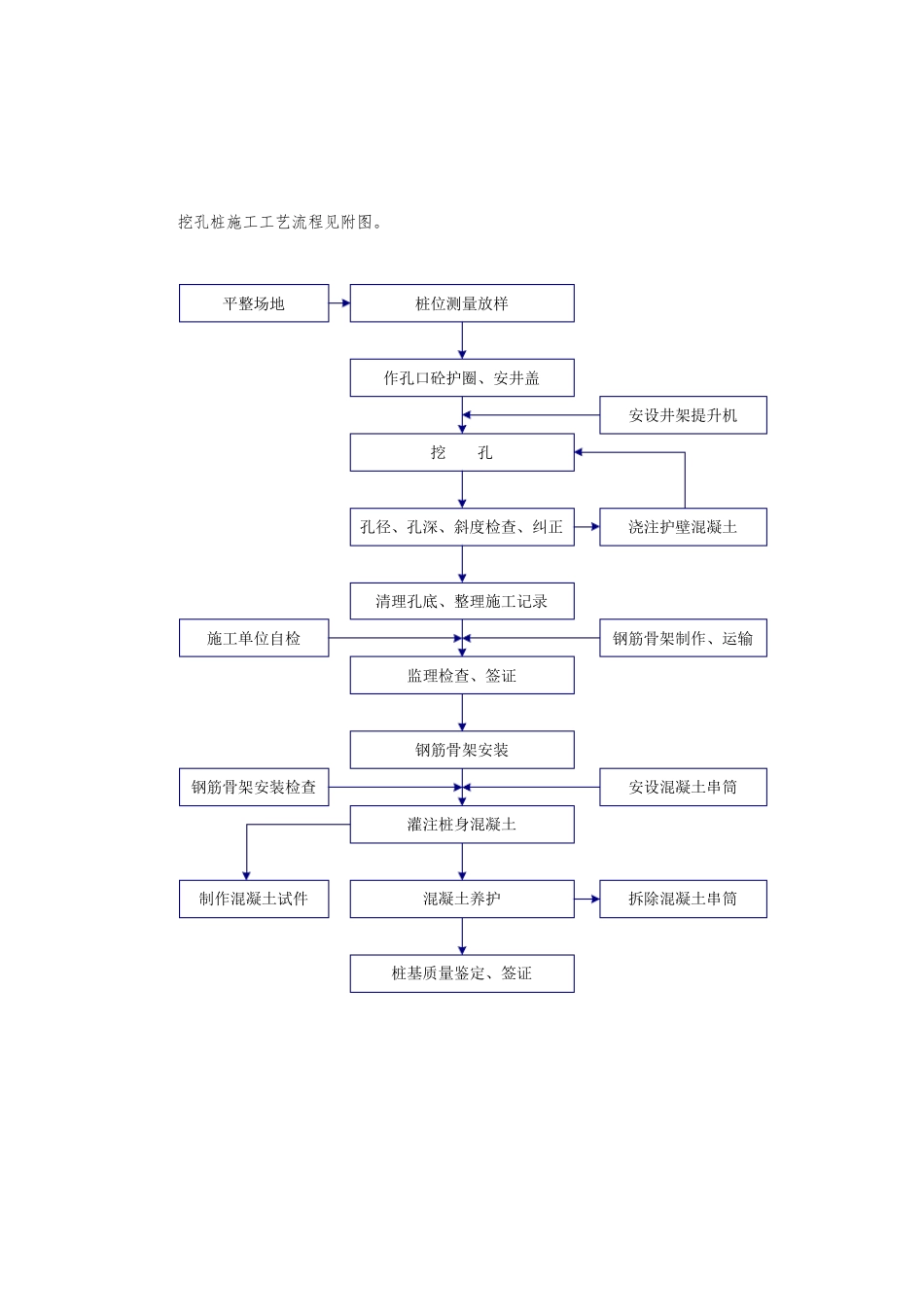

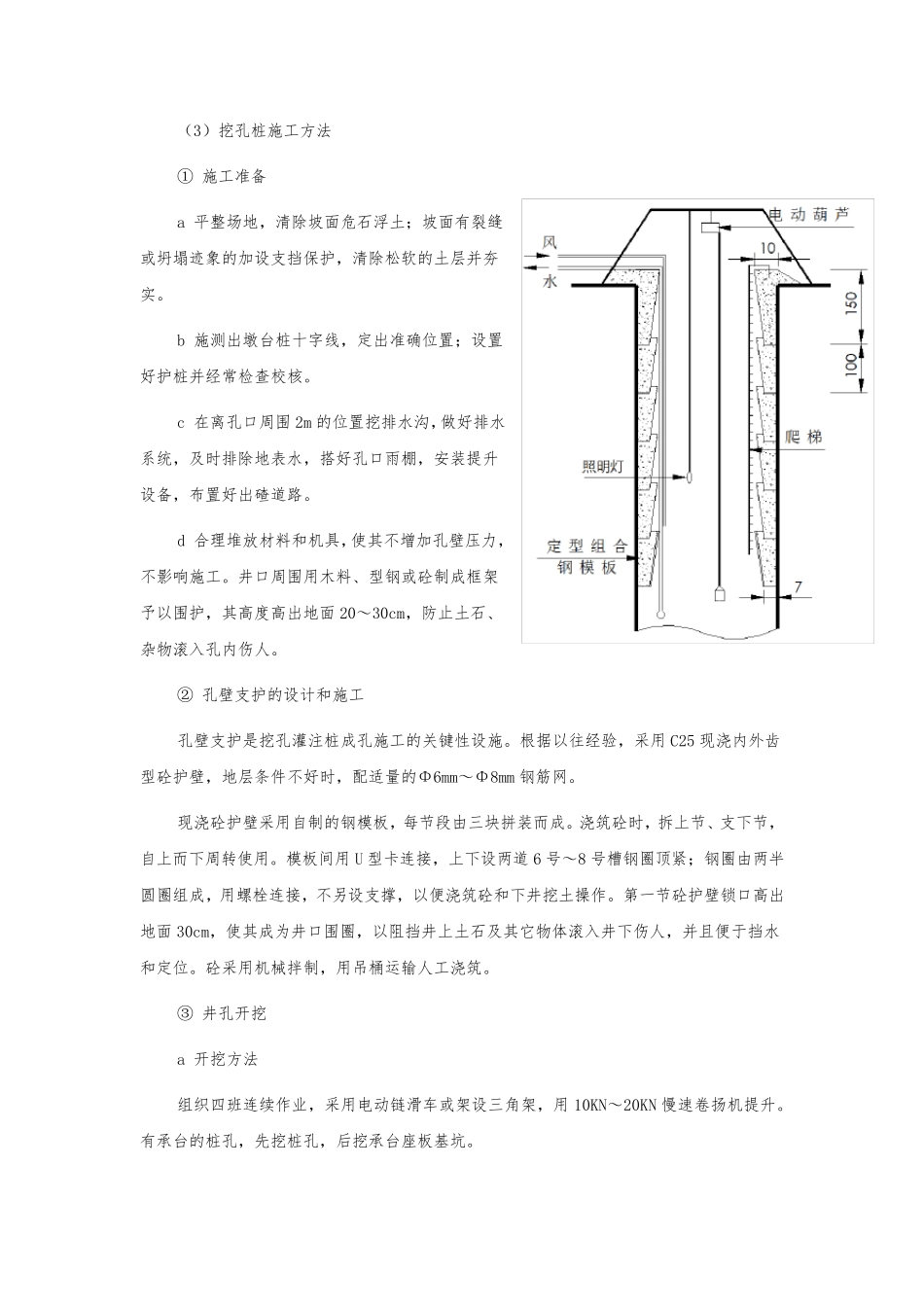

桩位测量放样作孔口砼护圈、安井盖挖 孔孔径、孔深、斜度检查、纠正清理孔底、整理施工记录监理检查、签证钢筋骨架安装灌注桩身混凝土混凝土养护桩基质量鉴定、签证平整场地施工单位自检钢筋骨架安装检查制作混凝土试件安设井架提升机浇注护壁混凝土钢筋骨架制作、运输安设混凝土串筒拆除混凝土串筒 ( 3) 挖 孔 桩 施 工 方 法 ① 施 工 准 备 a 平 整 场 地 , 清 除 坡 面 危 石 浮 土
