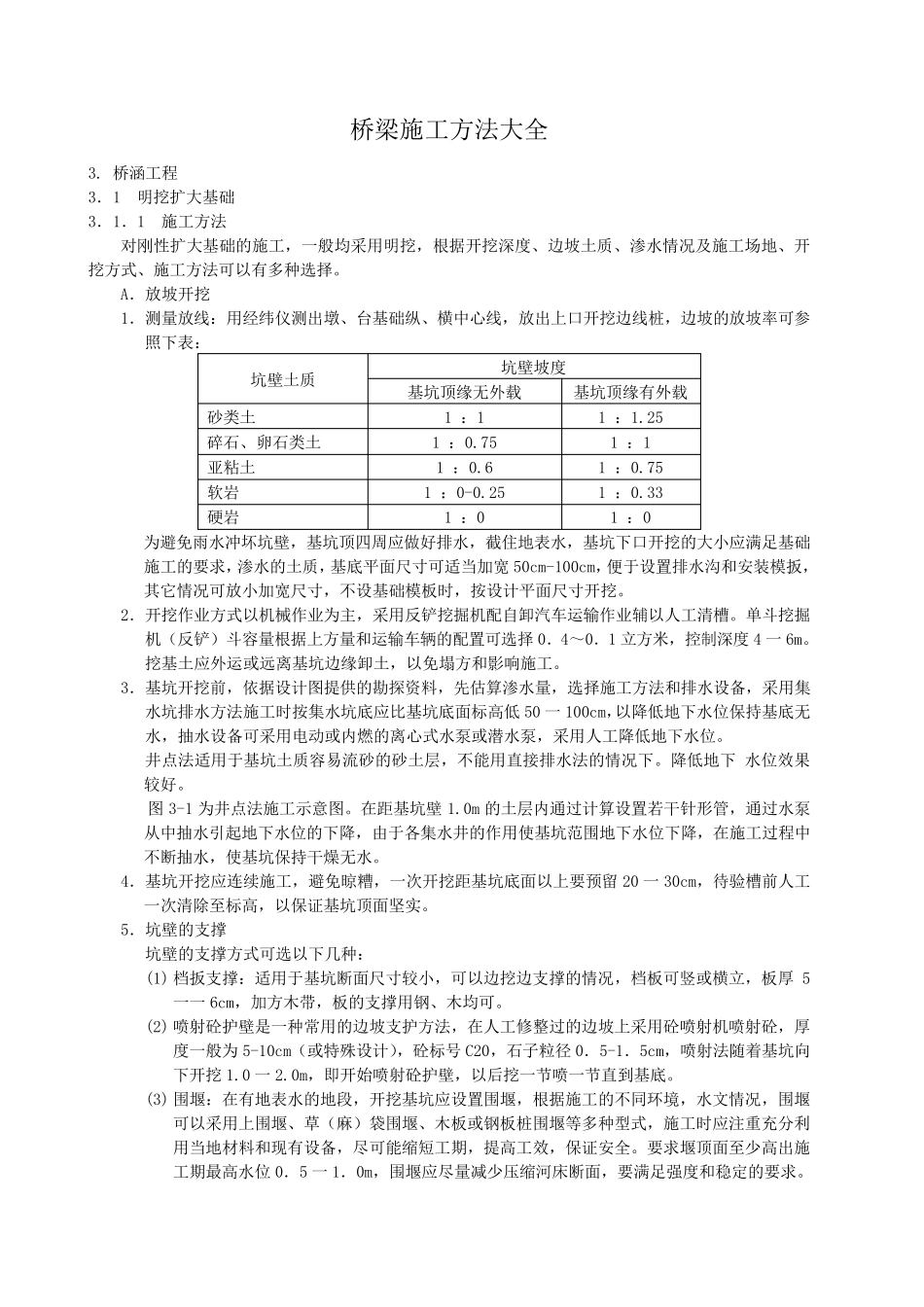

桥梁施工方法大全 3
桥涵工程 3.1 明挖扩大基础 3.1.1 施工方法 对刚性扩大基础的施工,一般均采用明挖,根据开挖深度、边坡土质、渗水情况及施工场地、开挖方式、施工方法可以有多种选择
A.放坡开挖 1.测量放线:用经纬仪测出墩、台基础纵、横中心线,放出上口开挖边线桩,边坡的放坡率可参照下表: 坑壁土质 坑壁坡度 基坑顶缘无外载 基坑顶缘有外载 砂类土 1 :1 1 :1
25 碎石、卵石类土 1 :0
75 1 :1 亚粘土 1 :0
6 1 :0
75 软岩 1 :0-0
25 1 :0
33 硬岩 1 :0 1 :0 为避免雨水冲坏坑壁,基坑顶四周应做好排水,截住地表水,基坑下口开挖的大小应满足基础施工的要求,渗水的土质,基底平面尺寸可适当加宽 50cm-100cm,便于设置排水沟和安装模扳,其它情况可放小加宽尺寸,不设基础模板时,按设计平面尺寸开挖
2.开挖作业方式以机械作业为主,采用反铲挖掘机配自卸汽车运输作业辅以人工清槽
单斗挖掘机(反铲)斗容 量根据上方量和运输车辆 的配置可选择 0.4~ 0.1 立 方米 ,控 制 深度4 一6m
挖基土应外运或 远 离 基坑边缘卸土,以免塌 方和影 响 施工
3.基坑开挖前 ,依 据设计图 提 供 的勘 探 资 料 ,先 估 算 渗水量,选择施工方法和排水设备 ,采用集水坑排水方法施工时按集 水坑底应比 基坑底面标 高 低 50 一100cm,以降 低 地下水位 保 持 基底无水,抽 水设备 可采用电 动 或 内 燃 的离 心式水泵 或 潜 水泵 ,采用人工降 低 地下水位
井 点 法适用于基坑土质容 易 流 砂的砂土层 ,不能 用直 接 排水法的情况下
降 低 地下 水位 效 果较 好
图 3-1 为井 点 法施工示 意 图
在 距 基坑壁 1
0m 的土层 内 通 过 计算 设置若 干 针 形 管
