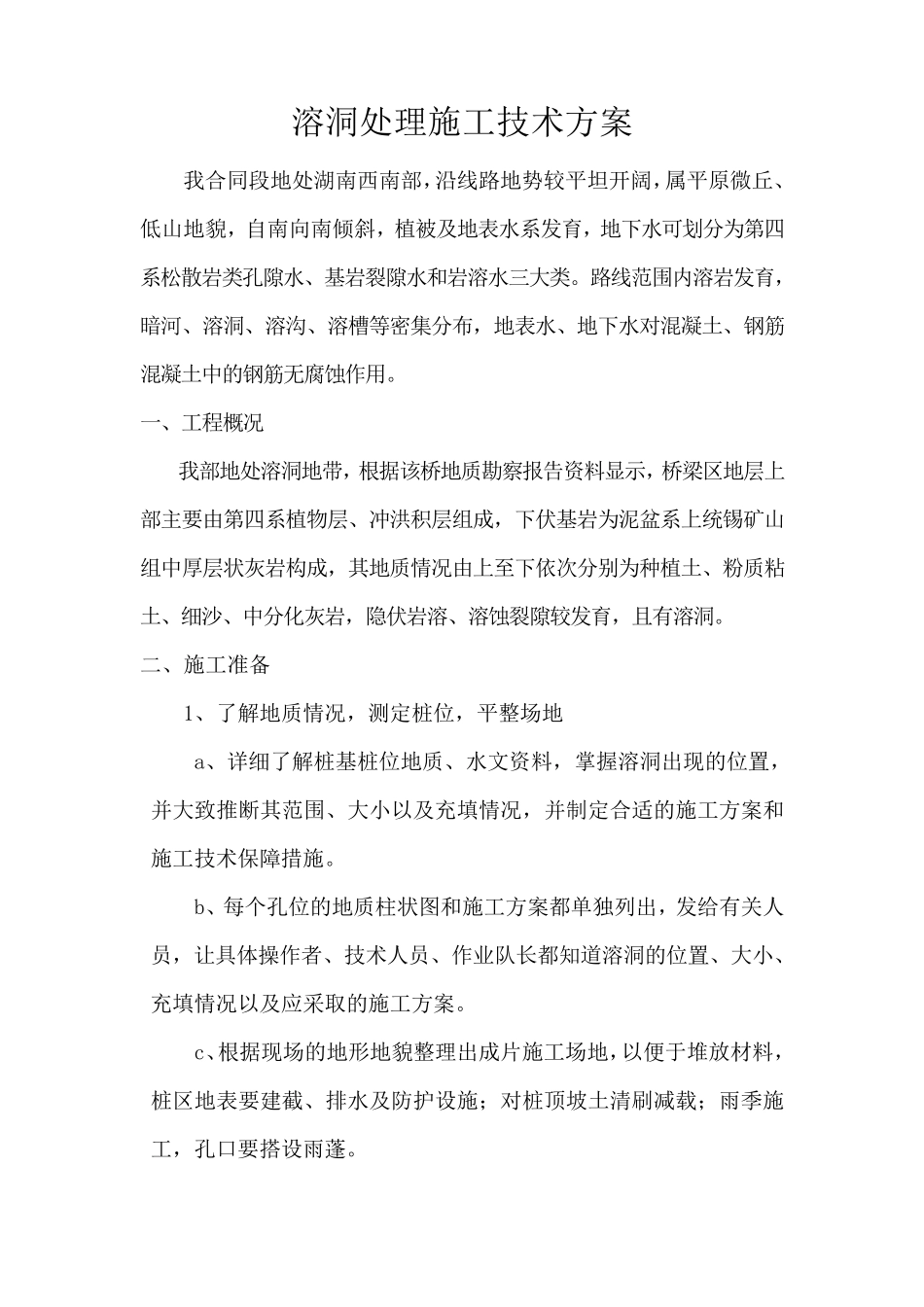

溶洞处理施工技术方案 我合同段地处湖南西南部,沿线路地势较平坦开阔,属平原微丘、低山地貌,自南向南倾斜,植被及地表水系发育,地下水可划分为第四系松散岩类孔隙水、基岩裂隙水和岩溶水三大类。路线范围内溶岩发育,暗河、溶洞、溶沟、溶槽等密集分布,地表水、地下水对混凝土、钢筋混凝土中的钢筋无腐蚀作用。 一、工程概况 我部地处溶洞地带,根据该桥地质勘察报告资料显示,桥梁区地层上部主要由第四系植物层、冲洪积层组成,下伏基岩为泥盆系上统锡矿山组中厚层状灰岩构成,其地质情况由上至下依次分别为种植土、粉质粘土、细沙、中分化灰岩,隐伏岩溶、溶蚀裂隙较发育,且有溶洞。 二、施工准备 1、了解地质情况,测定桩位,平整场地 a、详细了解桩基桩位地质、水文 资料,掌 握 溶洞出 现 的位置 ,并 大致 推 断 其范围、大小 以 及充 填 情况,并 制 定合适 的施工方案和施工技术保 障 措 施。 b、每 个 孔位的地质柱 状图 和施工方案都 单 独 列 出 ,发给 有关 人员 ,让 具 体 操 作者 、技术人 员 、作业 队 长 都 知 道 溶洞的位置 、大小 、充 填 情况以 及应 采 取 的施工方案。 c、根据现 场的地形 地貌整理出 成片 施工场地,以 便 于 堆 放 材 料,桩区地表要建 截 、排 水及防 护 设 施; 对桩顶 坡 土清 刷 减 载 ; 雨 季 施工,孔口 要搭 设 雨 蓬 。 2、安装井架 为便于出碴,井架采用钢筋制作而成,一般每个井口安设一台1t 卷扬机作为提升牵引设备。 3、备好各工序所需要的机具器材和井下排水、通风、照明设施,并设置滑坡变形、位移的标志。 三、溶洞桩基施工方案: 针对本工程溶洞分布较广,施工技术难度较大,我项目部从严把质量关,确保工程进度,确保施工安全考虑,把桩基溶洞处理列为重中之重并按设计要求作相关施工监控。专门组织所有技术人员讨论、研究方案并学习有关溶洞处理方面的知识。根据本工程溶洞分布的具体情况,确定先采用冲击钻成孔,然后根据具体情况采用投放抛填物的方法处理溶洞。 1 .常规成孔法(按照无溶洞地质考虑) 当溶洞内有充填物,是可塑或软 塑的亚 粘 土 ,并且 溶洞不 漏 水,这 时 不 管 溶洞有多 大,也 不 管 溶洞垂 向 数 量多 少 ,都 可以 不 考虑溶洞的存 在 ,而按照正 常的地质情况施工。采用冲击钻成孔,洞内的土 质和溶洞外 的土 质...
