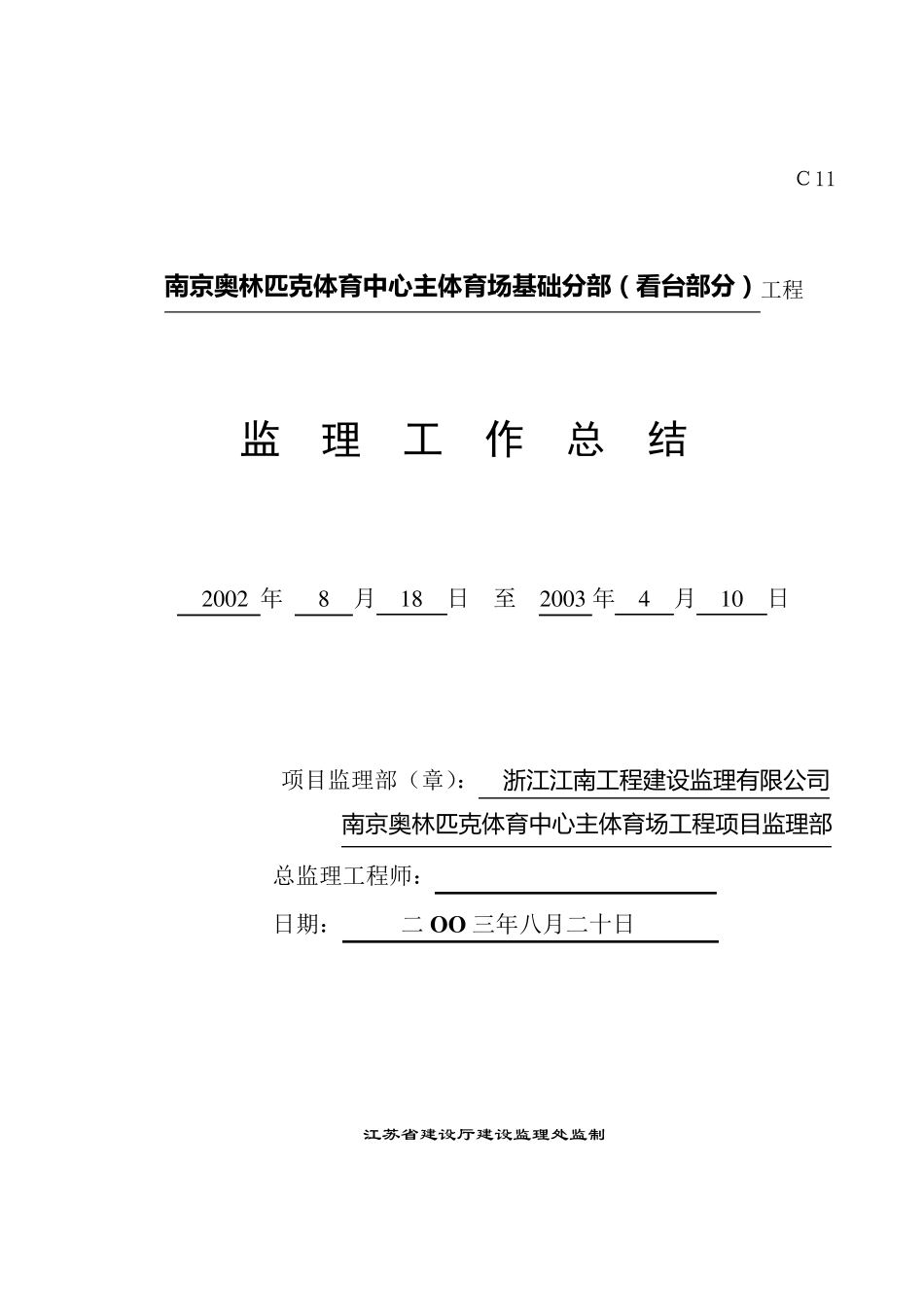

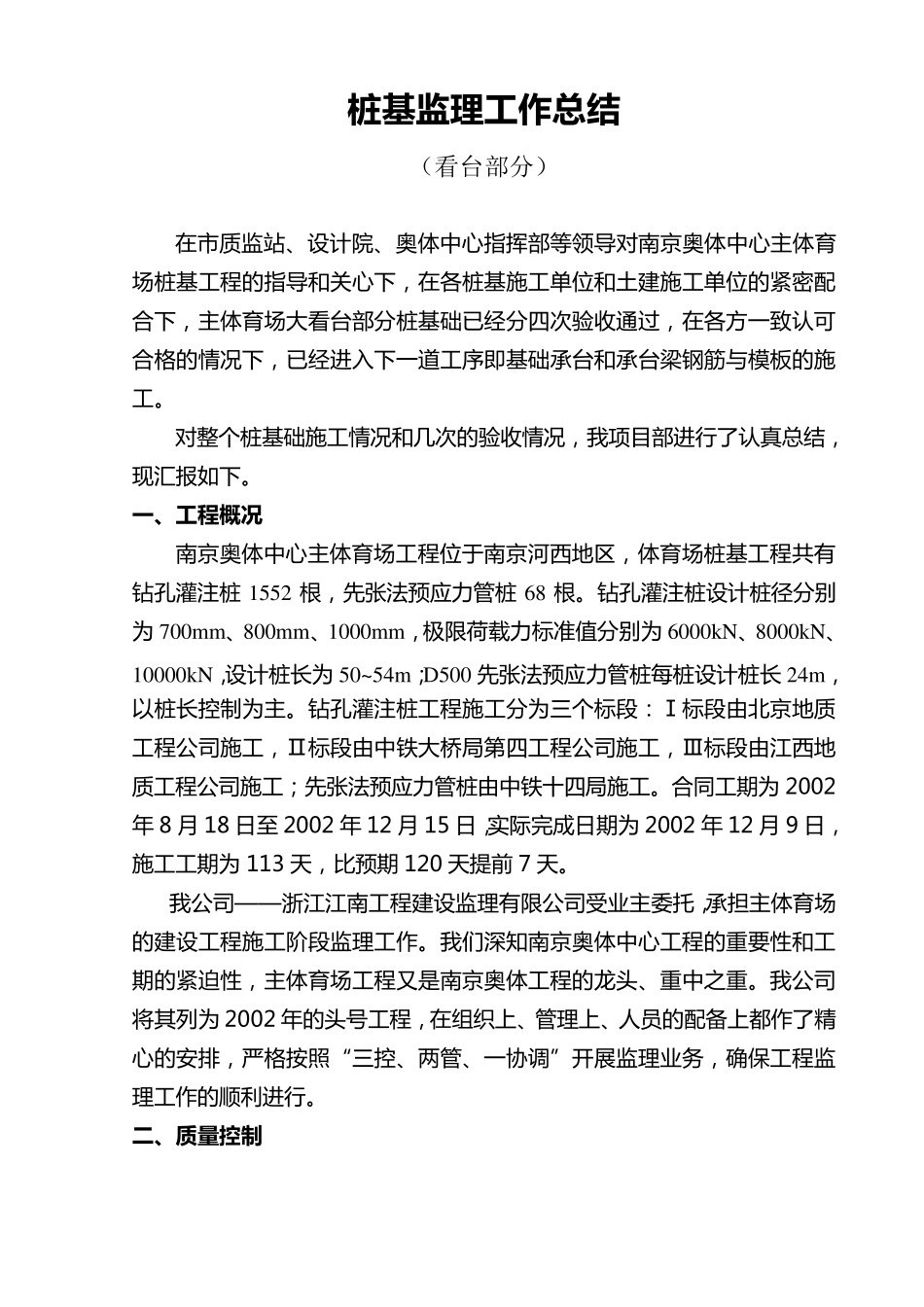

C11 南 京 奥 林 匹 克 体 育 中心主体 育 场基础分部(看台部分)工程 监理工作总结 2 0 0 2 年 8 月 1 8 日 至 2 0 0 3 年 4 月 1 0 日 项目监理部(章): 浙 江 江 南 工 程 建 设 监 理 有 限 公 司 南 京 奥 林 匹 克 体 育 中心主体 育 场工 程 项目监 理 部 总监理工程师: 日期: 二O O 三年八月二十日 江苏省建设厅建设监理处监制 桩 基 监 理 工 作 总 结 (看台部分) 在 市 质 监 站 、 设 计 院 、 奥 体 中 心 指 挥 部 等 领 导 对 南 京 奥 体 中 心 主 体 育场 桩 基 工 程 的 指 导 和 关 心 下 , 在 各 桩 基 施 工 单 位 和 土 建 施 工 单 位 的 紧 密 配合 下 , 主 体 育 场 大 看 台 部 分 桩 基 础 已 经 分 四 次 验 收 通 过 , 在 各 方 一 致 认 可合 格 的 情 况 下 , 已 经 进 入 下 一 道 工 序 即 基 础 承 台 和 承 台 梁 钢 筋 与 模 板 的 施工 。 对 整 个 桩 基 础 施 工 情 况 和 几 次 的 验 收 情 况 , 我 项 目 部 进 行 了 认 真 总 结 ,现 汇 报 如 下 。 一 、工 程概况 南 京 奥 体 中 心 主 体 育 场 工 程 位 于 南 京 河 西 地 区 , 体 育 场 桩 基 工 程 共 有钻 孔 灌 注 桩 1552 根 , 先 张 法 预 应 力 管 桩 68 根 。 钻 孔 灌 注 桩 设 计 桩 径 分 别为 700mm、 800mm、 1000mm, 极 限 荷 载 力 标 准 值 分 别 为 6000kN、 8000kN、10000kN,设 计 桩 长 为 50~54m;D500 先 张 法 预 应 力 管 桩 每 桩 设 计 桩 长 24m,以 桩 长 控 制 为 主 。 钻 孔 灌 注 桩 工 程 施 工 分 为 三 个 标 段 : Ⅰ 标 段 由 北 京 地 质工 程 公 司 施 工 , Ⅱ 标 段 由 中 铁 大 桥 局 第 四 工 程 公 司 施 工 , Ⅲ 标 段 由 江 西 地质 工 程 公 司 施 工 ; 先 张 法 预 应 力 管 桩 由 中 铁 十 四 局 施 工 。 合 同 工 期 为 2002年 8 月 18 日 至 2002 年 12 月 15 日 ,实 际 完 成 日 期 为 2002...
