技 术 交 底 记 录 表C2-1 编号 工程名称 门头沟区石门营中学 交底日期 2011年 4 月 11日 施工单位 北京城乡一建设有限责任公司第二分公司石门营中学项目部 分项工程名称 钢筋工程 交底提要 梁、板钢筋施工 交底内容: 一、施工准备: 1、材料及机具准备: 钢筋钩、石笔、粉笔、小线、钢丝绳、面纱、墨斗;各种规格的钢筋、直落纹套筒、22#火烧丝、钢筋马凳、塑料垫块
2、现场及技术准备: 梁、顶板底板支设完毕,并做完预检; 顶板上弹好钢筋线; 墙体、柱顶部及流水段的施工缝接槎处理完毕,包括剔除浮浆、松散石子、软弱层,露出坚实的石子
墙体、柱在顶板内部分的钢筋上的灰浆、锈迹已彻底清除干净,露出钢筋的本色
梁、顶板面已清理干净,无杂物、锯沫,并已均匀的刷好油性脱模剂
二、操作工艺: 1、框架梁钢筋绑扎 (1)工艺流程: 画箍筋间距→梁钢筋连接→在主次梁模板上口铺横杆数根→在横杆上面放箍筋→穿主梁下层纵筋→穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎→抽出横杆落骨架于模板内 (2)框架梁尺寸为:300mm×500mm、300m×650mm、350mm×600mm、350m×750mm、350mm×765mm、600m×600mm、350mm×600mm (3)框架梁配筋: 25、22、20、18、16、12、10、8、φ 8、φ 6 (4)梁钢筋连接: a
框架梁受力钢筋≥18 时,采用剥肋直滚轧螺纹连接,连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应干净、完好无损
滚压直螺纹应使用管钳和力矩扳手进行施工,将两个钢筋丝头在套筒中间位置相互顶紧,接头拧紧力矩符合下表规定: 钢筋直径(㎜) 16 18~20 20~25 拧紧力矩(N·m) 80 160 230 c

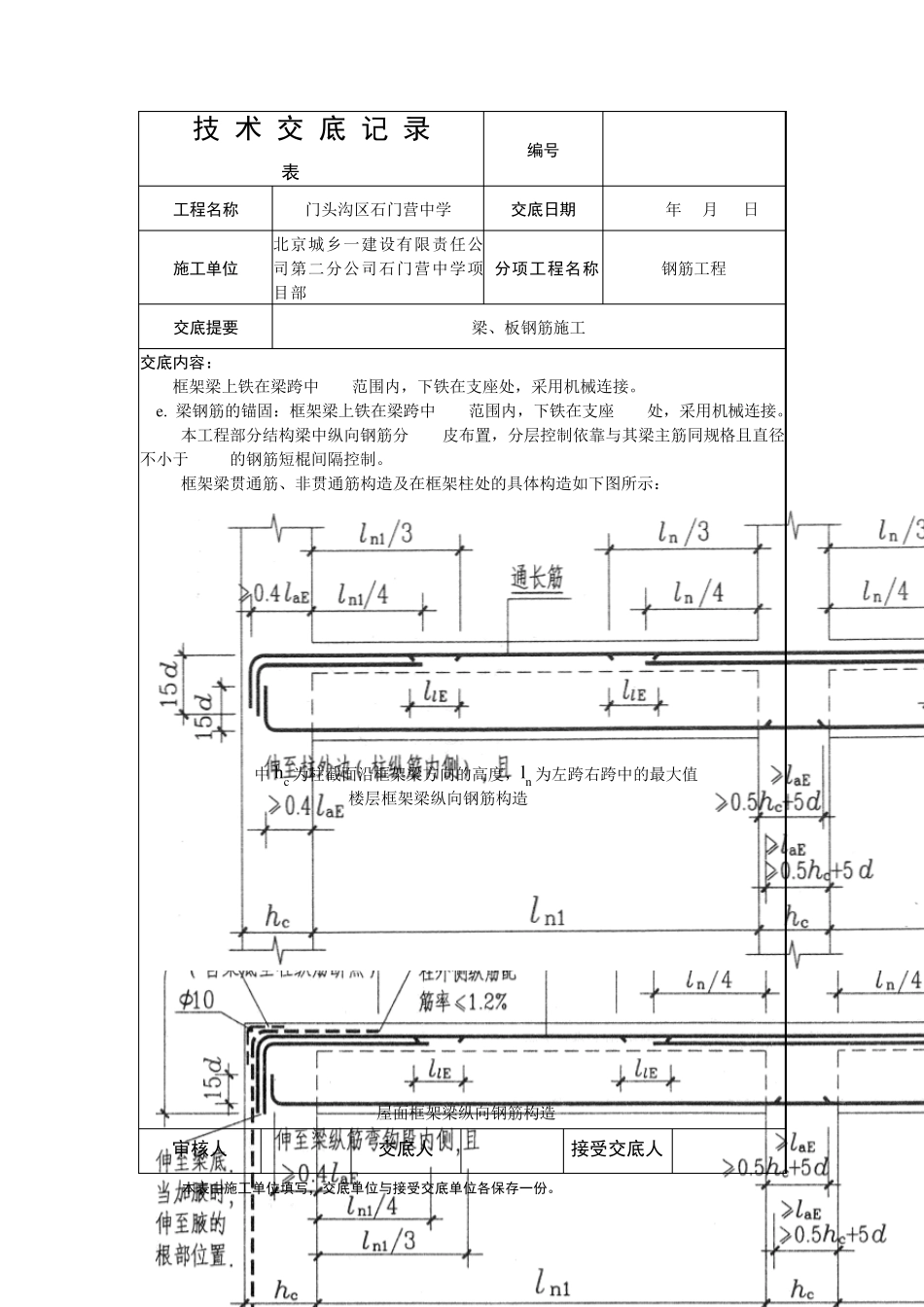

经拧紧并检查完后的滚压直螺纹接头应马上用红油漆
