泗泗项目桥面防水层开工报告 精品

泗泗项目桥面防水层开工报告 精品_第1页
1/7
泗泗项目桥面防水层开工报告 精品_第2页
2/7
泗泗项目桥面防水层开工报告 精品_第3页
3/7

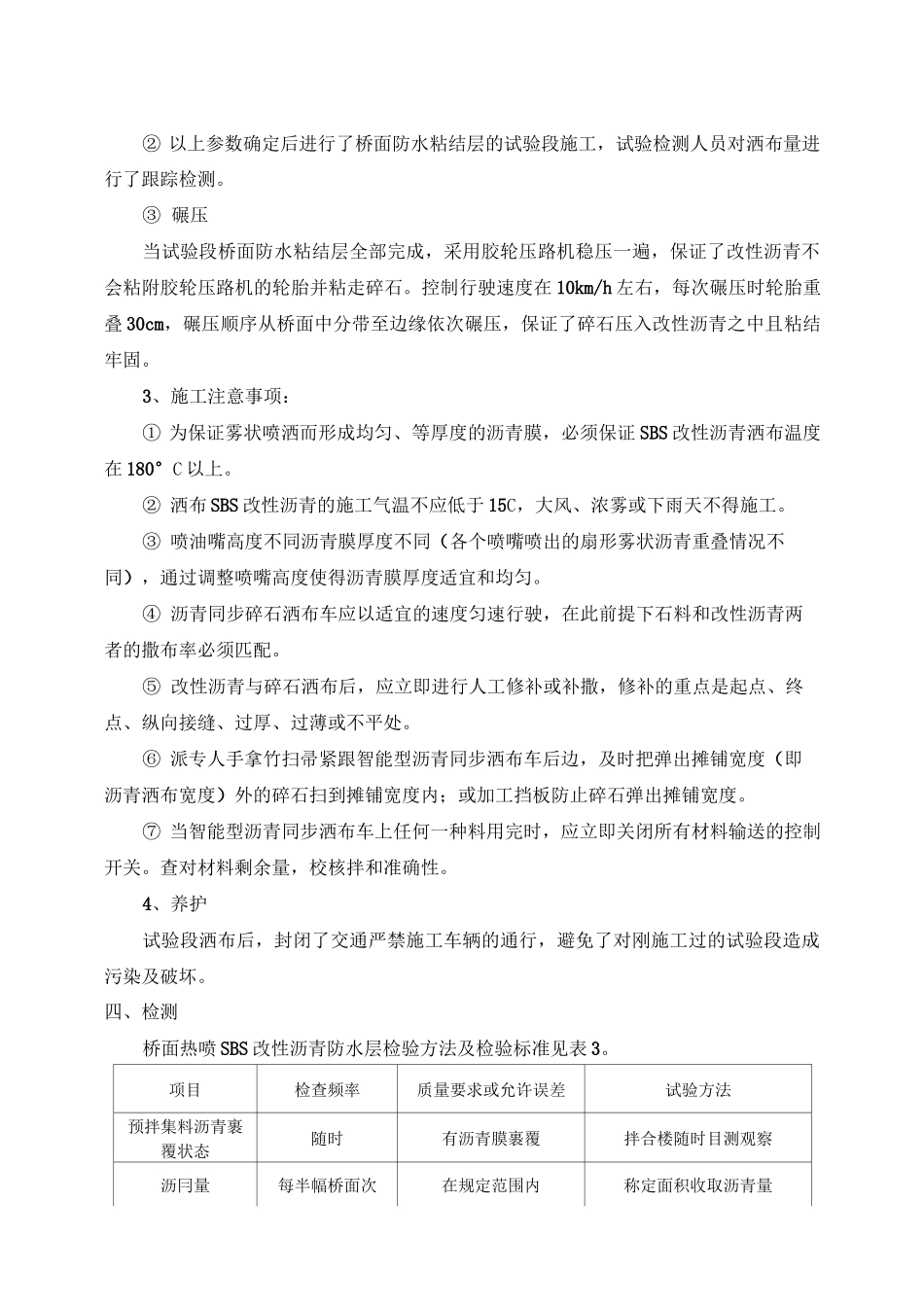

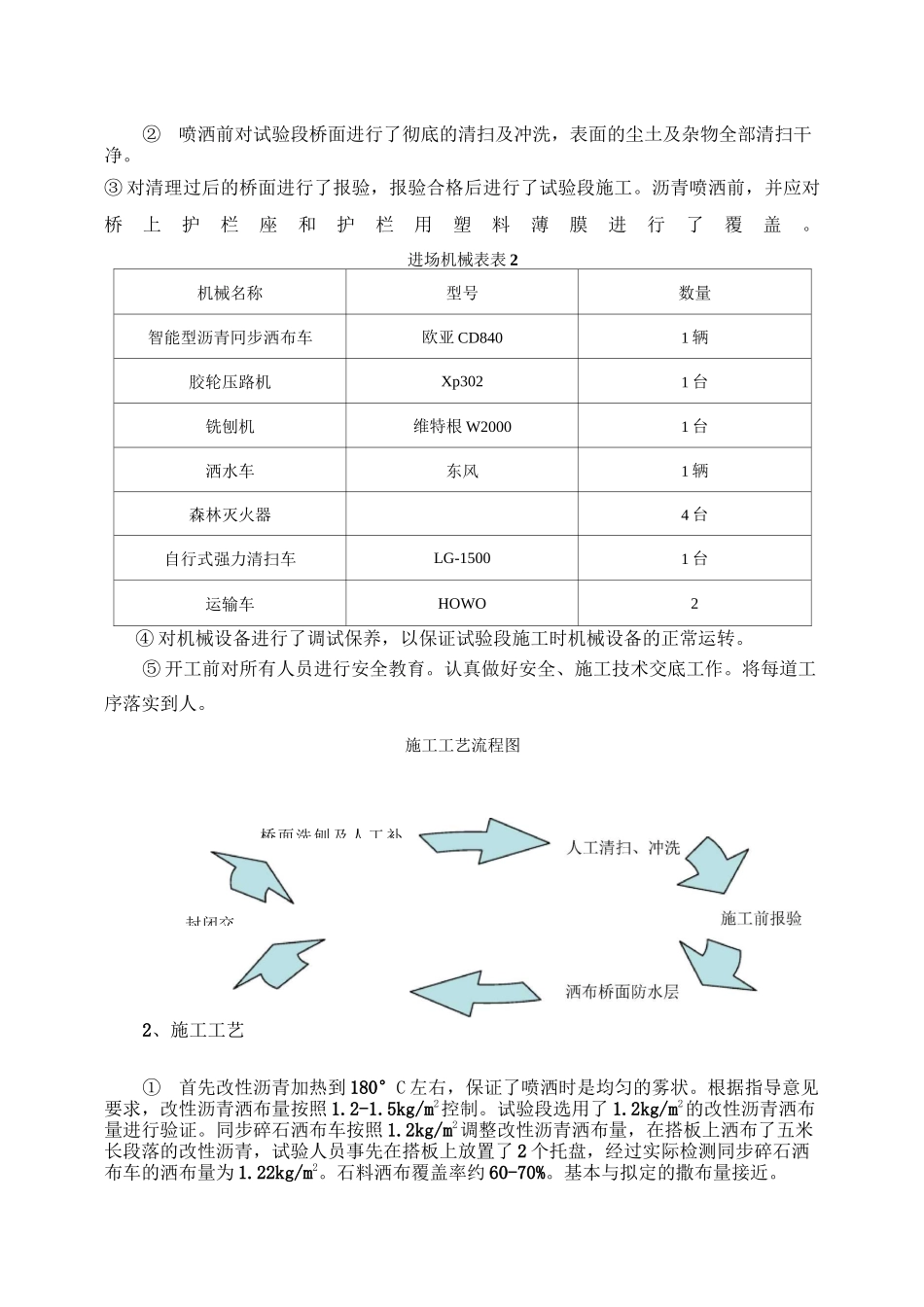

泗洪至泗县高速公路安徽段路面工程桥面防水层试验段开工报告依据技术规范的要求,我项目部在桥面防水层大面积施工之前,进行其试验段施工,以寻求机械设备合理搭配,确定洒布量,确定标准施工工艺,以指导以后的施工。我单位桥面防水层试验段施工的人员、机械设备、原材料已经全部进场,洒布量已选定,并通过总监办的审核,具备了桥面防水层试验段的开工条件。我单位拟定于 2 年月日进行桥面防水层试验段试验段施工。一、施工内容桥面防水层试验段:施工段落:K12+572.5-K12+599.5(左幅),长 2m二、原材料1、桥面防水层应采用优质 SBS 改性沥青。2、洒布量:桥面防水层洒布量按改性沥青 1.2kg/m2〜1.5kg/m2控制喷洒。SBS 改性沥青技术要求表 1检验项目技术要求针入度(25°C,),5mm)最小针入度指标延度(5cm/mim,5C)(cm)最小25软化点(TR&B)(C)最小运动粘度(C)()最大闪点(C)最小2/(\度廊溶)最小离析,软化点差(C)最大25弹性恢复(25C)()最小5RT 试验后质量损失()最大土针入度比(25C)()最小5延度(5cm/mim,5C)(cm)最小5三、施工方案1、施工准备①试验段将对桥面采用精铳刨工艺进行铳刨(不小于 6mm),除去了水泥混凝土表面浮浆,对局部未铣刨到位的进行了人工凿毛处理。封闭交②喷洒前对试验段桥面进行了彻底的清扫及冲洗,表面的尘土及杂物全部清扫干净。③ 对清理过后的桥面进行了报验,报验合格后进行了试验段施工。沥青喷洒前,并应对桥上护栏座和护栏用塑料薄膜进行了覆盖。进场机械表表 2机械名称型号数量智能型沥青冋步洒布车欧亚 CD8401 辆胶轮压路机Xp3021 台铣刨机维特根 W20001 台洒水车东风1 辆森林灭火器4 台自行式强力清扫车LG-15001 台运输车HOWO2④ 对机械设备进行了调试保养,以保证试验段施工时机械设备的正常运转。⑤ 开工前对所有人员进行安全教育。认真做好安全、施工技术交底工作。将每道工序落实到人。施工工艺流程图2、施工工艺①首先改性沥青加热到 180°C 左右,保证了喷洒时是均匀的雾状。根据指导意见要求,改性沥青洒布量按照 1.2-1.5kg/m2控制。试验段选用了 1.2kg/m2的改性沥青洒布量进行验证。同步碎石洒布车按照 1.2kg/m2调整改性沥青洒布量,在搭板上洒布了五米长段落的改性沥青,试验人员事先在搭板上放置了 2 个托盘,经过实际检测同步碎石洒布车的洒布量为 1.22kg/m2。石料洒布覆盖率约 60-70%。基本与拟定的撒布量接近。桥面洗刨及人工补② 以上参数确定后进行了...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

泗泗项目桥面防水层开工报告 精品

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
