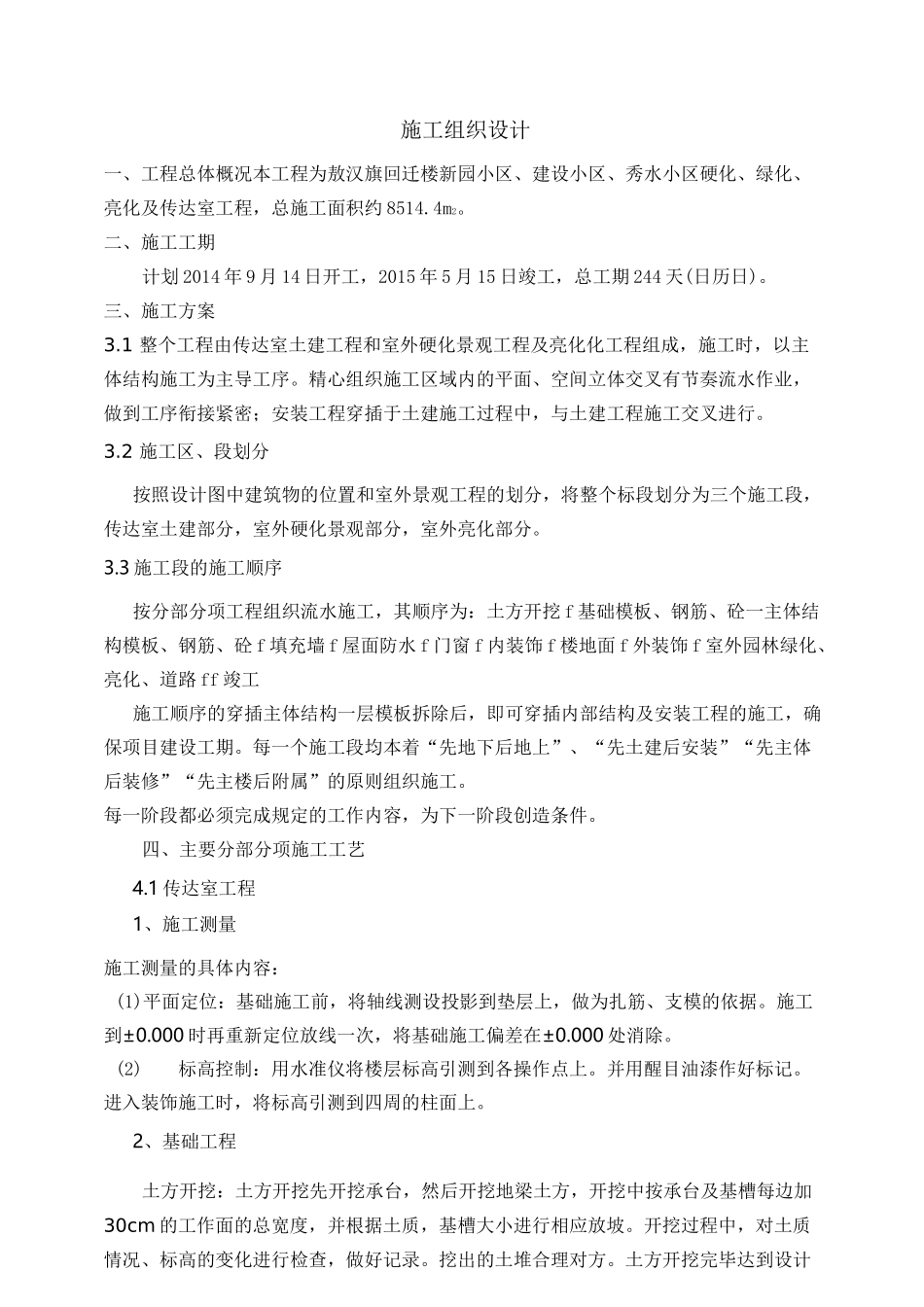

施工组织设计一、工程总体概况本工程为敖汉旗回迁楼新园小区、建设小区、秀水小区硬化、绿化、亮化及传达室工程,总施工面积约 8514
二、施工工期计划 2014 年 9 月 14 日开工,2015 年 5 月 15 日竣工,总工期 244 天(日历日)
三、施工方案3
1 整个工程由传达室土建工程和室外硬化景观工程及亮化化工程组成,施工时,以主体结构施工为主导工序
精心组织施工区域内的平面、空间立体交叉有节奏流水作业,做到工序衔接紧密;安装工程穿插于土建施工过程中,与土建工程施工交叉进行
2 施工区、段划分按照设计图中建筑物的位置和室外景观工程的划分,将整个标段划分为三个施工段,传达室土建部分,室外硬化景观部分,室外亮化部分
3 施工段的施工顺序按分部分项工程组织流水施工,其顺序为:土方开挖 f 基础模板、钢筋、砼一主体结构模板、钢筋、砼 f 填充墙 f 屋面防水 f 门窗 f 内装饰 f 楼地面 f 外装饰 f 室外园林绿化、亮化、道路 ff 竣工施工顺序的穿插主体结构一层模板拆除后,即可穿插内部结构及安装工程的施工,确保项目建设工期
每一个施工段均本着“先地下后地上”、“先土建后安装”“先主体后装修”“先主楼后附属”的原则组织施工
每一阶段都必须完成规定的工作内容,为下一阶段创造条件
四、主要分部分项施工工艺4
1 传达室工程1、施工测量施工测量的具体内容:(1)平面定位:基础施工前,将轴线测设投影到垫层上,做为扎筋、支模的依据
000 时再重新定位放线一次,将基础施工偏差在±0
000 处消除
(2)标高控制:用水准仪将楼层标高引测到各操作点上
并用醒目油漆作好标记
进入装饰施工时,将标高引测到四周的柱面上

2、基础工程土方开挖:土方开挖先开挖承台,然后开挖地梁土方,开挖中按承台及基槽每边加30cm 的工作面的总宽度,并根据土质,基槽大小进行相
