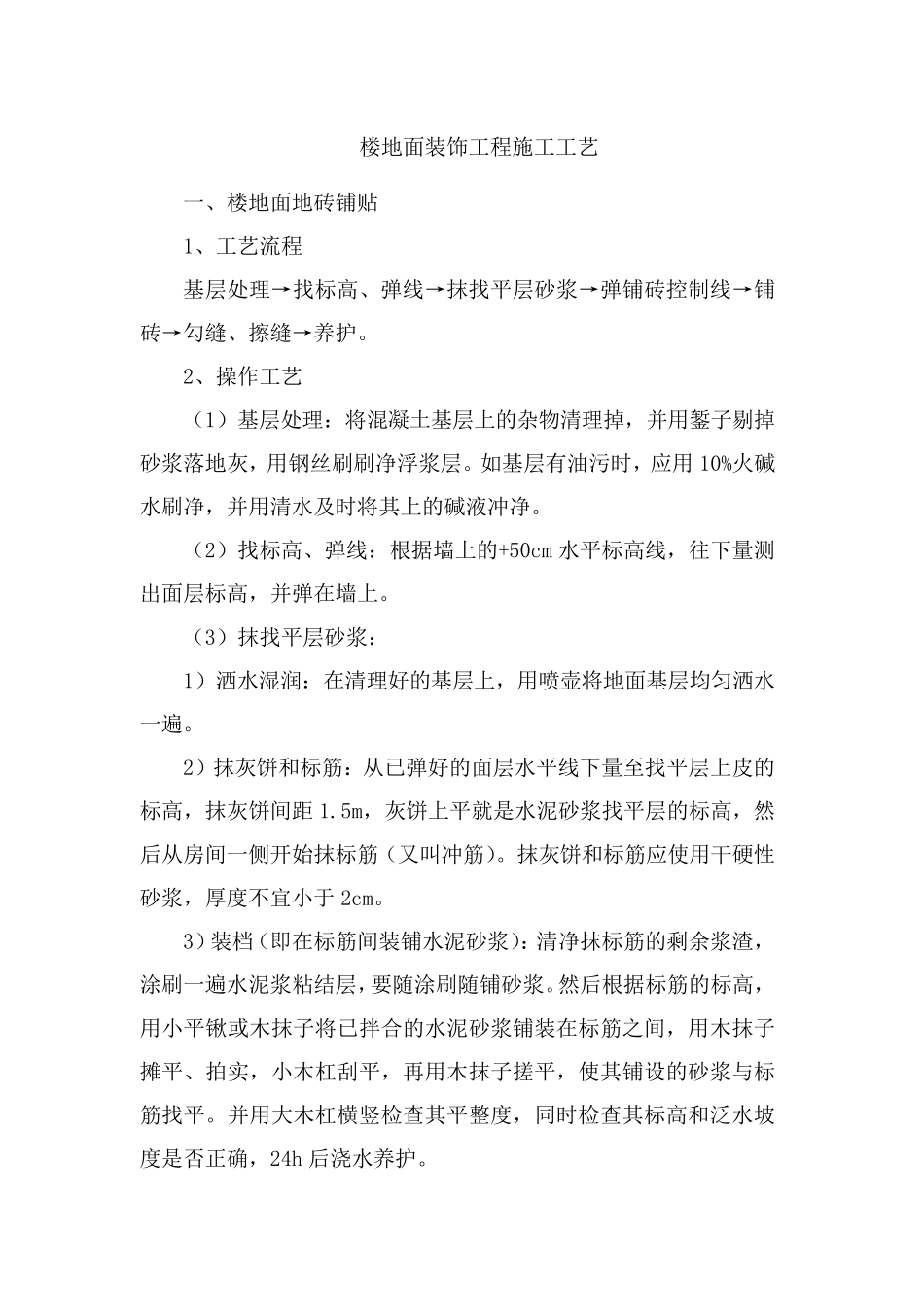

楼地面装饰工程施工工艺 一、楼地面地砖铺贴 1、工艺流程 基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护
2、操作工艺 (1)基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层
如基层有油污时,应用 10%火碱水刷净,并用清水及时将其上的碱液冲净
(2)找标高、弹线:根据墙上的+50cm 水平标高线,往下量测出面层标高,并弹在墙上
(3)抹找平层砂浆: 1)洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍
2)抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼间距 1
5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋(又叫冲筋)
抹灰饼和标筋应使用干硬性砂浆,厚度不宜小于 2cm
3)装档(即在标筋间装铺水泥砂浆):清净抹标筋的剩余浆渣,涂刷一遍水泥浆粘结层,要随涂刷随铺砂浆
然后根据标筋的标高,用小平锹或木抹子将已拌合的水泥砂浆铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平
并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否 正 确 ,24h 后浇 水养护

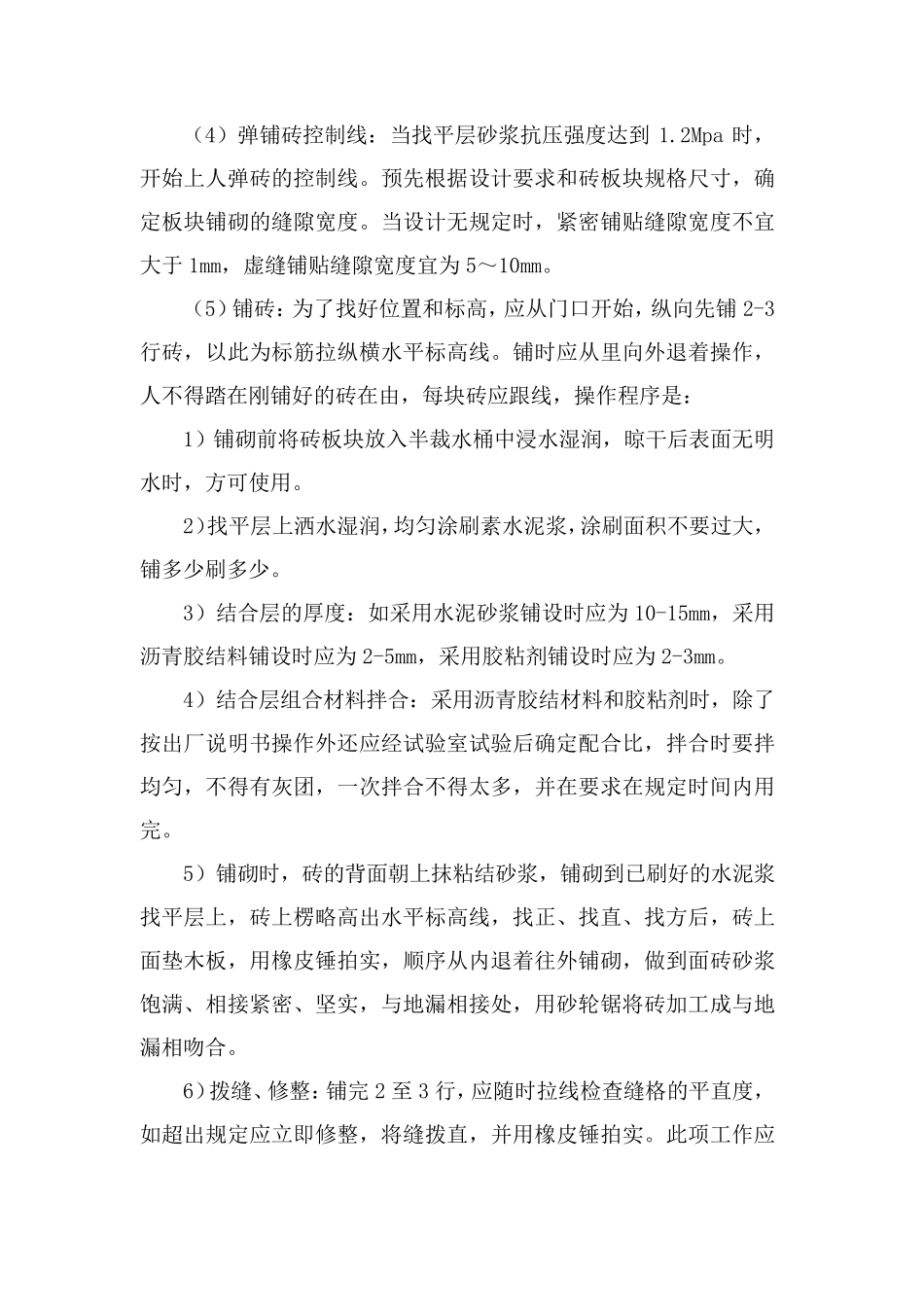

( 4) 弹 铺 砖 控 制 线 : 当 找 平 层 砂 浆 抗 压 强 度 达 到1
2Mpa 时 ,开 始 上 人 弹 砖 的 控 制 线
预 先 根 据 设 计 要 求 和 砖 板 块 规 格 尺 寸 , 确定 板 块 铺 砌 的 缝 隙 宽 度
当 设 计 无 规 定 时 , 紧 密 铺 贴 缝 隙 宽 度 不 宜大 于 1mm, 虚 缝 铺 贴 缝 隙 宽 度 宜 为 5~ 10mm
( 5) 铺 砖 : 为 了 找 好 位 置 和 标 高 , 应 从 门 口 开 始 , 纵 向 先 铺 2-3行 砖 , 以 此 为 标 筋 拉 纵 横 水 平
