楼地面防水工程施工工艺

楼地面防水工程施工工艺_第1页
1/8
楼地面防水工程施工工艺_第2页
2/8
楼地面防水工程施工工艺_第3页
3/8

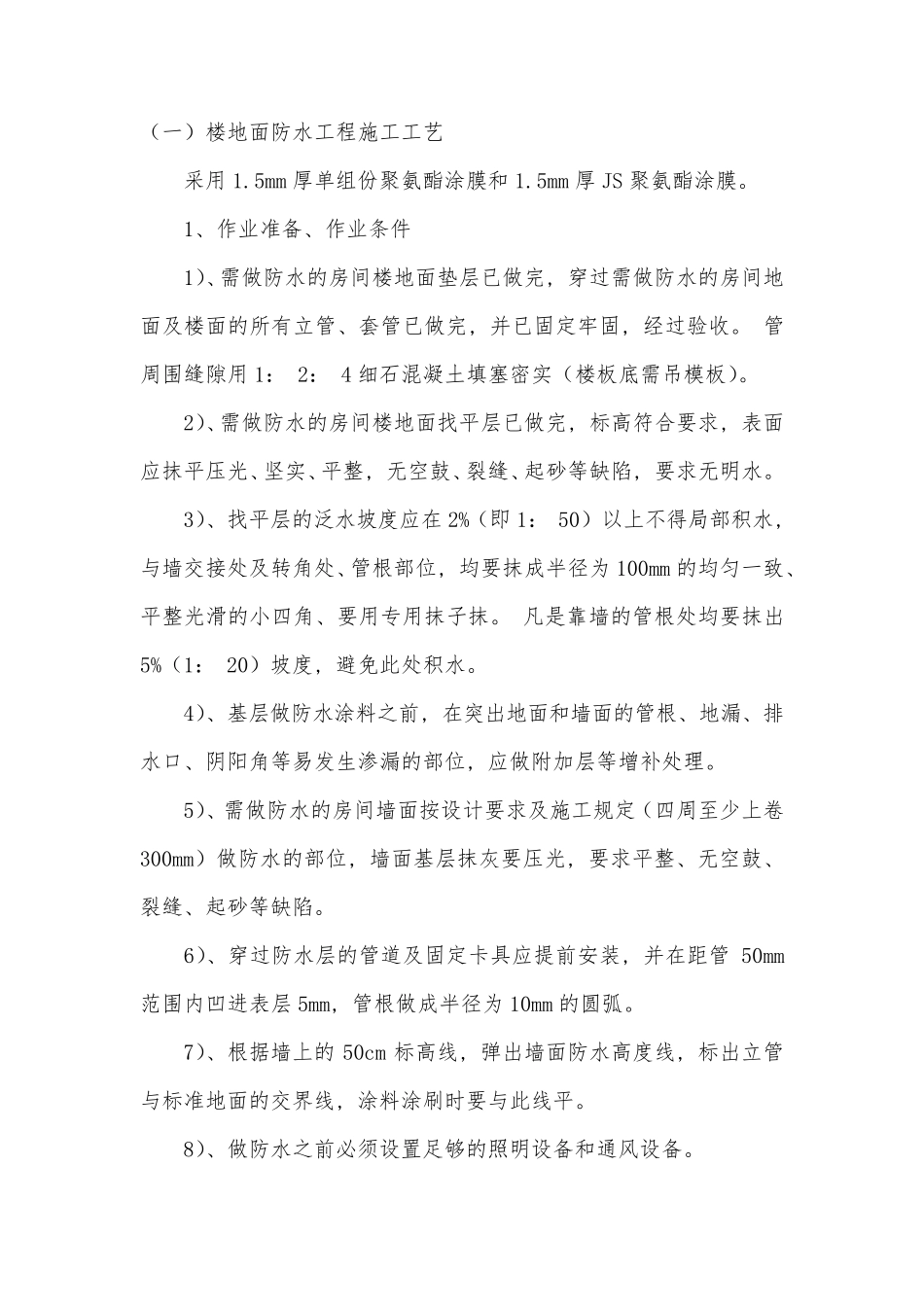

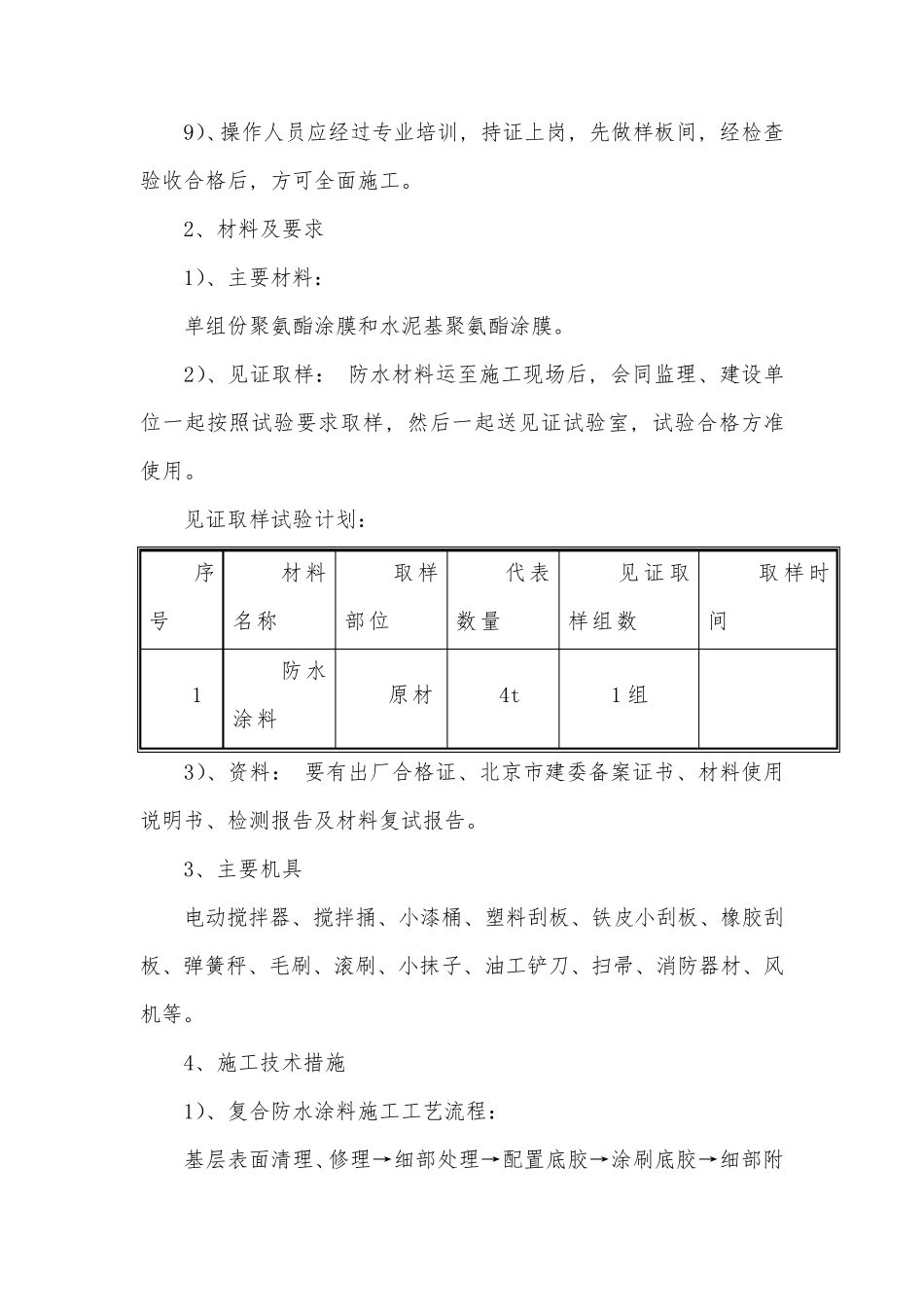

(一)楼地面防水工程施工工艺 采用1.5mm 厚单组份聚氨酯涂膜和1.5mm 厚JS 聚氨酯涂膜。 1、作业准备、作业条件 1)、需做防水的房间楼地面垫层已做完, 穿过需做防水的房间地面及楼面的所有立管、套管已做完, 并已固定牢固, 经过验收。 管周围缝隙用1: 2: 4 细石混凝土填塞密实(楼板底需吊模板)。 2)、需做防水的房间楼地面找平层已做完, 标高符合要求, 表面应抹平压光、坚实、平整, 无空鼓、裂缝、起砂等缺陷, 要求无明水。 3)、找平层的泛水坡度应在 2%(即 1: 50)以上不得局部积水, 与墙交接处及转角处、管根部位, 均要抹成半径为 100mm 的均匀一致、平整光滑的小四角、要用专用抹子抹。 凡是靠墙的管根处均要抹出5%(1: 20)坡度, 避免此处积水。 4)、基层做防水涂料之前, 在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位, 应做附加层等增补处理。 5)、需做防水的房间墙面按设计 要求及施工规 定(四周至 少 上卷300mm)做防水的部位, 墙面基层抹灰 要压光, 要求平整、无空鼓、裂缝、起砂等缺陷。 6)、穿过防水层的管道 及固定卡 具 应提 前安 装 , 并在距 管 50mm范 围内 凹 进 表层 5mm, 管根做成半径为 10mm 的圆 弧 。 7)、根据 墙上的 50cm 标高线 , 弹 出墙面防水高度线 , 标出立管与标准地面的交界 线 , 涂料涂刷 时 要与此线 平。 8)、做防水之前必 须 设置 足 够 的照 明设备和通 风 设备。 9)、 操 作 人 员 应 经 过 专 业 培 训 , 持 证 上 岗 , 先 做 样 板 间 , 经 检 查验 收 合 格 后 , 方 可 全 面 施 工 。 2、 材 料 及 要 求 1)、 主 要 材 料 : 单 组 份 聚 氨 酯 涂 膜 和 水 泥 基 聚 氨 酯 涂 膜 。 2)、 见 证 取 样 : 防 水 材 料 运 至 施 工 现 场 后 , 会 同 监 理 、 建 设 单位 一 起 按 照 试 验 要 求 取 样 , 然 后 一 起 送 见 证 试 验 室 , 试 验 合 格 方 准使 用 。 见 证 取 样 试 验 计 划 : 序号 材 料名 称 取 样部 位 代 表数 量 见 证 取样 组 数 取 样 时间 1 防 水涂 料 原 材 4t 1 组 3)、 资 料 : 要 有 出 厂 合 格 证 、 北 京 市 建 委 备 案 证 书 、 材 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼地面防水工程施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
