模板工程施工技术交底 一、施工准备 1、技术准备 (1)根据设计要求确定木胶合板模板制作的几何形状、尺寸要求,龙骨的规格、间距,选用支撑系统
(2)模板备料:按照模板设计图或明细及说明进行材料准备
(3)根据模板设计要求和工艺标准,向班组施工员进行安全、技术交底
2 材料准备 (1)模板采用规格为 951mm1830mm16mm 胶合板拼装,模板龙骨用于 50 mm100 mm3000 mm及 100 mm4000 mm 方木参考选用
(2)模板及龙骨材料质量必须符合其设计要求
安装前先检查模板和方木的质量,不符合质量标准的不得投入使用
(3)支架系统:钢管、扣件等

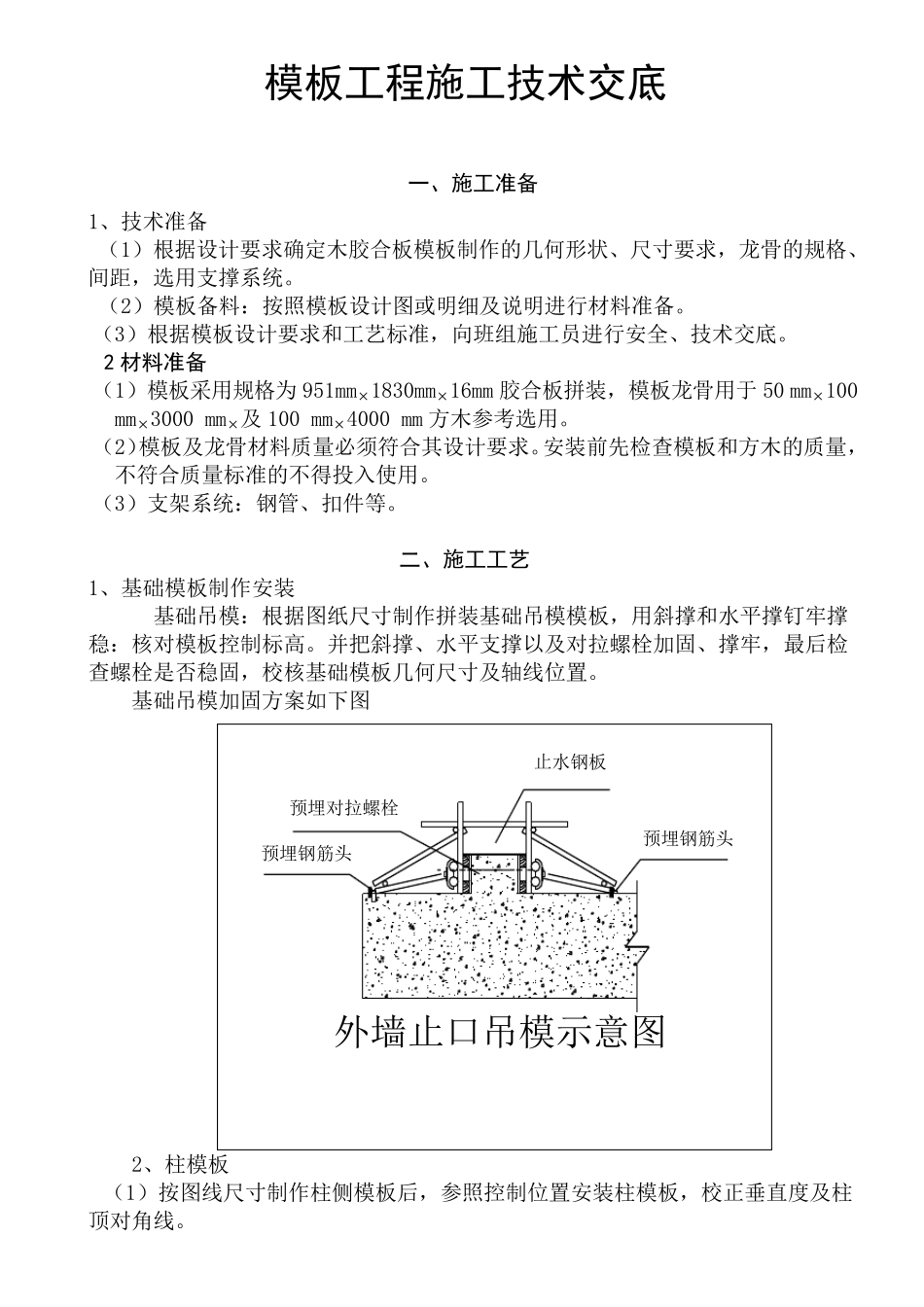

二、施工工艺 1、基础模板制作安装 基础吊模:根据图纸尺寸制作拼装基础吊模模板,用斜撑和水平撑钉牢撑稳:核对模板控制标高
并把斜撑、水平支撑以及对拉螺栓加固、撑牢,最后检查螺栓是否稳固,校核基础模板几何尺寸及轴线位置
基础吊模加固方案如下图 止水钢板外墙止口吊模示意图预埋钢筋头预埋对拉螺栓预埋钢筋头 2、柱模板 (1)按图线尺寸制作柱侧模板后,参照控制位置安装柱模板,校正垂直度及柱顶对角线
(2)安装柱箍:柱箍应根据柱模尺寸、侧压力的大小等因素进行设计选择柱箍、柱箍间距、对拉螺栓、间距、柱箍材料应严格按图示要求施工
(3)防止胀膜、断面尺寸鼓出、漏浆、混凝土不密实,或蜂窝麻面、倾斜、柱身扭曲的现象

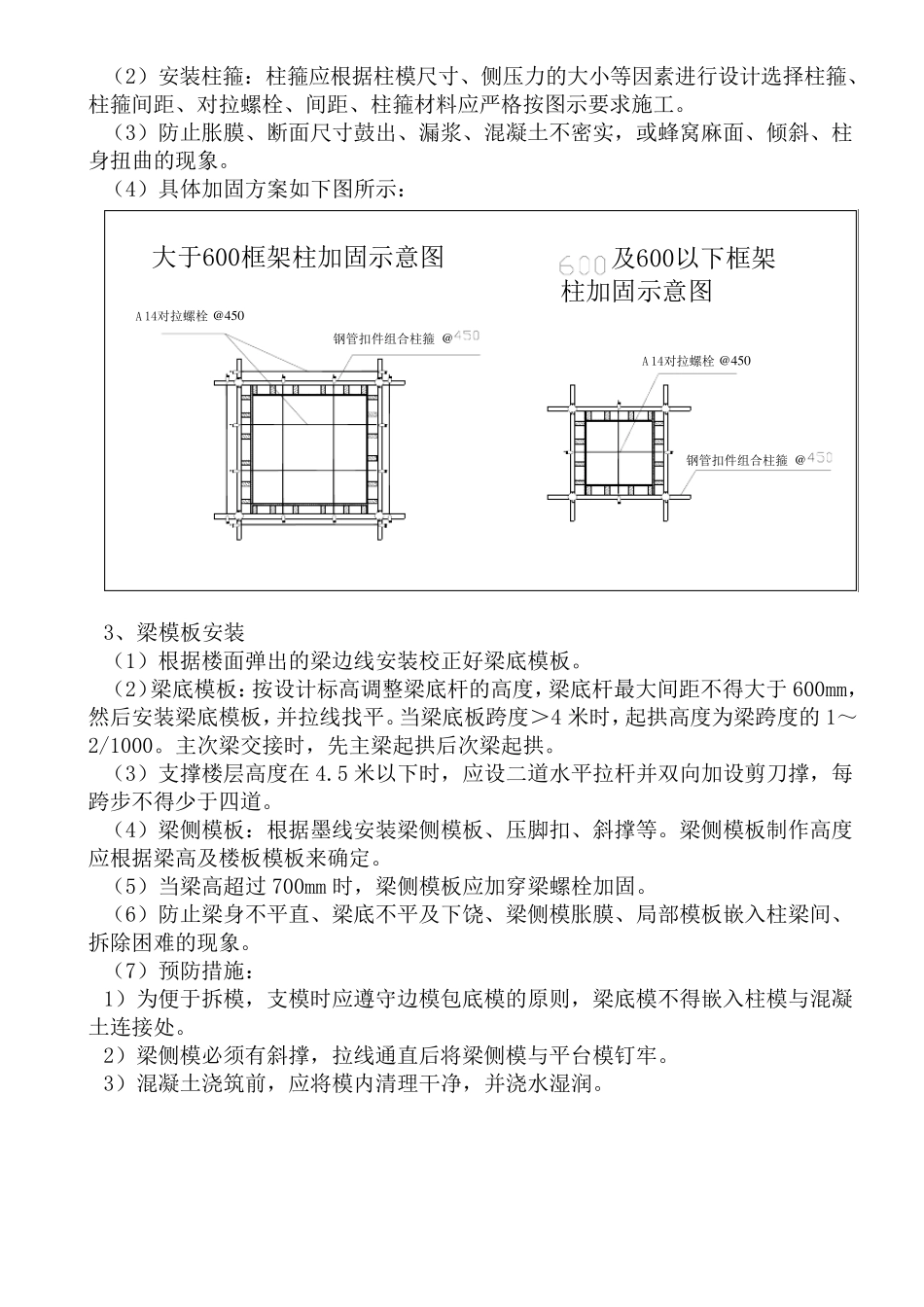

(4)具体加固方案如下图所示: 钢管扣件组合柱箍@A 14对拉螺栓 @ 450A 14对拉螺栓 @ 450及600以下框架柱加固示意图大于600框架柱加固示意图钢管扣件组合柱箍@ 3、梁模板安装 (1)根据楼面弹出的梁边线安装校正好梁底模板
(2)梁底模板:按设计标高调整梁底杆的高度,梁底杆最大间距不得大于 600mm,然后安装梁底模板,并拉线找平
当梁底板跨度>4 米时,起拱高度为
