每天钣喷车辆进度表

每天钣喷车辆进度表_第1页
1/6页
每天钣喷车辆进度表_第2页
2/6页
每天钣喷车辆进度表_第3页
3/6页

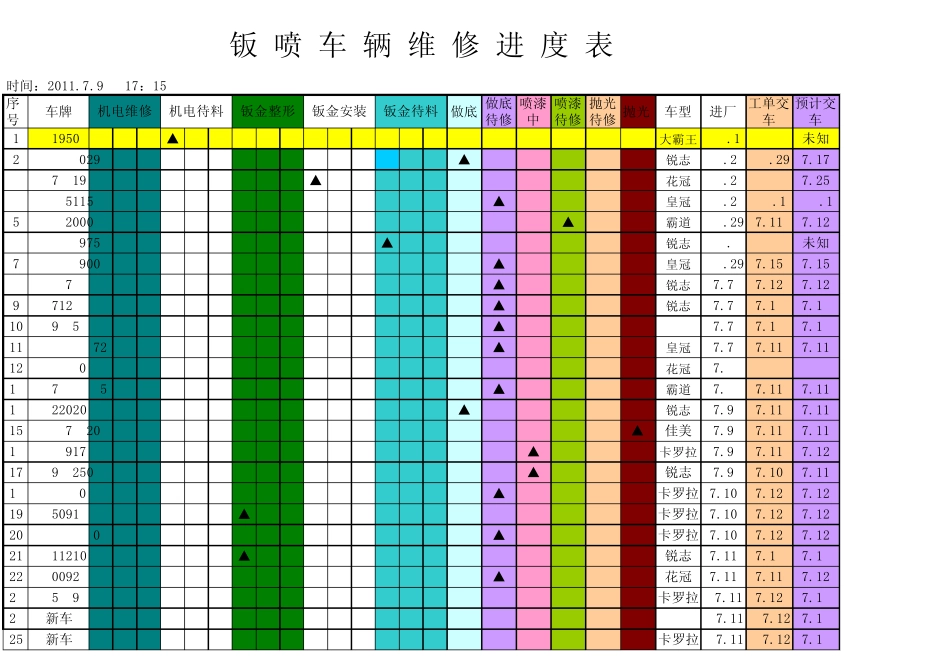

序号车牌做底做底待修喷漆中喷漆待修抛光待修抛光车型进厂工单交车预计交车1F19506NO▲OKOKOKNO大霸王6.1未知2F6E029OK▲锐志6.23 6.297.173F7619HNO▲OK花冠6.267.254FH5115NOOK▲皇冠6.26 8.18.15FA2000OKOKOK▲霸道6.297.117.126FEV975NO▲锐志6.3未知7FAL900OKOK▲皇冠6.297.157.158A878F6OK▲锐志7.77.127.129F7123J▲锐志7.77.137.1310F9353COK▲RAV47.77.137.1311FAL672OK▲皇冠7.77.117.1112FAZ086花冠7.813 F7A885OK▲霸道7.87.117.1114 E22020OK▲锐志7.97.117.1115FJ7620▲佳美7.97.117.1116 F8917HOKOK▲卡罗拉7.97.117.1217F9L250OKOK▲锐志7.97.107.1118 F6808POK▲卡罗拉 7.107.127.1219F5091K▲卡罗拉 7.107.127.1220FLL608▲卡罗拉 7.107.127.1221F11210▲锐志7.117.137.1322F00928▲花冠7.117.117.1223 B569H6卡罗拉7.117.127.1324新车RAV4 7.117.127.1325新车卡罗拉7.117.127.13机电待料钣金整形钣金安装钣金待料机电维修钣 喷 车 辆 维 修 进 度 表时间:2011.7.9 17:15 26 新车森雅7.107.127.131FDH160OKOKOKOK▲皇冠6.266.282F99760OKOKOK▲卡罗拉 6.286.283FAE830OK▲皇冠6.276.284F4477HOK▲OK锐志6.256.285F7786DOK▲OKOKRAV46.256.2867F0767GOK▲OKOK ▲RAV46.236.288FQ2383OKOKOKOK威驰6.116.299F9600P ▲OKOK卡罗拉6.276.2910FAZ779OK▲皇冠6.276.2811F0561J▲OKOK锐志6.276.2912R60218OKOKOK锐志6.266.281314F9215POKOKOK ▲卡罗拉6.276.2915A32N86OKOKOKOK OK ▲花冠6.256.296.3016F6881QOKOK▲皇冠6.266.3017F5767LOKOK▲RAV46.286.296.3018F01115OKOKOKOK▲锐志6.296.301920FGN825▲卡罗拉6.37.3021FGD507▲凌志6.2722F0768U▲EX6.307.223FBR553OKOKOKOKOK▲EX6.236.297.124F3286TOKOKOKOK ▲RAV46.226.286.3025F6321BOK▲OK锐志6.276.307.226F1J928OKOK▲卡罗拉6.267.127F84444▲锐志6.276.307.228F3969NOK▲锐志6.286.307.0229F1268U▲卡罗拉6.287.130F8B238OK▲锐志6.286.307.131F2137F锐志32F72136OKOK▲威驰6.296.306.3033F0797QOK▲RAV46.297.134FGN825▲卡罗拉6.37.3035FGD507▲凌志6.2736F0768U▲EX6.307.23738FAG786OKOK▲花冠7.839F55688OKOKOKOKOK▲锐志7.840F3726JOK▲OKOKNO威驰7.841F3370ROK▲OKOKNO卡罗拉7.842F7612EOKOK▲锐志7.94344F6991AOKOKOK▲RAV47.97.107.1045F9L877OKOKOK▲卡罗拉7.8 7.9 7.946F7818DOKOKOKOK ▲锐志7.7 7.8 7.947F8738GOKOK▲锐志7.97.107.1048FAL372OKOKOK▲卡罗拉7.87.107.1012F85966OK▲锐志7.87.1050F5M210OK▲卡罗拉7.77.107.11统计: 高华备注仪表线束未到全车加事故延时到12号钣金待料机电货未到工单未下待料已交车6.28已交车6.28已交车6.286.28已交车6.28已交车6。29已交车6。30已交车6。31已交车6。32已交车下次返修6.30已交车已交车6.28已交车6.286.30已交车6.30已交车走子先走下次再装已交车中午已交车已交车已交车已交车7。9已交车延时到9号后保做底中最好今天交
