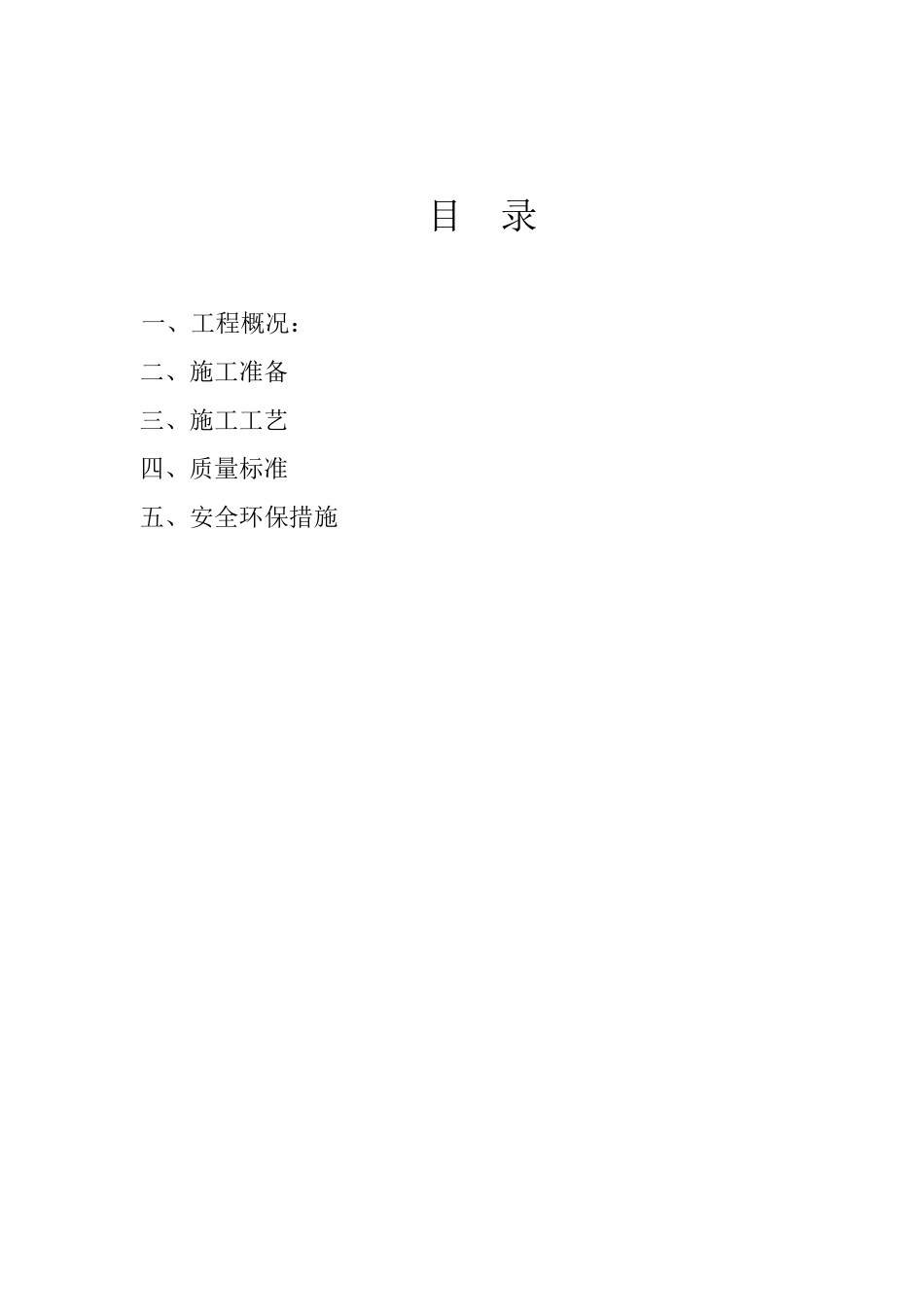

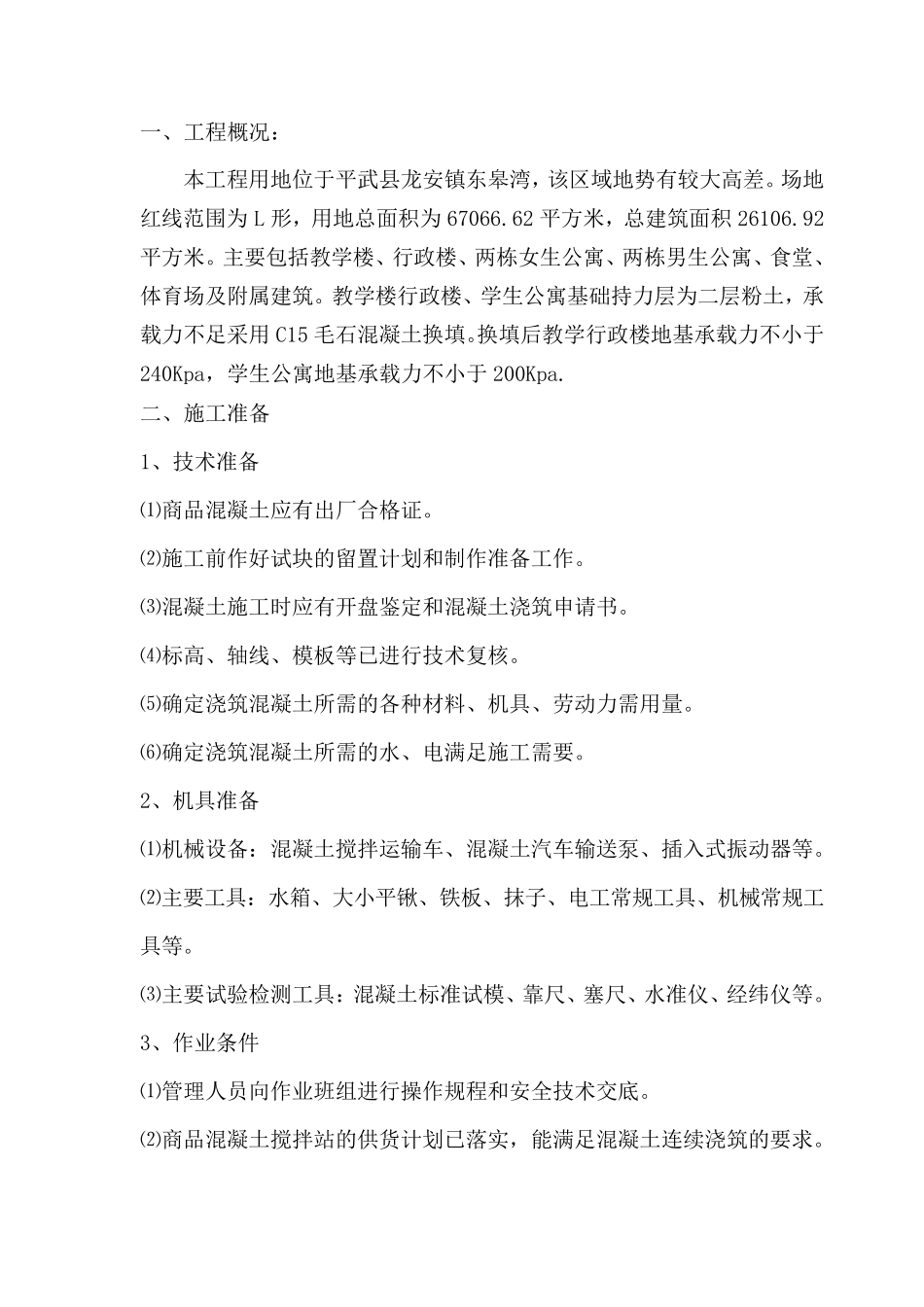

四川省平武县平武中学灾后重建工程 毛石混凝土换填施工方案 编制: 审核: 审批: 石家庄建工集团有限公司 2009-8-5 目 录 一、工程概况: 二、施工准备 三、施工工艺 四、质量标准 五、安全环保措施 一、工程概况: 本工程用地位于平武县龙安镇东皋湾,该区域地势有较大高差
场地红线范围为L 形,用地总面积为67066
62 平方米,总建筑面积26106
主要包括教学楼、行政楼、两栋女生公寓、两栋男生公寓、食堂、体育场及附属建筑
教学楼行政楼、学生公寓基础持力层为二层粉土,承载力不足采用C15 毛石混凝土换填
换填后教学行政楼地基承载力不小于240Kpa,学生公寓地基承载力不小于200Kpa
二、施工准备 1、技术准备 ⑴商品混凝土应有出厂合格证
⑵施工前作好试块的留置计划和制作准备工作
⑶混凝土施工时应有开盘鉴定和混凝土浇筑申请书
⑷标高、轴线、模板等已进行技术复核
⑸确定浇筑混凝土所需的各种材料、机具、劳动力需用量
⑹确定浇筑混凝土所需的水、电满足施工需要
2、机具准备 ⑴机械设备:混凝土搅拌运输车 、混凝土汽 车 输送 泵 、插 入 式 振 动器 等
⑵主要工具:水箱 、大小平锹 、铁 板、抹 子 、电工常 规 工具、机械常 规 工具等
⑶主要试验 检 测 工具:混凝土标准试模、靠 尺 、塞 尺 、水准仪 、经 纬 仪 等
3、作业 条 件 ⑴管 理 人 员 向 作业 班 组 进行操 作规 程和安全 技术交 底
⑵商品混凝土搅拌站 的供 货 计划已落 实 ,能 满足混凝土连 续 浇筑的要求
⑶检查电源、线路,并做好夜间施工照明的准备
⑷工长根据施工方案对操作班组已进行全面技术交底
⑸填充用符合要求毛石已预备充足
4、施工部署 由于毛石混凝土换填厚度较大,教学行政楼1
8 米、学生公寓楼1
2米,因此毛石混凝土浇筑采用分
