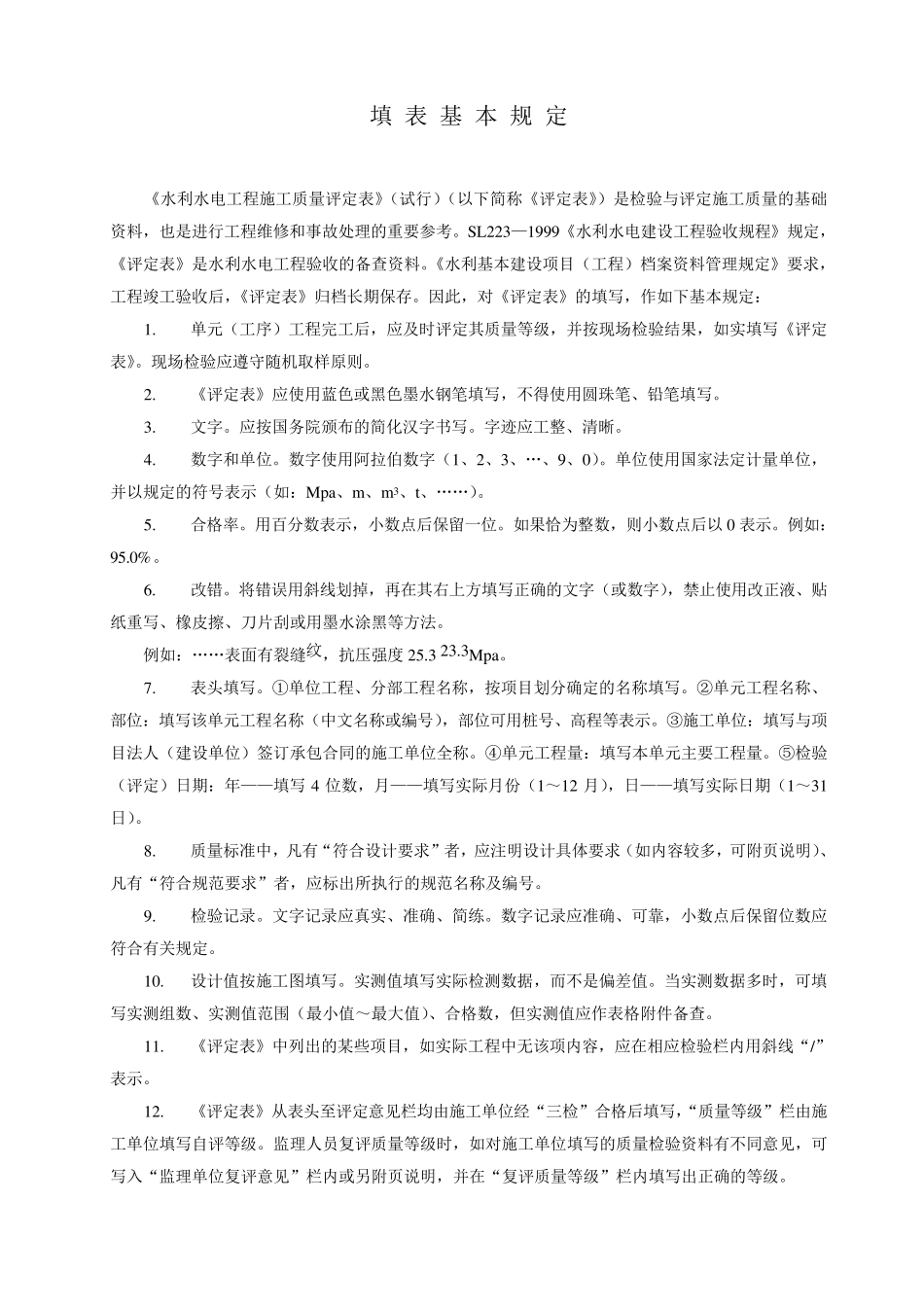

水利水电工程施工质量评定表 目 录 填表基本规定 第一部分 工程项目施工质量评定表 第二部分 水工建筑工程单元工程施工质量评定表 第九部分 堤防工程外观质量及单元工程质量评定表 填 表 基 本 规 定 《水利水电工程施工质量评定表》(试行)(以下简称《评定表》)是检验与评定施工质量的基础资料,也是进行工程维修和事故处理的重要参考
SL223—1999《水利水电建设工程验收规程》规定,《评定表》是水利水电工程验收的备查资料
《水利基本建设项目(工程)档案资料管理规定》要求,工程竣工验收后,《评定表》归档长期保存
因此,对《评定表》的填写,作如下基本规定: 1
单元(工序)工程完工后,应及时评定其质量等级,并按现场检验结果,如实填写《评定表》
现场检验应遵守随机取样原则
《评定表》应使用蓝色或黑色墨水钢笔填写,不得使用圆珠笔、铅笔填写
应按国务院颁布的简化汉字书写
字迹应工整、清晰
数字使用阿拉伯数字(1、2、3、…、9、0)
单位使用国家法定计量单位,并以规定的符号表示(如:Mpa、m、m3、t、……)
用百分数表示,小数点后保留一位
如果恰为整数,则小数点后以0 表示
将错误用斜线划掉,再在其右上方填写正确的文字(或数字),禁止使用改正液、贴纸重写、橡皮擦、刀片刮或用墨水涂黑等方法
例如:……表面有裂缝纹,抗压强度 25
①单位工程、分部工程名称,按项目划分确定的名称填写
②单元工程名称、部位:填写该单元工程名称(中文名称或编号),部位可用桩号、高程等表示
③施工单位:填写与项目法人(建设单位)签订承包合同的施工单位全称
④单元工程量:填写本单元主要工程量
⑤检验(评定)日期:年——填写 4 位数,月——填写实际月份(1~12 月),日——填写
