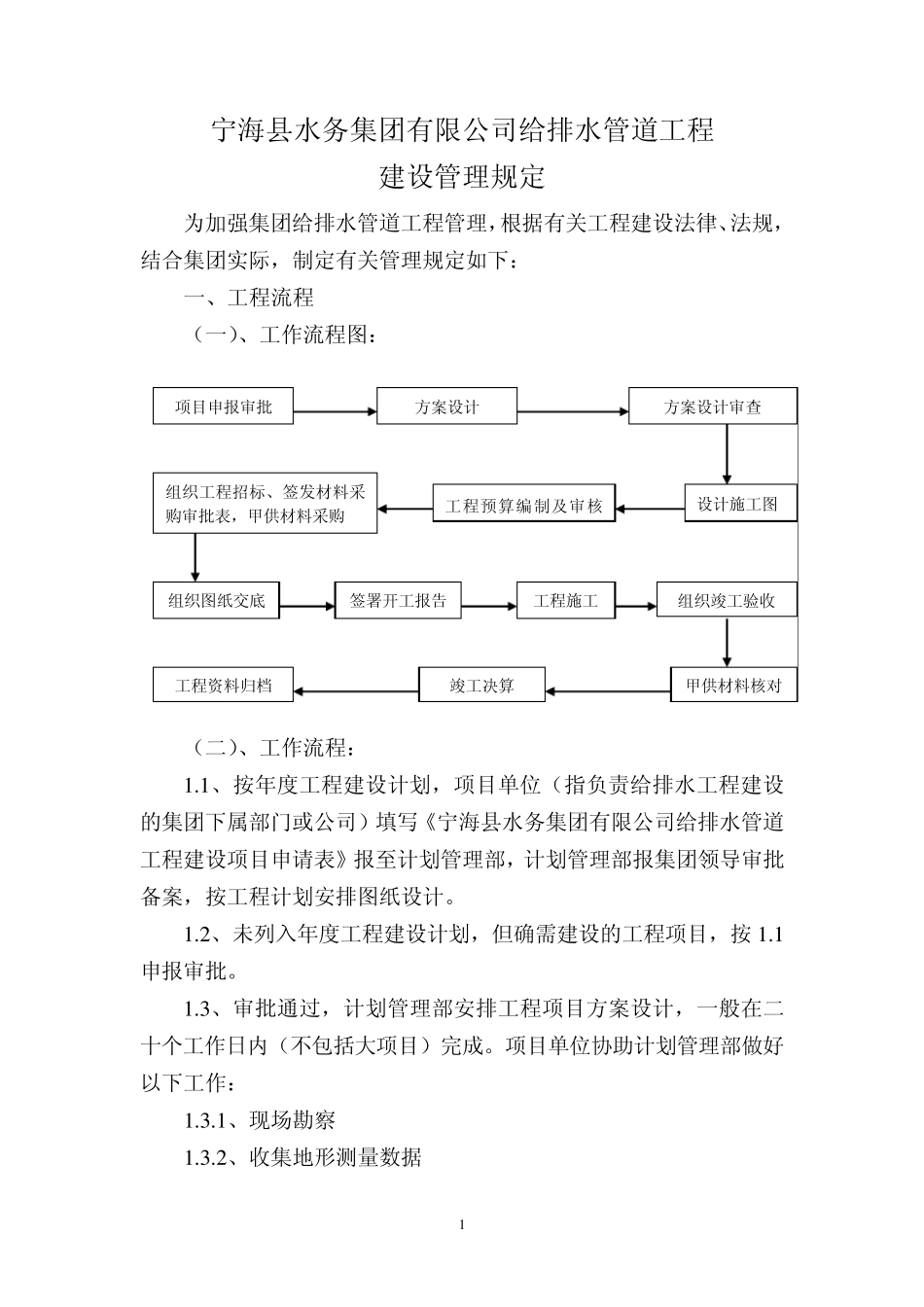

1 宁海县水务集团有限公司给排水管道工程 建设管理规定 为加强集团给排水管道工程管理,根据有关工程建设法律、法规,结合集团实际,制定有关管理规定如下: 一、工程流程 (一)、工作流程图: (二)、工作流程: 1
1 、按年度工程建设计划,项目单位(指负责给排水工程建设的集团下属部门或公司)填写《宁海县水务集团有限公司给排水管道 工程建设项目申请表》报至计划管理部,计划管理部报集团领导审批备案,按工程计划安排图纸设计
2 、未列入年度工程建设计划,但确需建设的工程项目,按 1
3 、审批通过,计划管理部安排工程项目方案设计,一般在二十个工作日内(不包括大项目)完成
项目单位协助计划管理部做好以下工作: 1
1 、现场勘察 1
2 、收集地形测量数据 项目申报审批 方案设计 方案设计审查 组织图纸交底 签署开工报告 甲供材料核对 组织竣工验收 工程施工 竣工决算 工程预算编制及审核组织工程招标、签发材料采购审批表,甲供材料采购 工程资料归档 设计施工图 2 1
3 、方案会审 1
4 、方案设计 1
4 、计划部完成方案设计后,在集团内部网公布,交 2 份方案设计图纸至项目单位,并及时组织方案设计图纸审查
项目单位、计划管理部、设计单位参加(集团招标平台招标的,水建公司参加)
5 、方案设计审查完成,出施工图之前,项目单位必须与相关单位(或用户)签订协议(如供用水协议、工程代建协议等),并按协议规定收费到位
根据审查意见,计划管理部组织方案设计修改,并出具施工图(1 份存档,9 份交项目单位)
施工图完成后在集团内部网公布
6 、项目单位根据施工图委托中介机构编制工程预算书
完成后在集团内部网公布,注明预算价,供相关人员查阅
并交集团财务审计部审核(二个工作日内完成)

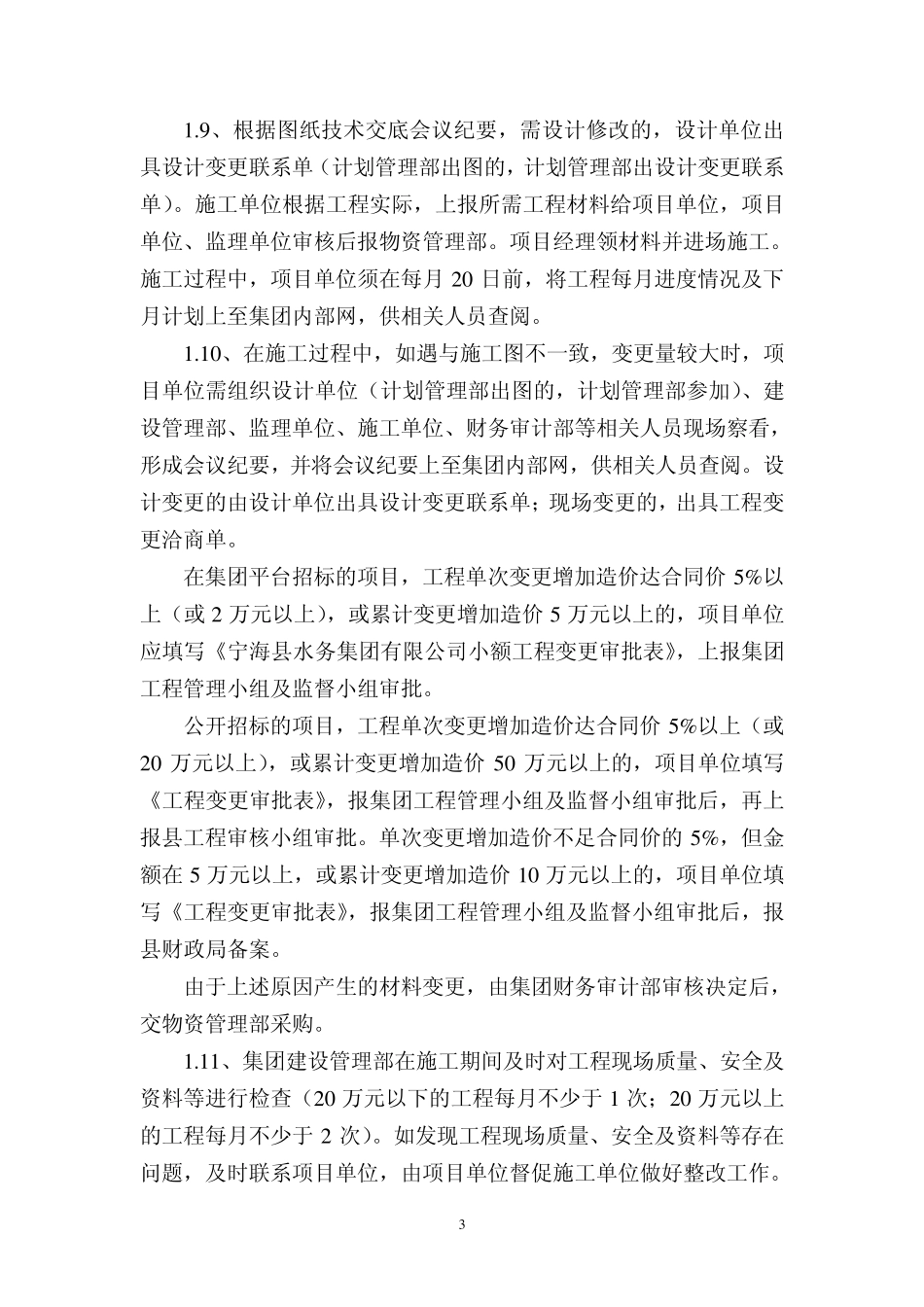

项目单位根据审核意见,将材料
