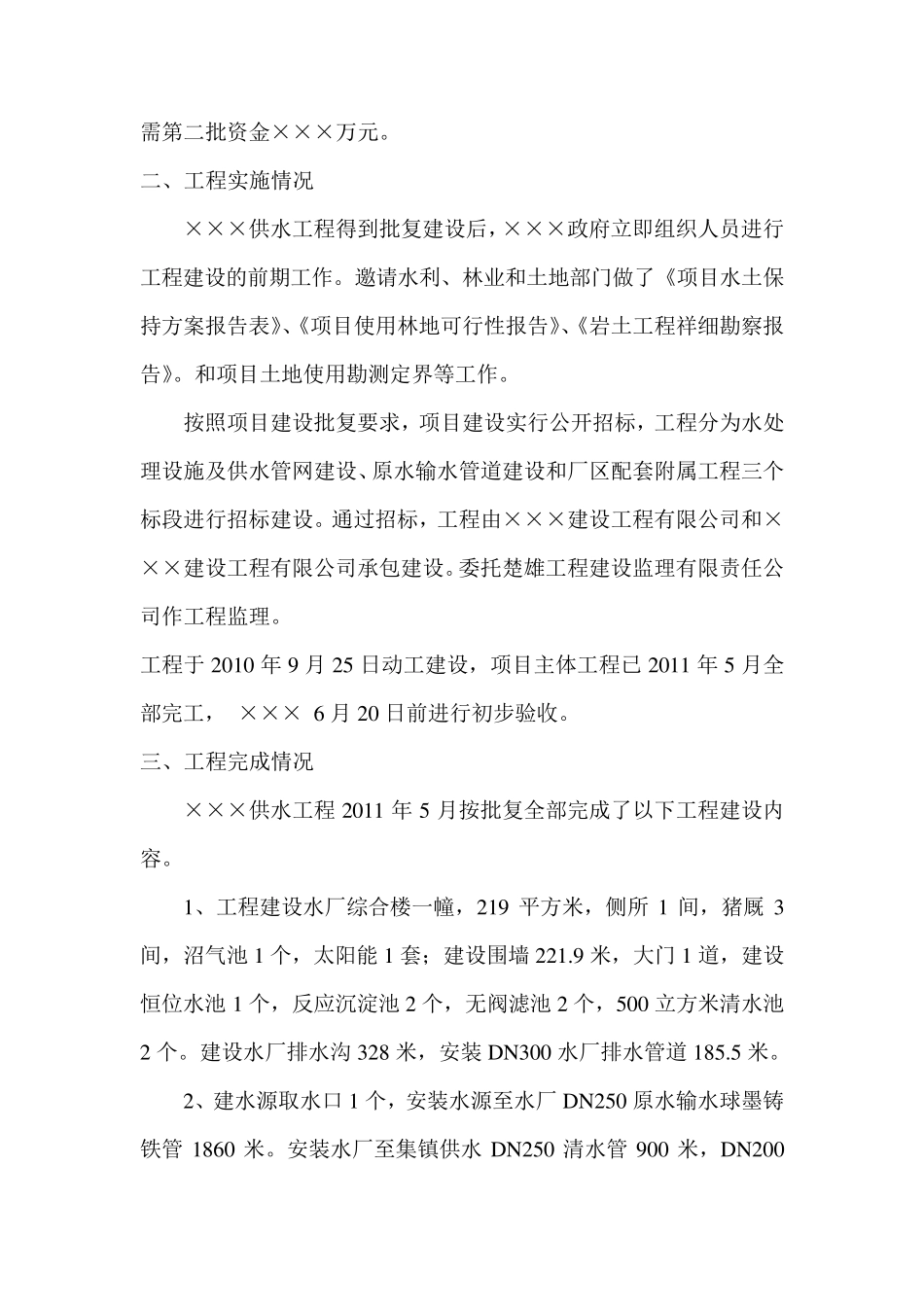

建 设 工 程 竣 工 验 收 报 告 工 程 名 称:×××镇供水工程 建 设 单 位:×××自来水厂 验 收 时 间:×××年 2 月 1 日 建 设 工 程 竣 工 验 收 报 告 一、工程概况 ×××供水工程项目于 2008 年规划上报立项,2008 年 6 月通过项目可行性研究报告评审,2009 年 9 月通过项目初步设计评审。×××发改投资[2008]12 号、×××楚发改投资[2009]177 号文件批复立项建设。 工程设计单位:×××建设有限公司昆明分公司 工程施工单位:×××建设工程有限公司 ×××建设工程有限公司 工程监理单位:×××建设监理有限责任公司 工程建设管理单位:×××自来水厂 工程建设内容: 1、新建规模为×××立方米/日水处理厂一座。 2、新建大冲箐水库取水口一个。 3、新建大冲箐水库至水厂区 DN250 原水输水球墨铸铁管 1654米。 4、新建清水输水管 DN250PE 管 854 米,DN200PE 管 1200 米。 工程投资规模及投资构成: 工程核定投资概算为×××万元,其中:工程费用×××万元;工程建设其他费用×××万元;工程预备费×××万元,建设期贷款利息 ×××万元;铺底流动资金×××万元。目前项目到位资金×××万元。其中:中央扩大内需第三批资金×××万元,省级扩大内 需第二批资金×××万元。 二、工程实施情况 ×××供水工程得到批复建设后,×××政府立即组织人员进行工程建设的前期工作。邀请水利、林业和土地部门做了《项目水土保持方案报告表》、《项目使用林地可行性报告》、《岩土工程祥细勘察报告》。和项目土地使用勘测定界等工作。 按照项目建设批复要求,项目建设实行公开招标,工程分为水处理设施及供水管网建设、原水输水管道建设和厂区配套附属工程三个标段进行招标建设。通过招标,工程由×××建设工程有限公司和×××建设工程有限公司承包建设。委托楚雄工程建设监理有限责任公司作工程监理。 工程于 2010 年 9 月 25 日动工建设,项目主体工程已 2011 年 5 月全部完工, ××× 6 月 20 日前进行初步验收。 三、工程完成情况 ×××供水工程 2011 年 5 月按批复全部完成了以下工程建设内容。 1、工程建设水厂综合楼一幢,219 平方米,侧所 1 间,猪厩 3间,沼气池 1 个,太阳能 1 套;建设围墙 221.9 米,大门 1 道,建设恒位水池 1 个,反应沉淀池 2 个,无阀滤池 2 个,500 立方米清水池2 个...
