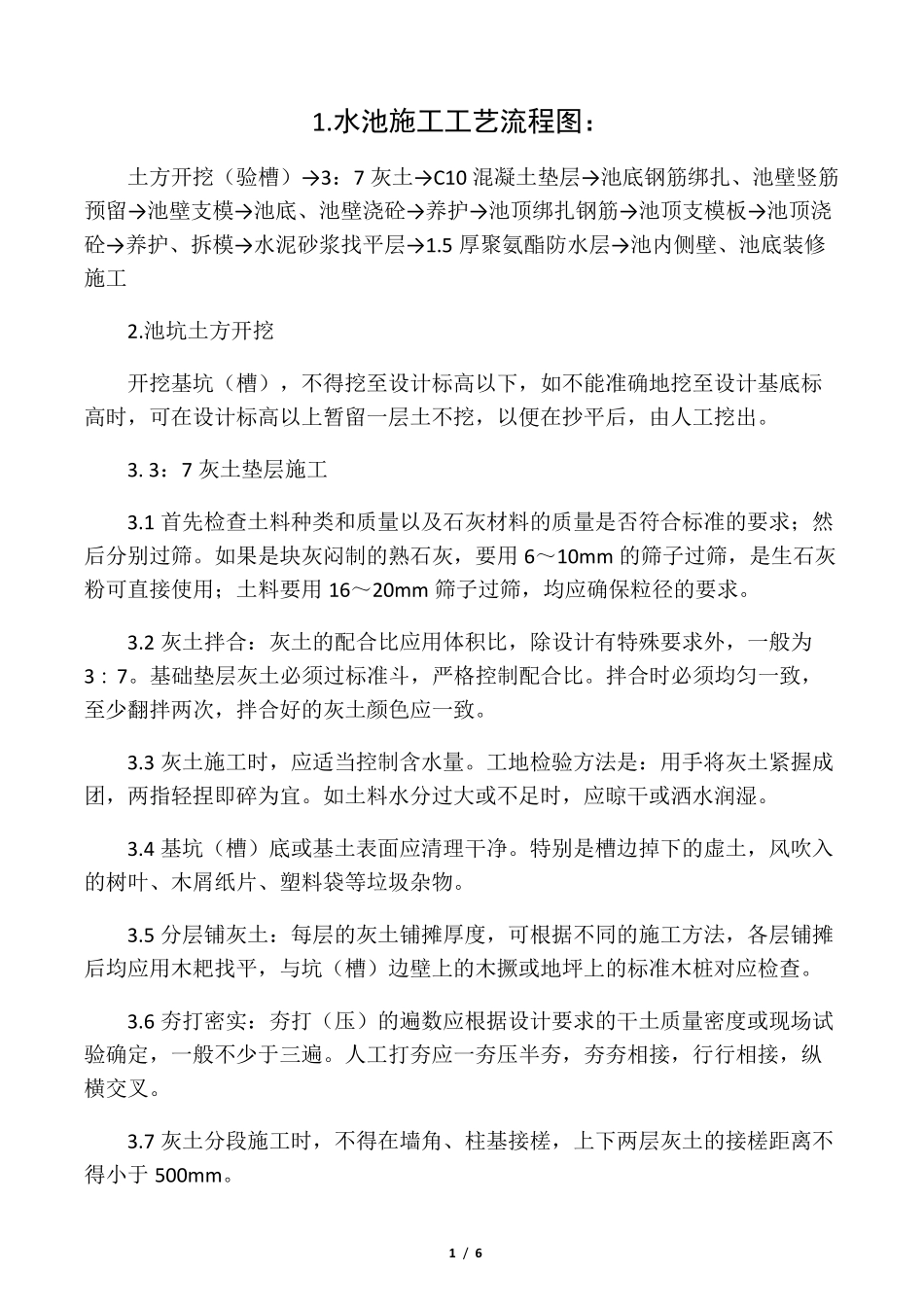

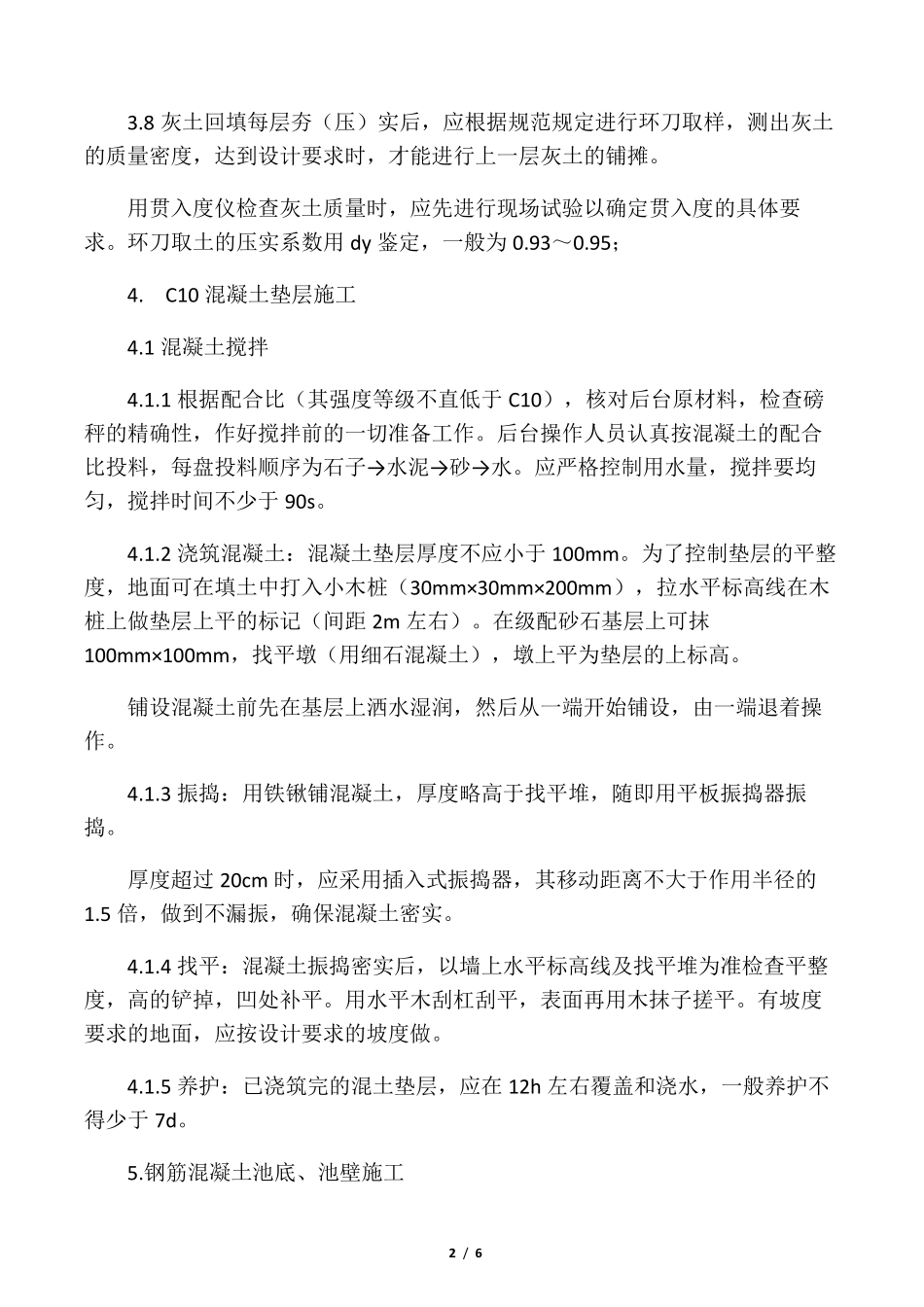

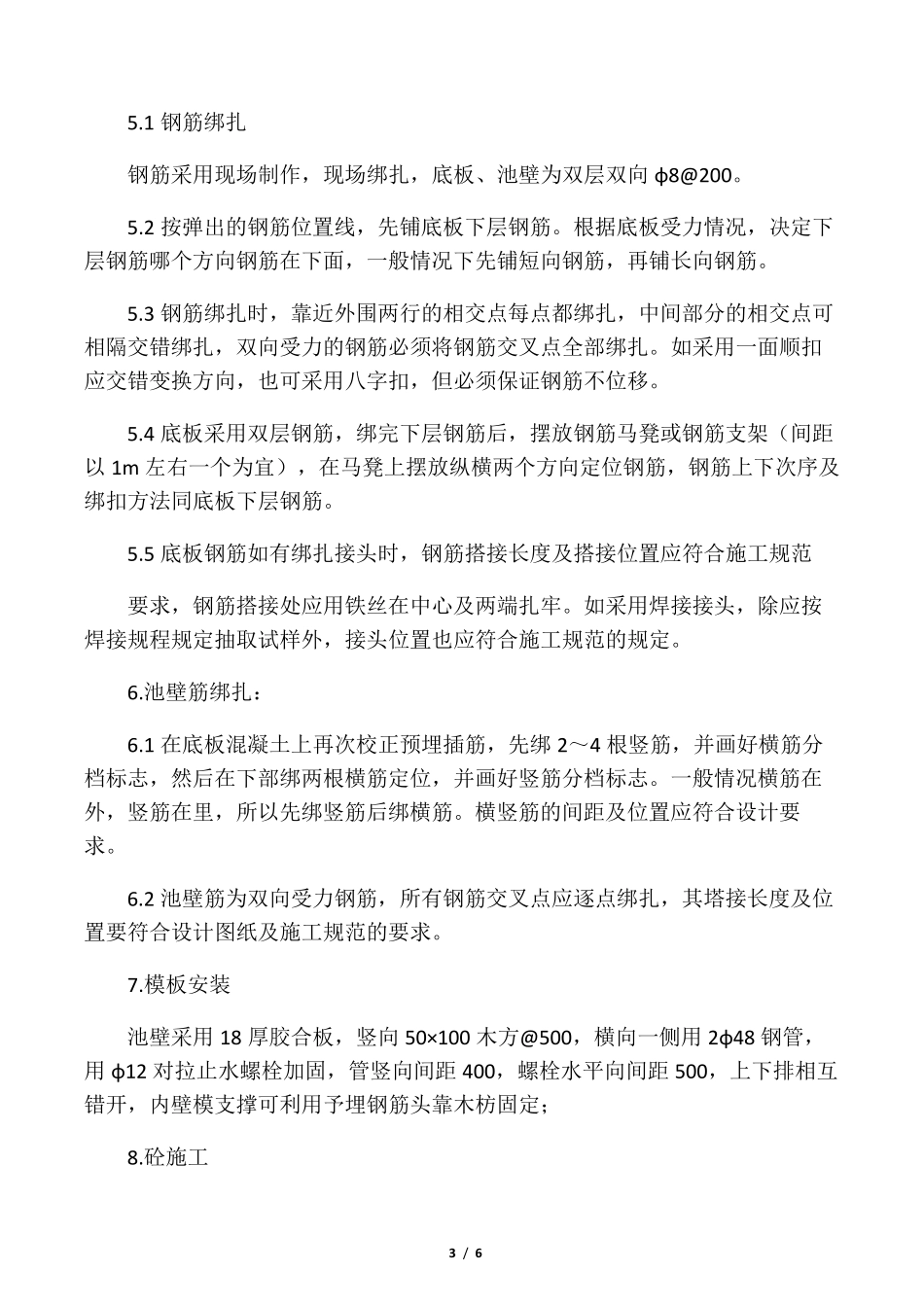

1 / 6 1.水池施工工艺流程图: 土方开挖(验槽)→3:7 灰土→C10 混凝土垫层→池底钢筋绑扎、池壁竖筋预留→池壁支模→池底、池壁浇砼→养护→池顶绑扎钢筋→池顶支模板→池顶浇砼→养护、拆模→水泥砂浆找平层→1.5 厚聚氨酯防水层→池内侧壁、池底装修施工 2.池坑土方开挖 开挖基坑(槽),不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。 3. 3:7 灰土垫层施工 3.1 首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。如果是块灰闷制的熟石灰,要用 6~10mm 的筛子过筛,是生石灰粉可直接使用;土料要用 16~20mm 筛子过筛,均应确保粒径的要求。 3.2 灰土拌合:灰土的配合比应用体积比,除设计有特殊要求外,一般为3∶7。基础垫层灰土必须过标准斗,严格控制配合比。拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。 3.3 灰土施工时,应适当控制含水量。工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾干或洒水润湿。 3.4 基坑(槽)底或基土表面应清理干净。特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。 3.5 分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,各层铺摊后均应用木耙找平,与坑(槽)边壁上的木撅或地坪上的标准木桩对应检查。 3.6 夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。 3.7 灰土分段施工时,不得在墙角、柱基接槎,上下两层灰土的接槎距离不得小于 500mm。 2 / 6 3.8 灰土回填每层夯(压)实后,应根据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。 用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的具体要求。环刀取土的压实系数用 dy 鉴定,一般为 0.93~0.95; 4. C10 混凝土垫层施工 4.1 混凝土搅拌 4.1.1 根据配合比(其强度等级不直低于 C10),核对后台原材料,检查磅秤的精确性,作好搅拌前的一切准备工作。后台操作人员认真按混凝土的配合比投料,每盘投料顺序为石子→水泥→砂→水。应严格控制用水量,搅拌要均匀,搅拌时间不少于 90s。 4.1.2 浇筑混凝土:混凝土垫层厚度不应小于 100mm。为了控制垫层的平整度,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水池施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
