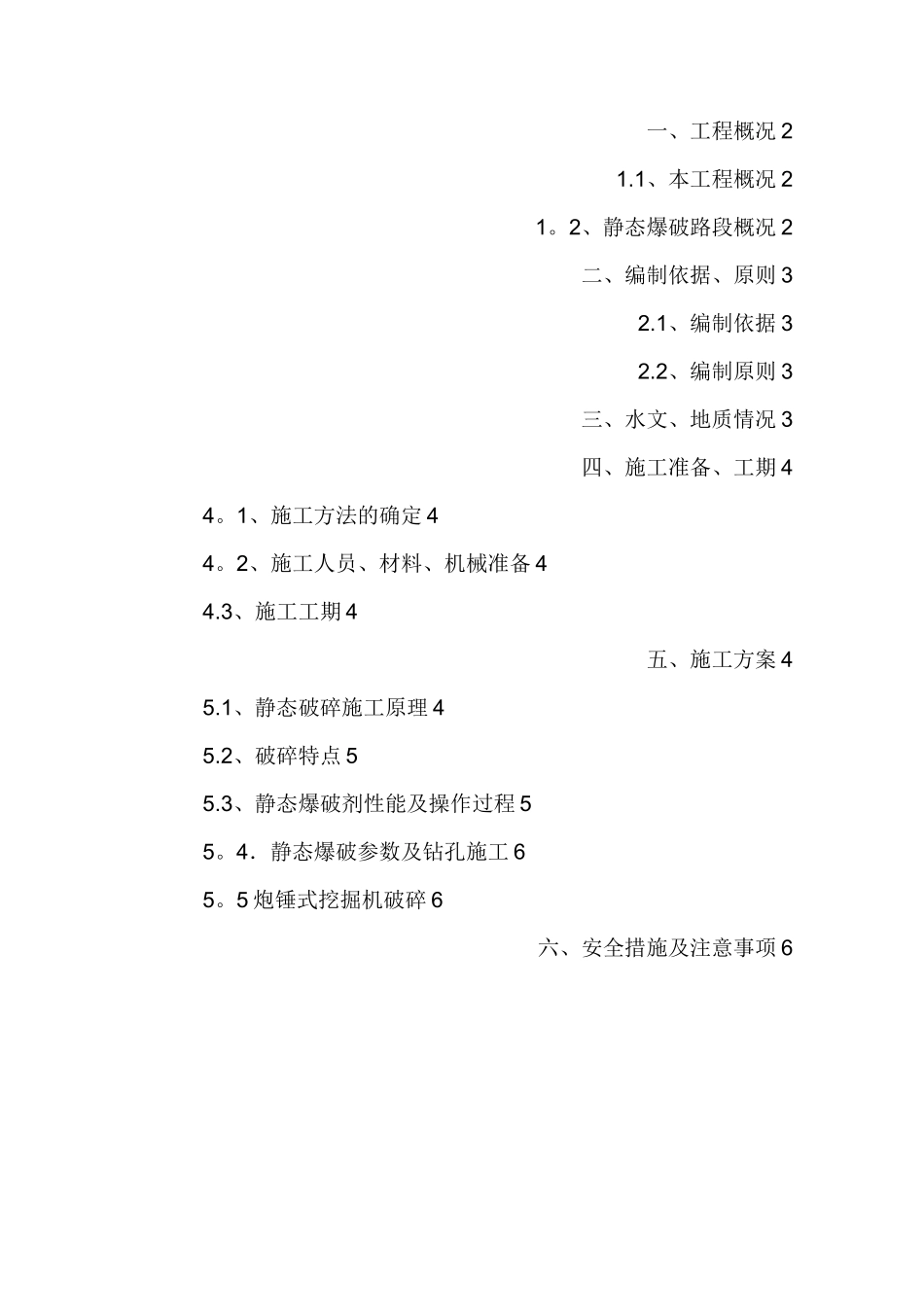

一、工程概况 21
1、本工程概况 21

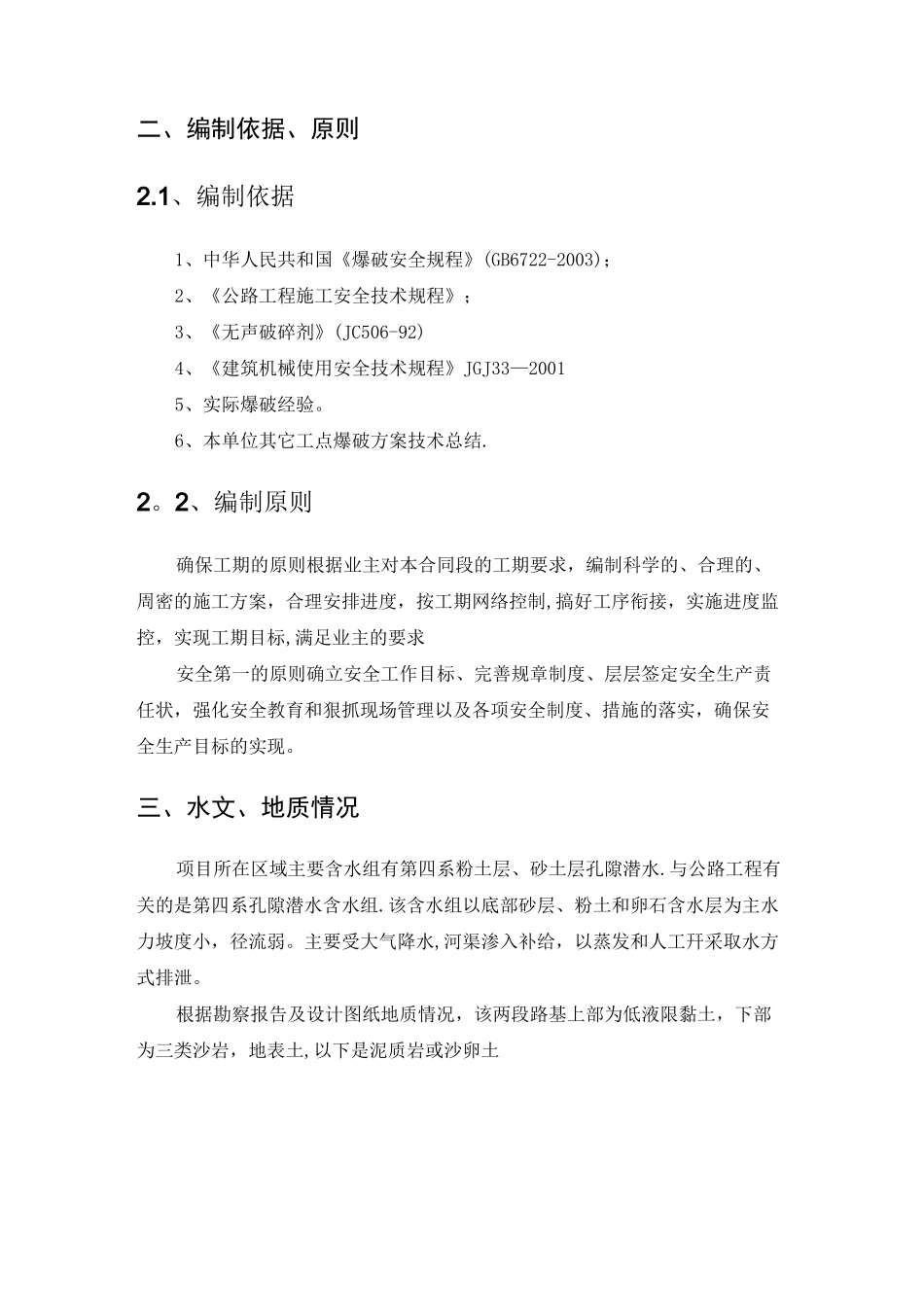

2、静态爆破路段概况 2二、编制依据、原则 32
1、编制依据 32
2、编制原则 3三、水文、地质情况 3四、施工准备、工期 44
1、施工方法的确定 44
2、施工人员、材料、机械准备 44
3、施工工期 4五、施工方案 45
1、静态破碎施工原理 45
2、破碎特点 55
3、静态爆破剂性能及操作过程 55
4.静态爆破参数及钻孔施工 65
5 炮锤式挖掘机破碎 6六、安全措施及注意事项 6一、工程概况1

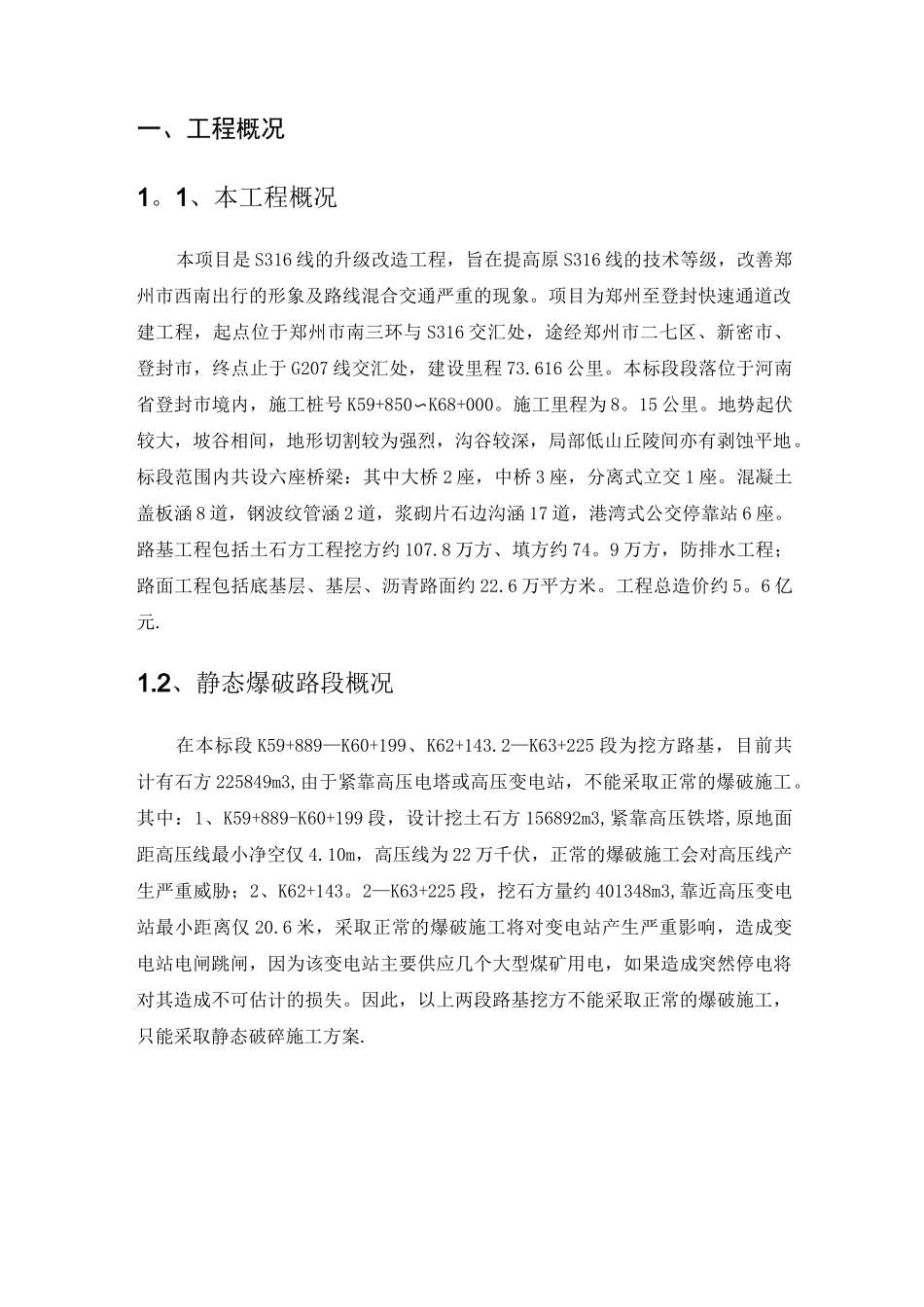

1、本工程概况本项目是 S316 线的升级改造工程,旨在提高原 S316 线的技术等级,改善郑州市西南出行的形象及路线混合交通严重的现象
项目为郑州至登封快速通道改建工程,起点位于郑州市南三环与 S316 交汇处,途经郑州市二七区、新密市、登封市,终点止于 G207 线交汇处,建设里程 73
616 公里
本标段段落位于河南省登封市境内,施工桩号 K59+850〜K68+000
施工里程为 8
地势起伏较大,坡谷相间,地形切割较为强烈,沟谷较深,局部低山丘陵间亦有剥蚀平地
标段范围内共设六座桥梁:其中大桥 2 座,中桥 3 座,分离式立交 1 座
混凝土盖板涵 8 道,钢波纹管涵 2 道,浆砌片石边沟涵 17 道,港湾式公交停靠站 6 座
路基工程包括土石方工程挖方约 107
8 万方、填方约 74
9 万方,防排水工程;路面工程包括底基层、基层、沥青路面约 22
6 万平方米
工程总造价约 5
2、静态爆破路段概况在本标段 K59+889—K60+199、K62+143
2—K63+225 段为挖方路基,目前共计有石方 225849m3,由于紧靠高压电塔或高压变电站,不能采取正常的爆破施工
其中:1、K59+889-K60+199 段,设计挖土石方 156892m3,紧靠高压铁塔,原地面距高压线最
