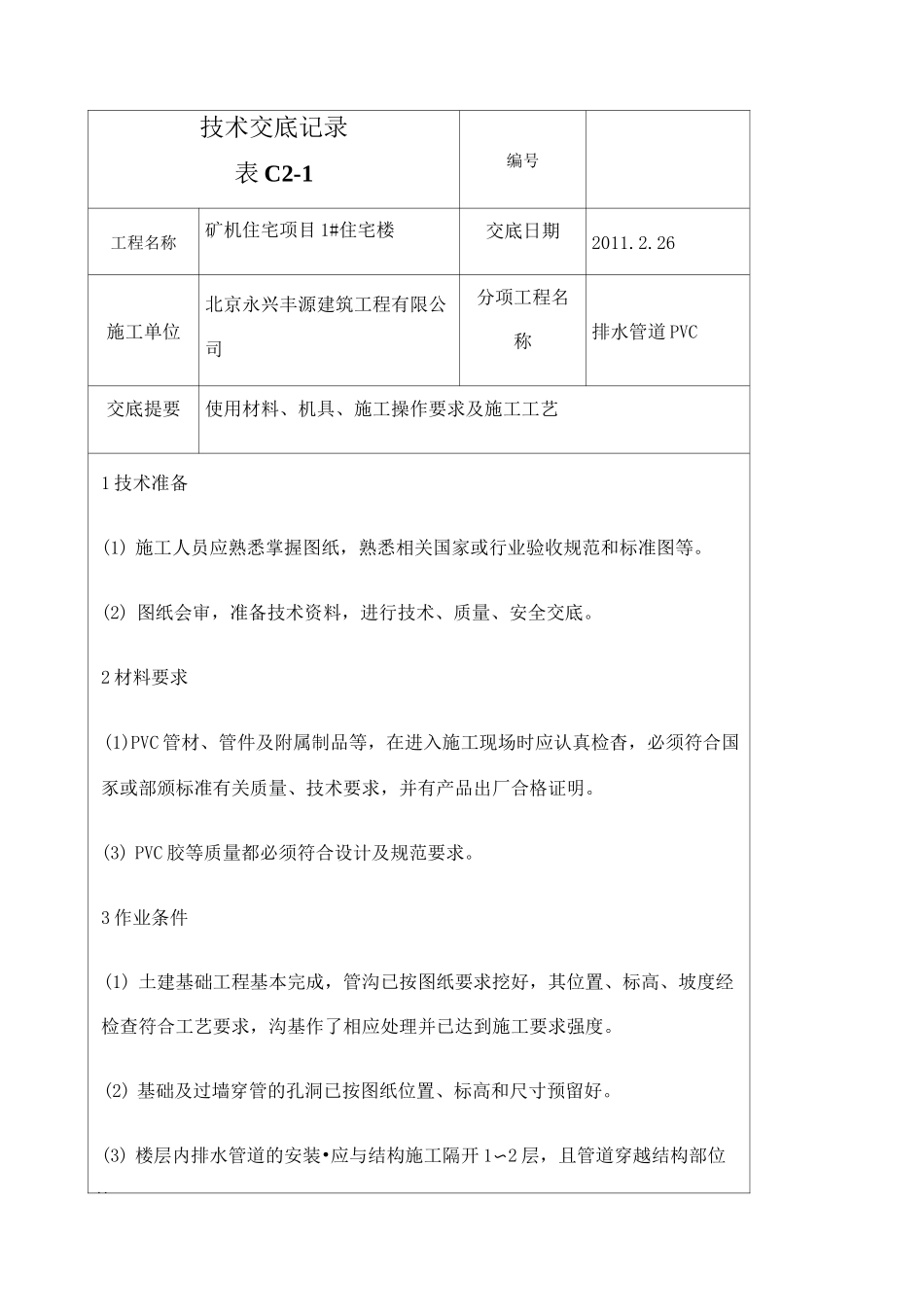

技术交底记录表 C2-1编号工程名称矿机住宅项目 1#住宅楼交底日期2011
26施工单位北京永兴丰源建筑工程有限公司分项工程名称排水管道 PVC交底提要使用材料、机具、施工操作要求及施工工艺1 技术准备(1) 施工人员应熟悉掌握图纸,熟悉相关国家或行业验收规范和标准图等
(2) 图纸会审,准备技术资料,进行技术、质量、安全交底
2 材料要求(1)PVC 管材、管件及附属制品等,在进入施工现场时应认真检杳,必须符合国豕或部颁标准有关质量、技术要求,并有产品出厂合格证明
(3) PVC 胶等质量都必须符合设计及规范要求
3 作业条件(1) 土建基础工程基本完成,管沟已按图纸要求挖好,其位置、标高、坡度经检查符合工艺要求,沟基作了相应处理并已达到施工要求强度
(2) 基础及过墙穿管的孔洞已按图纸位置、标高和尺寸预留好
(3) 楼层内排水管道的安装•应与结构施工隔开 1〜2 层,且管道穿越结构部位的孔洞已预留完毕,室内模板及杂物清除后

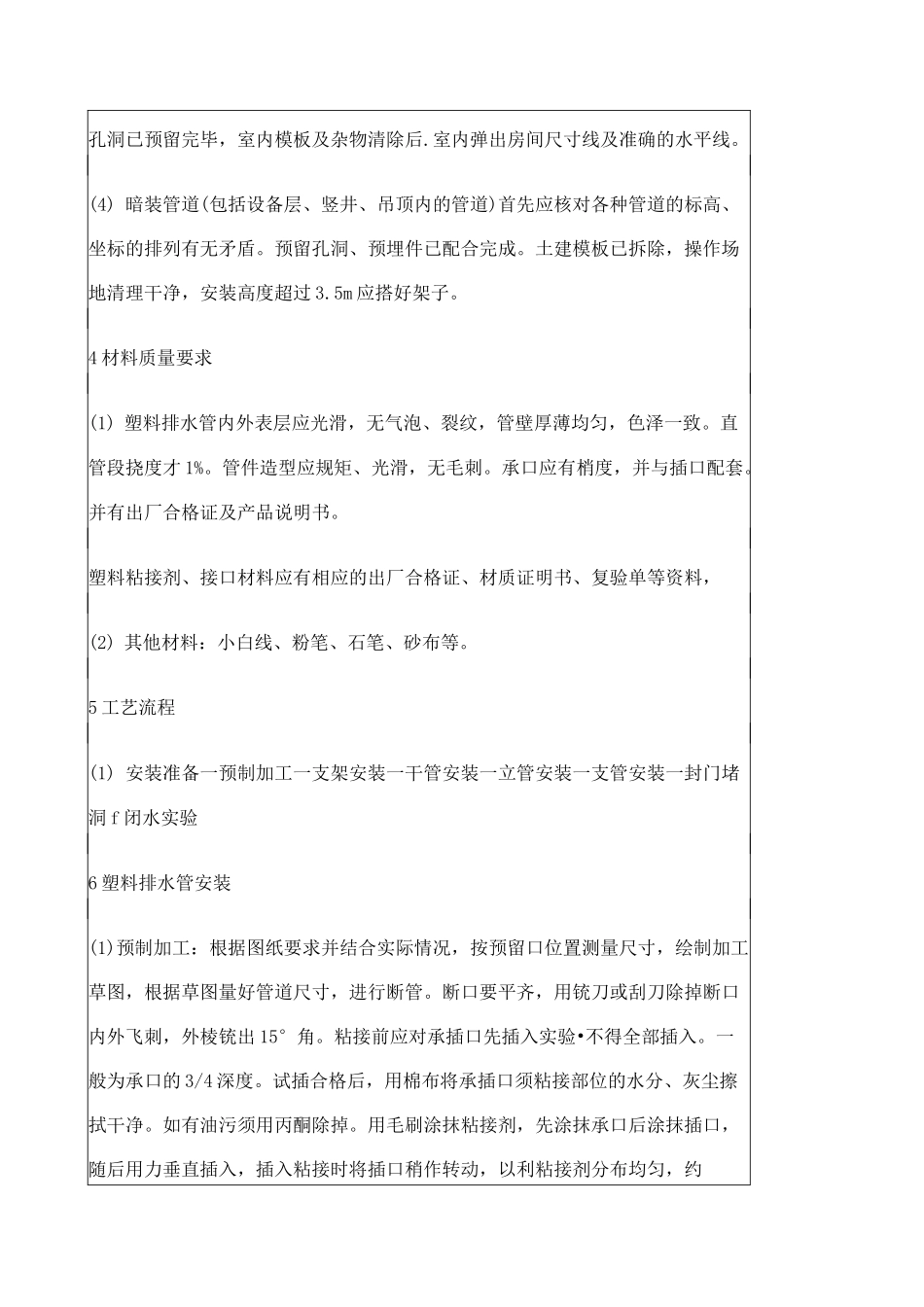

室内弹出房间尺寸线及准确的水平线
(4) 暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾
预留孔洞、预埋件已配合完成
土建模板已拆除,操作场地清理干净,安装高度超过 3
5m 应搭好架子
4 材料质量要求(1) 塑料排水管内外表层应光滑,无气泡、裂纹,管壁厚薄均匀,色泽一致
直管段挠度才 1%
管件造型应规矩、光滑,无毛刺
承口应有梢度,并与插口配套
并有出厂合格证及产品说明书
塑料粘接剂、接口材料应有相应的出厂合格证、材质证明书、复验单等资料,(2) 其他材料:小白线、粉笔、石笔、砂布等
5 工艺流程(1) 安装准备一预制加工一支架安装一干管安装一立管安装一支管安装一封门堵洞 f 闭水实验6 塑料排水管安装(1)预制加工:根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图,根据草图量好管道尺
