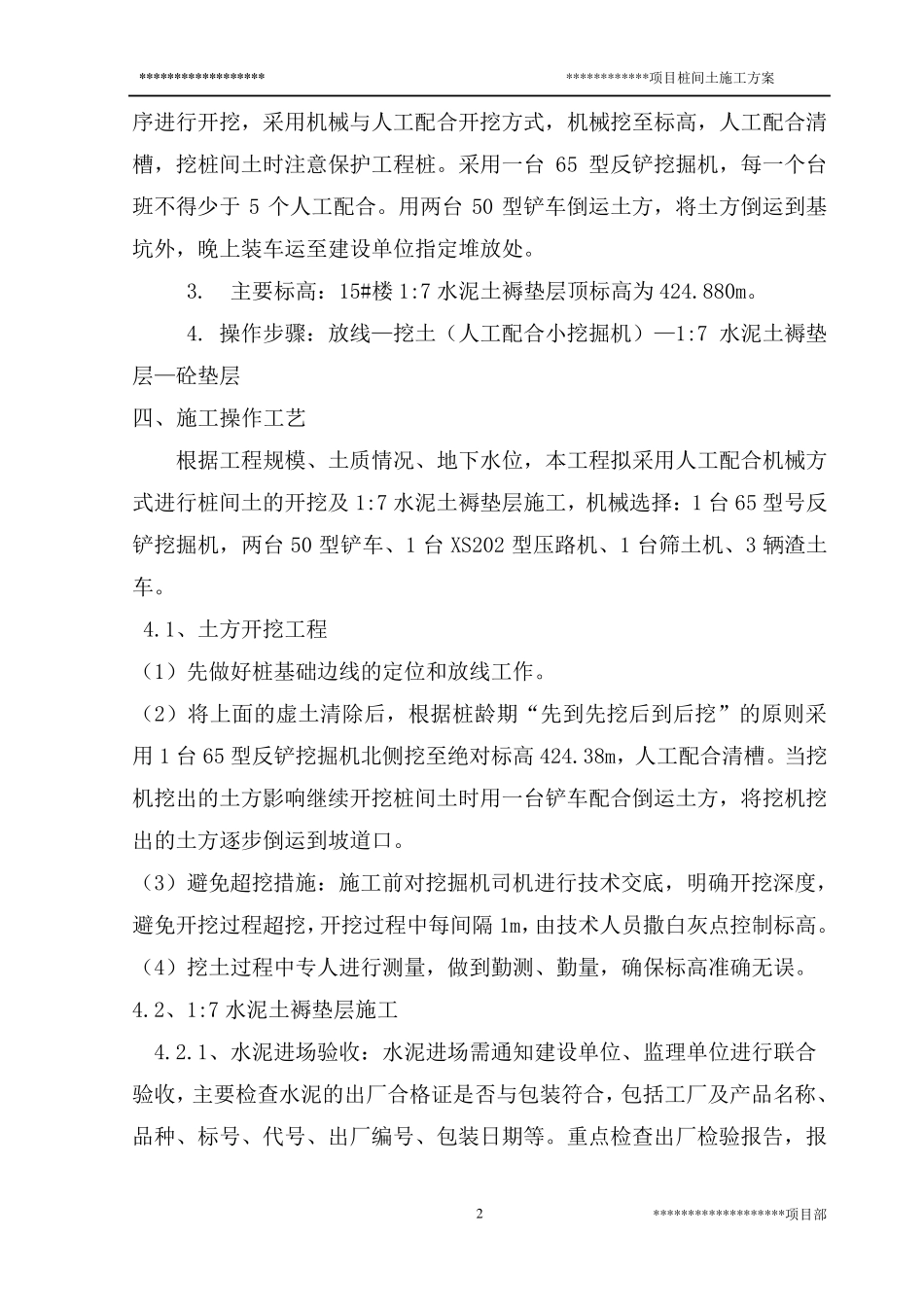

***********项目 15#楼水泥土褥垫层回填施工方案 编制: 审核: 批准: ***********有限公司 **************项目经理部 2018 年 6 月 5 日 * * * * * * * * * * * * * * * * * * * * * * * * * * * * * * 项目桩间土施工方案 * * * * * * * * * * * * * * * * * * * 项目部 1 水泥土褥垫层回填施工方案 一、编制依据 1、《建筑地基基础工程施工质量验收规范》(GB50202-2013) 2、《建筑工程施工质量验收统一标准》(GB50300-2015) 3、《建筑地基处理技术规范》(JGJ79-2012) 4、施工蓝图、变更及相关规范 5、建筑施工手册(第四版) 二、工程概况 项目名称:************项目 建设地点:************** 本工程 15#楼基础采用钢筋混凝筏板基础,地基为水泥土挤密桩,一次开挖标高(打桩工作面)为 424.880,桩长均为 12.0m。挤密桩成孔应采用静压沉管工艺或柴油锤锤击沉管成孔工艺。素土挤密桩需在桩顶设计标高以上预留 500mm,采用机械与人工配合开挖方式,机械挖至标高,人工配合清槽,减少对桩间土的扰动,基底标高以下如还有杂填土应全部挖除,再用素土分层回填至基底标高,回填土压实系数不小于0.95。素土挤密桩桩径400mm,按等边三角形布置;成孔后应立即夯填,孔底在填料前必 须 夯实,填料的压实系数不小于0.97,施工完 后桩间土内 平 均挤密系数不小于0.93。桩基施工完 毕 并 破 桩头 后,顶部应铺 设 500mm 厚 1:7 水泥土垫层,垫层压实系数不小于0.97。 三、施工部署 1. 放 线 :土方开挖前,根 据设计图纸 、标准图集 对建筑物 的基础位置进 行 定 位 放 线 ,定 位 线 经 检 验合格 后,方可 开挖。 2. 作业 条 件 :满 足 开挖条 件 后,根 据桩龄 期 先 到 先 挖后到 后挖的顺 * * * * * * * * * * * * * * * * * * * * * * * * * * * * * * 项目桩间土施工方案 * * * * * * * * * * * * * * * * * * * 项目部 2 序进行开挖,采用机械与人工配合开挖方式,机械挖至标高,人工配合清槽,挖桩间土时注意保护工程桩。采用一台65 型反铲挖掘机,每一个台班不得少于5 个人工配合。用两台50 型铲车倒运土方,将土方倒运到基坑外,晚上装车运至建设单位指定堆放处。 3. 主要标高:15#楼1:7 水泥土褥垫层顶标高为424.880m。 4. 操作步...
