红果经济开发区工业园区1#地块标准厂房厂区道路 施工总结 一、工程概况 红果经济开发区工业园区1#地块标准厂房厂区道路全长 3424米,3#~4#厂房J轴方向 K0+000~K0+309
15,路面宽 12 米和 3#~4#厂房J轴方向 K0+309
15~K0+366
15,路面宽 18 米
4#厂房A21~J21轴方向,路面宽 9
16#厂房A12~N12轴方向 84 米路段,路面宽 4 米
17#厂房N1~A1轴方向 84 米路段,路面宽 5
4 米,17#厂房A12~N12轴方向 84 米路段,路面宽 6
路面结构为 30cm 厚大渣石,10cm 厚级配碎石,10cm 厚 C15 混凝土,25cm 厚 C30 混凝土
二、开工、竣工日期 本道路自 2012 年 12 月 1 日开工,2013 年 6 月 30 日竣工
三、施工方法 1、人员与施工组织 针对本工程工期紧,选调了一支有丰富施工经验协调能力强,善打硬仗的优秀施工队伍,并配以足够的技术管理人员

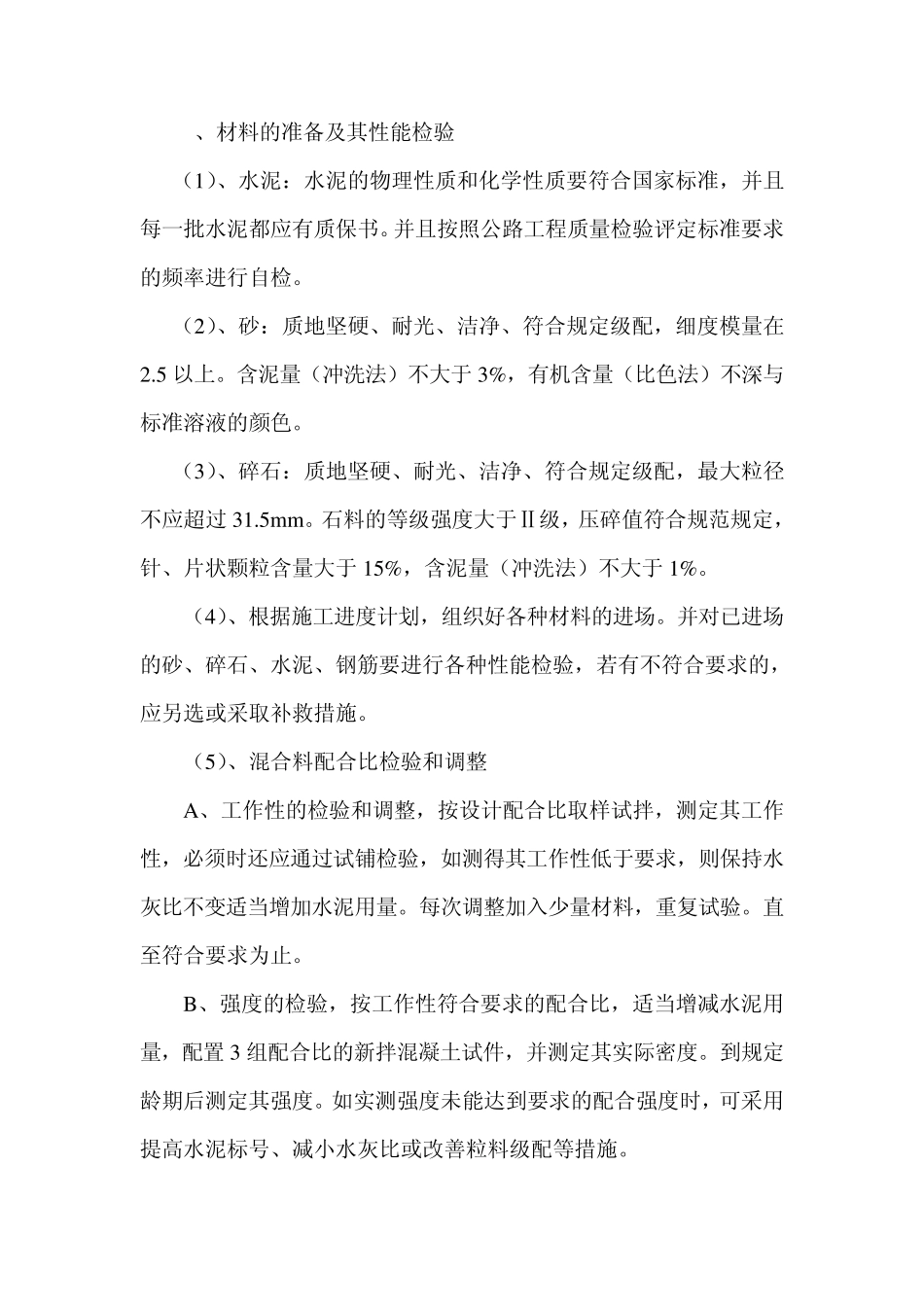

根据工程数量和现场施工条件,我项目部计划安排充足的人员和机械设备,投入主要技术人员和劳动力安排如下: 主要技术人员和劳动力计划表 序号 工种 数量 备 注 1 测量工程师 3 人 2 质检工程师 1 人 3 结构工程师 1 人 4 安全工程师 1 人 5 实验工程师 2 人 6 机械操作工 3 0 人 7 电工 1 人 8 工人 2 0 人 2 、机械设备配备计划 投入设备见下表: 主要机械设备表 名称 型号 单位 数量 备注 全站仪 拓普康 102 台 1 水准仪 DS3 台 1 振动梁 台 1 滚筒 台 1 吸浆机 台 1 抹面机 台 1 抹光机 台 1 压纹器 台 1 切缝机 台 1 发电机组 30KW 台 2 振动棒 台 2 钢筋切断机 1 钢筋调直机 1 3、材料的准备及其性能检验 (
