水泥混凝土路面施工方案、方法与技术措施 2
1 总体施工方案 根据本合同段工程的实际和工期要求,总体施工方案:全线采用机械化施工,首先安排路基工程全面开工;排水工程随路基土石方的施工及时安排施工
各分部、分项工程开辟多个工作面,采用流水作业的方法进行平行施工或顺序施工
2 路基工程施工方案、方法 2
1 施工准备 1
施工测量 在开工前先进行施工测量,包括导线,中线及高程的复测,水准点的复查与增设,测量与绘制断面
增设的坐标网点均埋设混凝土桩
施工测量的精度符合规范,并将测量成果资料签字后送交监理工程师,经监理工程师批准后方可施工
防、排水处理 施工前做好路基的各种防、排水设施,并保持其处于良好的排水状态,以防雨水及地表水冲刷
施工场地清理 路基施工前,清除施工范围内的淤泥、腐殖土和杂物,深度不小于 30cm,清除以后的垃圾、废料及不适用材料和树木等,堆弃在监工程师指定的地点
并将路基范围的树根全部挖 除,将坑 、洞 填 平、夯 实、碾 压

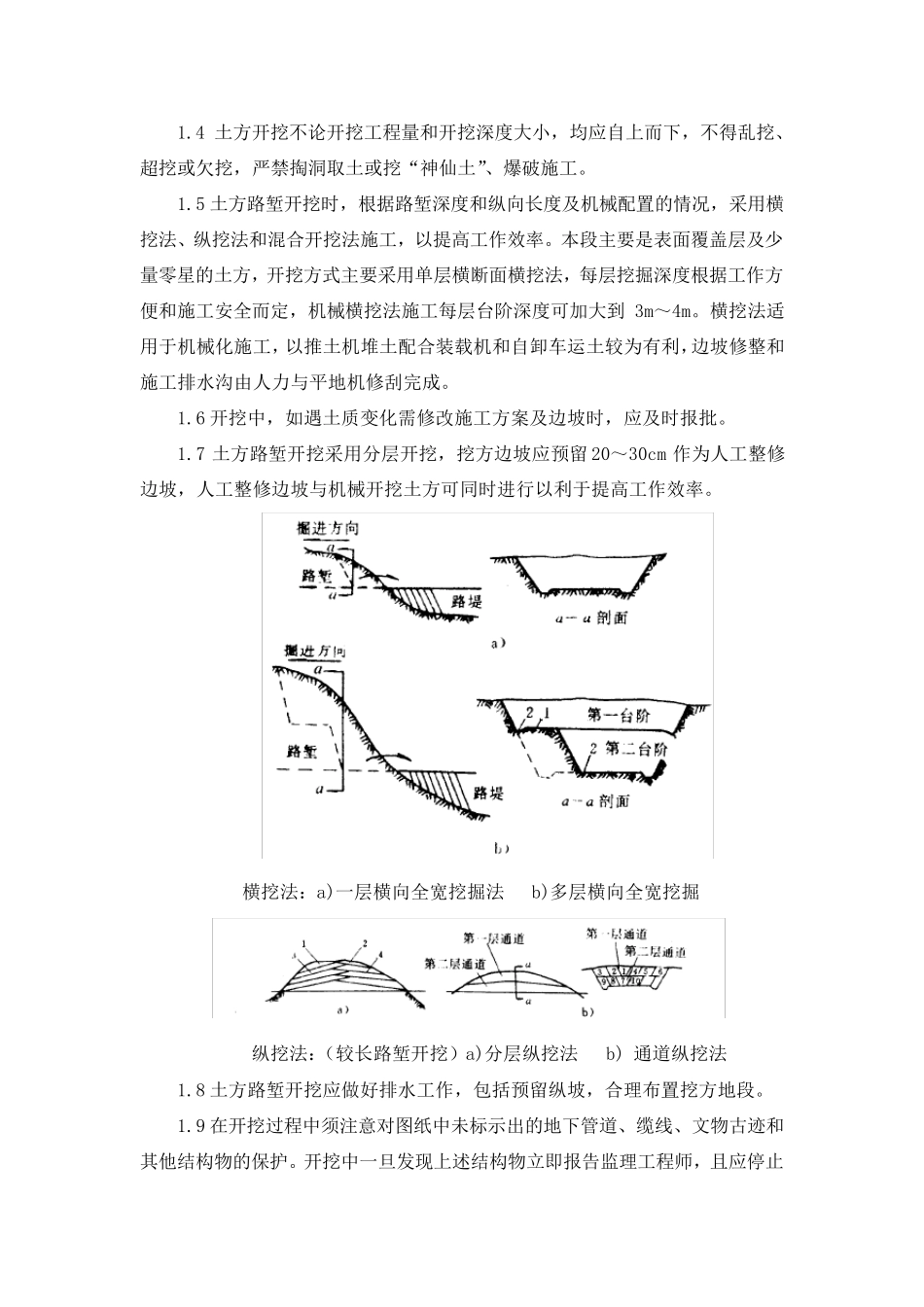

2 路基土石方开挖 施工 1、土方开挖 土方采用挖 掘 机开挖 ,配 合自 卸 车 运 输 ,并用推 土机配 合作业,禁 止 使 用爆破 施工
具 体施工要求如 下 : 1
1 开挖 前应 按 设计 文 件 以桩志 标明 边 坡 轮 廓 ,并对 沿 线土质 进行检 测试 验 ,且 根据试 验 结 果,对 开挖 出 的适用材料,应 用于路基填 筑
已 开挖 的非 适应 性 材料及表土,应 集 中堆放 于指定地点
2 开挖 前,应 考 虑 排水系 统 的布 设,防止 在施工中线路外 的水流入 线内,并将线路内的水( 包括地面积 水、雨水、地下 渗 水) 迅 速 排出 路基,以避 免 产 生大 量积 水,影 响 路基边 坡 稳 定,保证 施工顺利 进行
3 对 设计 中拟 定的纵 横 向 排水系
