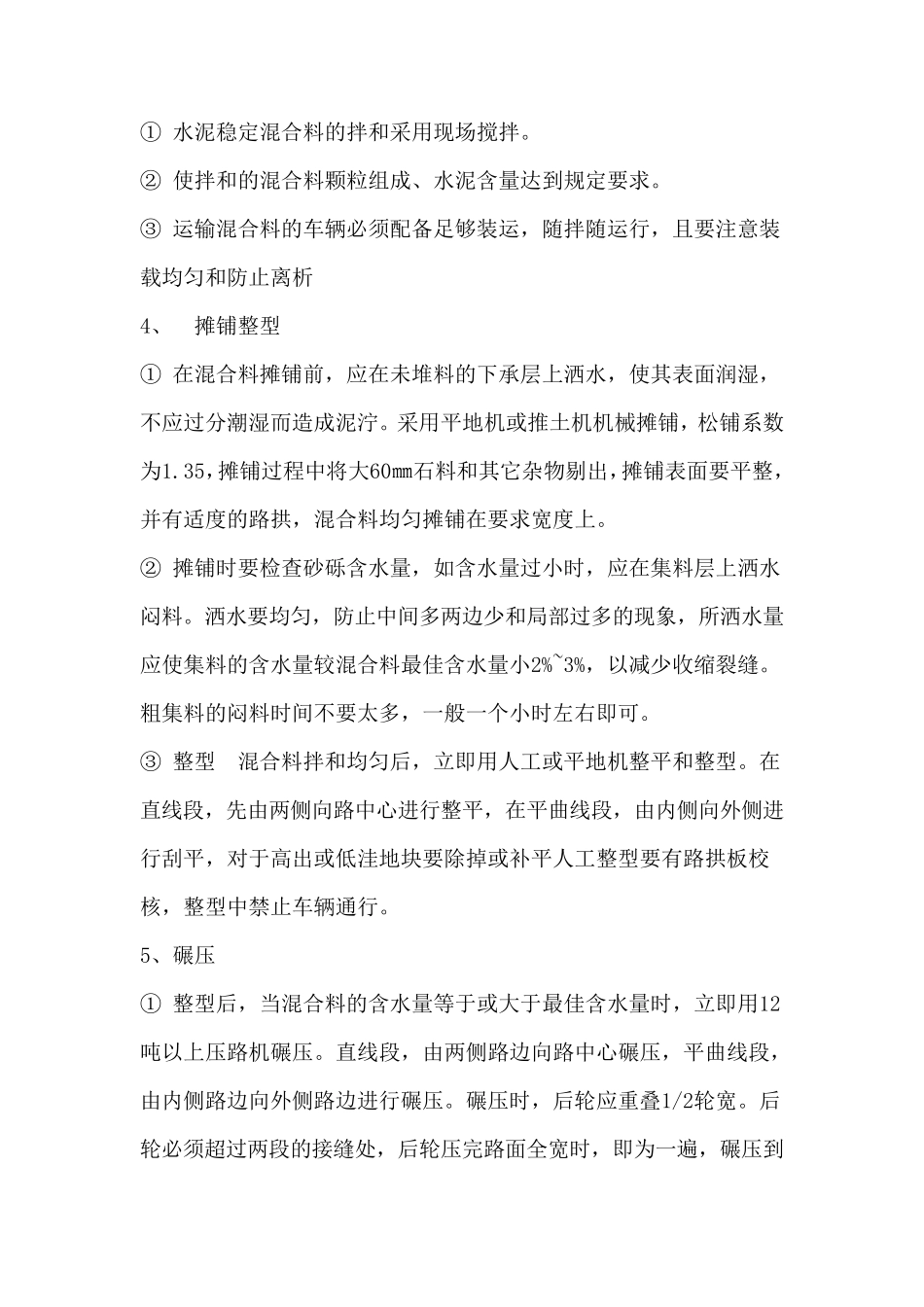

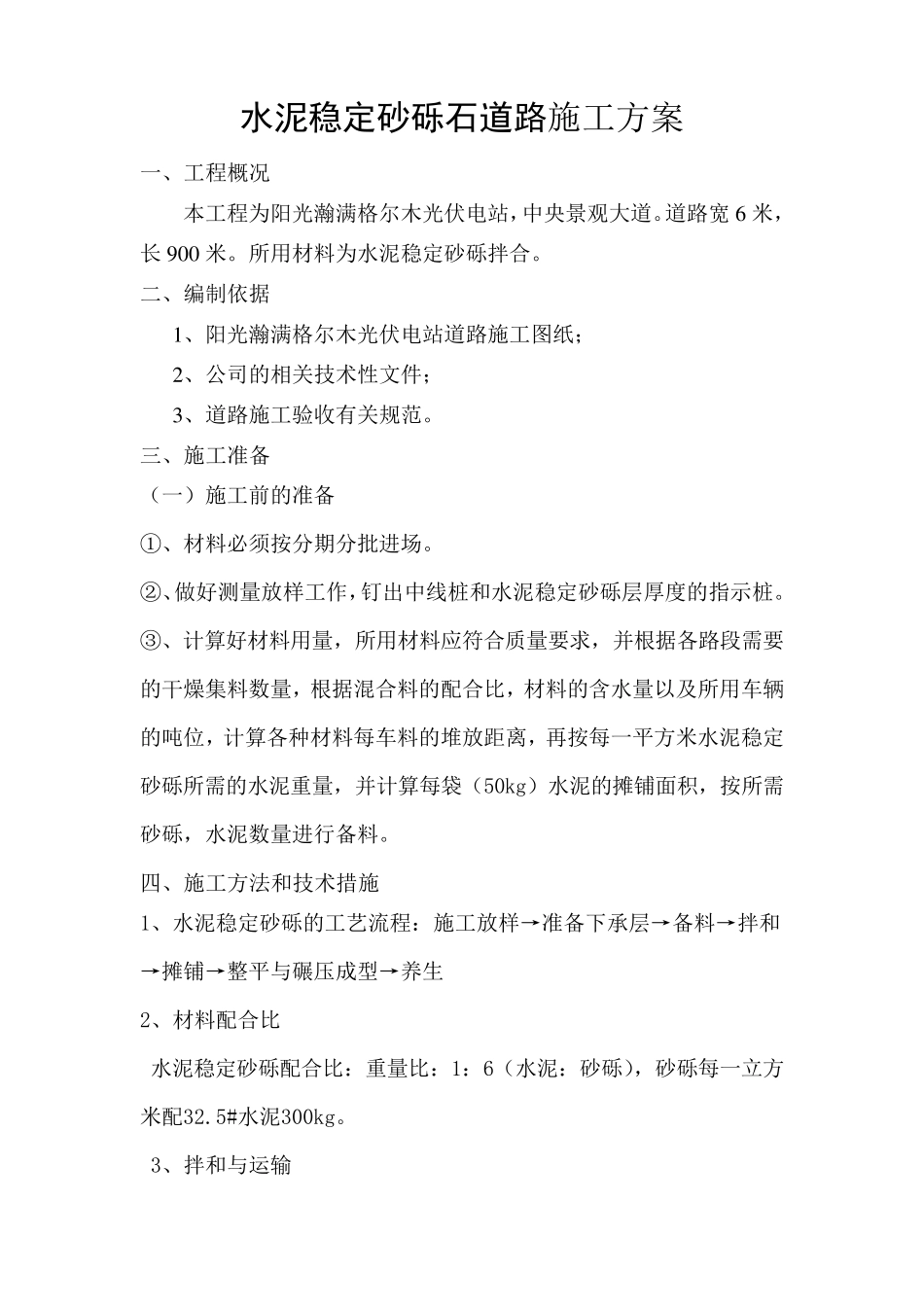

阳光瀚满格尔木光伏电站 水泥稳定砂砾石道路施工方案 批准: 审核: 编制: 北京科诺伟业科技有限公司 二 O 一三年四月 水泥稳定砂砾石道路施 工 方 案 一 、 工 程 概 况 本 工 程 为 阳 光 瀚 满 格 尔 木 光 伏 电 站 ,中 央 景 观 大 道 。道 路 宽 6 米 ,长 9 0 0 米 。 所 用 材 料 为 水 泥 稳 定 砂 砾 拌 合 。 二 、 编 制 依 据 1 、 阳 光 瀚 满 格 尔 木 光 伏 电 站 道 路 施 工 图 纸 ; 2 、 公 司 的 相 关 技 术 性 文 件 ; 3 、 道 路 施 工 验 收 有 关 规 范 。 三 、 施 工 准 备 ( 一 ) 施 工 前 的 准 备 ① 、 材 料 必 须 按 分 期 分 批 进 场 。 ② 、做 好 测 量 放 样 工 作 ,钉 出 中 线 桩 和 水 泥 稳 定 砂 砾 层 厚 度 的 指 示 桩 。 ③ 、 计 算 好 材 料 用 量 , 所 用 材 料 应 符 合 质 量 要 求 , 并 根 据 各 路 段 需 要的 干 燥 集 料 数 量 , 根 据 混 合 料 的 配 合 比 , 材 料 的 含 水 量 以 及 所 用 车 辆的 吨 位 , 计 算 各 种材 料 每车 料 的 堆放 距离, 再按 每一 平方 米 水 泥 稳 定砂 砾 所 需 的 水 泥 重量 , 并 计 算 每袋( 50kg) 水 泥 的 摊铺面积, 按 所 需砂 砾 , 水 泥 数 量 进 行备 料 。 四、 施 工 方 法和 技 术 措施 1、 水 泥 稳 定 砂 砾 的 工 艺流程 :施 工 放 样 →准 备 下承层 →备 料 →拌 和→摊铺→整平与碾压成型→养生 2、 材 料 配 合 比 水 泥 稳 定 砂 砾 配 合 比 :重量 比 :1:6( 水 泥 :砂 砾 ), 砂 砾 每一 立方米 配 32.5#水 泥 300kg。 3、 拌 和 与运 输 ① 水泥稳定混合料的拌和采用现场搅拌。 ② 使拌和的混合料颗粒组成、水泥含量达到规定要求。 ③ 运输混合料的车辆必须配备足够装运,随拌随运行,且要注意装载均匀和防止离析 4、 摊铺整型 ① 在混合料摊铺前,应在未堆料的下承层上洒水,使其表面润湿,不应过分潮湿而造成泥泞。采用平地机或推土机机械摊铺,松铺系数为1.35,摊铺过程中将大60㎜石料和其它杂物剔出,摊铺表面要...
