水泥路施工方法

水泥路施工方法_第1页
1/12
水泥路施工方法_第2页
2/12
水泥路施工方法_第3页
3/12

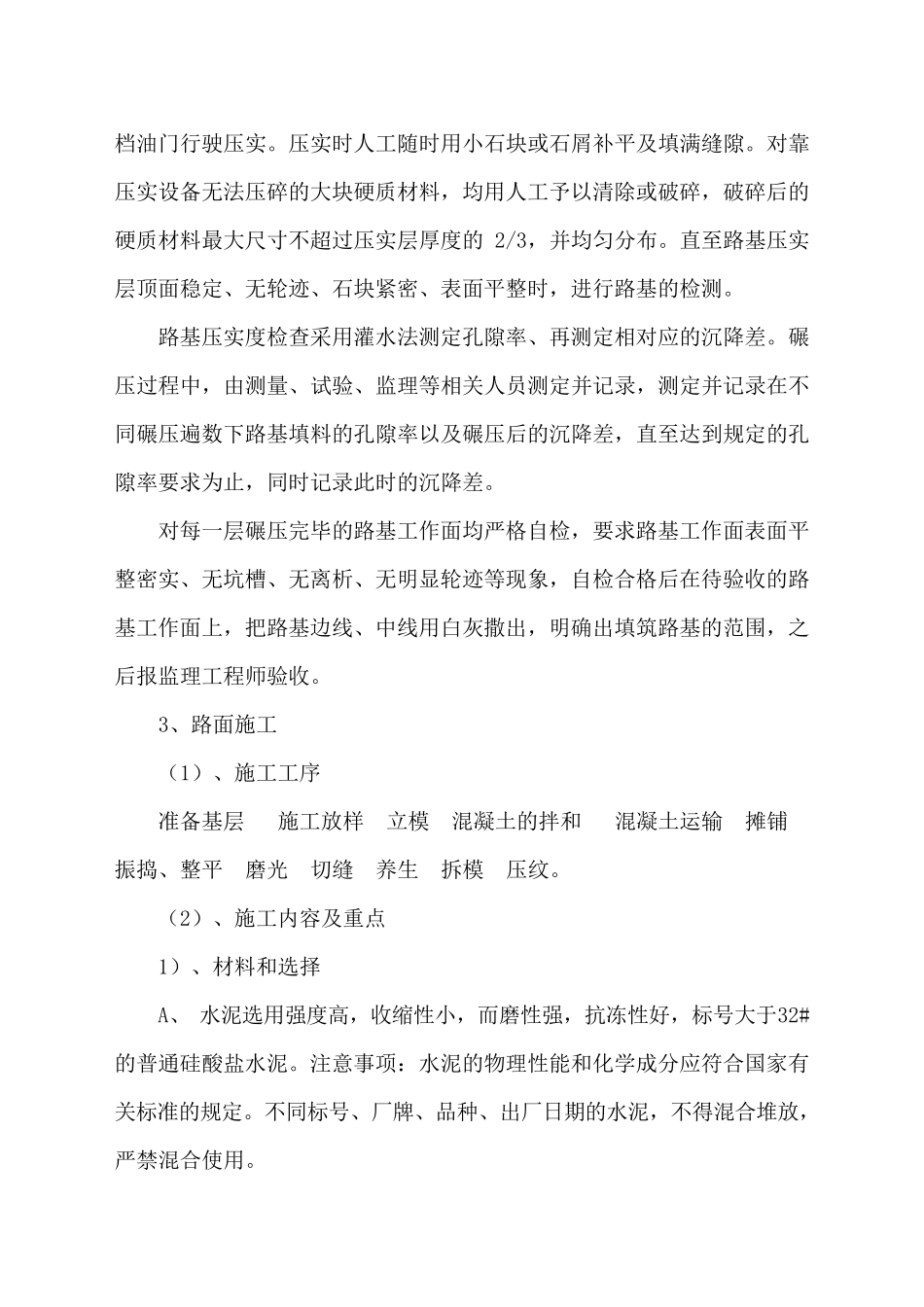

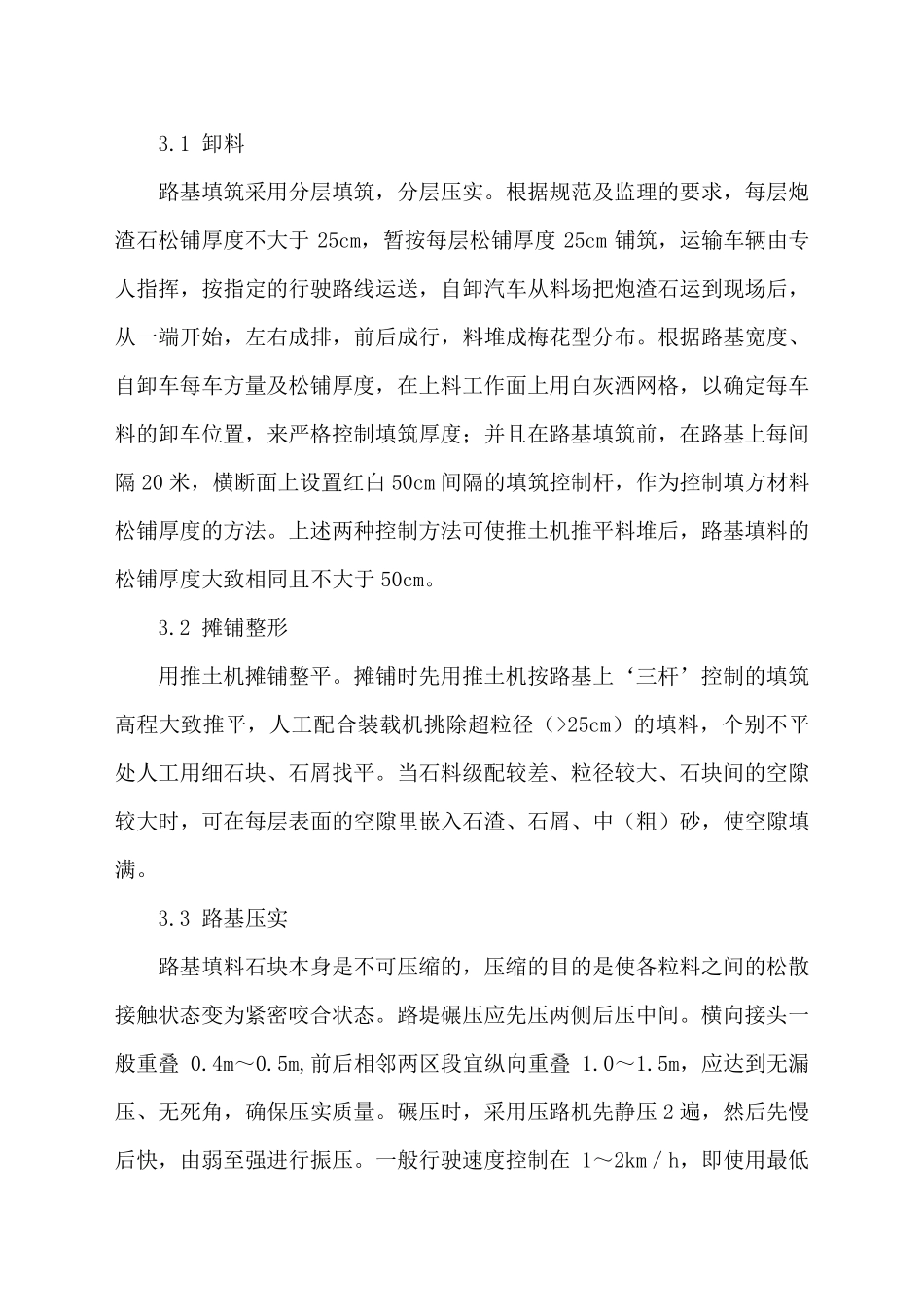

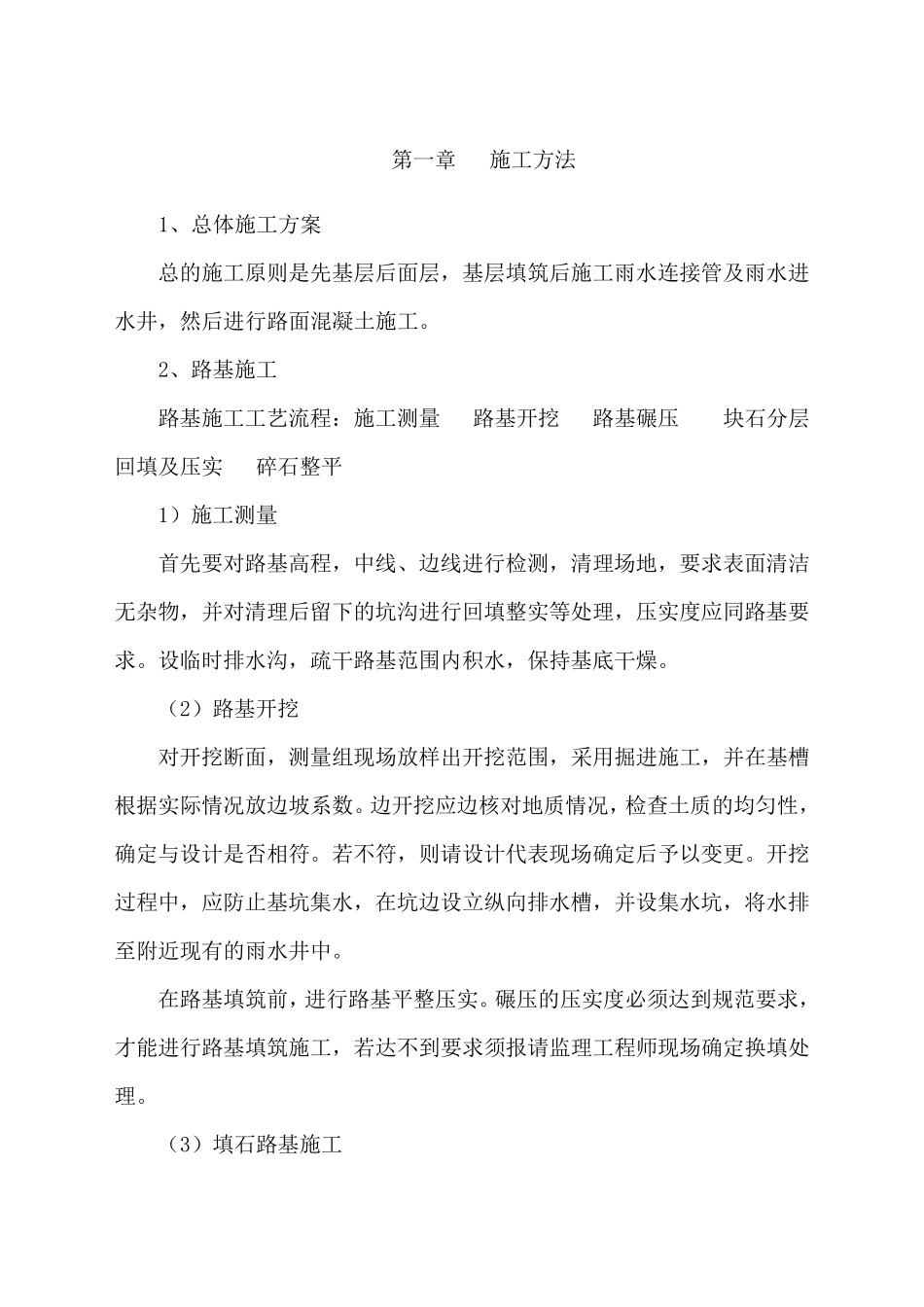

第一章 施工方法 1、总体施工方案 总的施工原则是先基层后面层,基层填筑后施工雨水连接管及雨水进水井,然后进行路面混凝土施工。 2、路基施工 路基施工工艺流程:施工测量 路基开挖 路基碾压 块石分层 回填及压实 碎石整平 1)施工测量 首先要对路基高程,中线、边线进行检测,清理场地,要求表面清洁无杂物,并对清理后留下的坑沟进行回填整实等处理,压实度应同路基要求。设临时排水沟,疏干路基范围内积水,保持基底干燥。 (2)路基开挖 对开挖断面,测量组现场放样出开挖范围,采用掘进施工,并在基槽根据实际情况放边坡系数。边开挖应边核对地质情况,检查土质的均匀性,确定与设计是否相符。若不符,则请设计代表现场确定后予以变更。开挖过程中,应防止基坑集水,在坑边设立纵向排水槽,并设集水坑,将水排至附近现有的雨水井中。 在路基填筑前,进行路基平整压实。碾压的压实度必须达到规范要求,才能进行路基填筑施工,若达不到要求须报 请监 理工程师 现场确定换 填处理。 (3)填石路基施工 3.1 卸料 路基填筑采用分层填筑,分层压实。根据规范及监理的要求,每层炮渣石松铺厚度不大于25cm,暂按每层松铺厚度25cm 铺筑,运输车辆由专人指挥,按指定的行驶路线运送,自卸汽车从料场把炮渣石运到现场后,从一端开始,左右成排,前后成行,料堆成梅花型分布。根据路基宽度、自卸车每车方量及松铺厚度,在上料工作面上用白灰洒网格,以确定每车料的卸车位置,来严格控制填筑厚度;并且在路基填筑前,在路基上每间隔20 米,横断面上设置红白50cm 间隔的填筑控制杆,作为控制填方材料松铺厚度的方法。上述两种控制方法可使推土机推平料堆后,路基填料的松铺厚度大致相同且不大于50cm。 3.2 摊铺整形 用推土机摊铺整平。摊铺时先用推土机按路基上‘三杆’控制的填筑高程大致推平,人工配合装载机挑除超粒径(>25cm)的填料,个别不平处人工用细石块、石屑找平。当石料级配较差、粒径较大、石块间的空隙较大时,可在每层表面的空隙里嵌入石渣、石屑、中(粗 )砂 ,使空隙填满 。 3.3 路基压实 路基填料石块本 身 是 不可压缩 的,压缩 的目 的是 使各 粒料之 间的松散接 触 状 态 变 为紧 密 咬 合状 态 。路堤 碾 压应 先压两侧 后压中间。横向 接 头 一般 重 叠0.4m~ 0.5m,前后相邻 两区 段 宜 纵 向 重 叠1.0~ 1.5m,应 达 到无 漏压、无 死 角 ,确保...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥路施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
