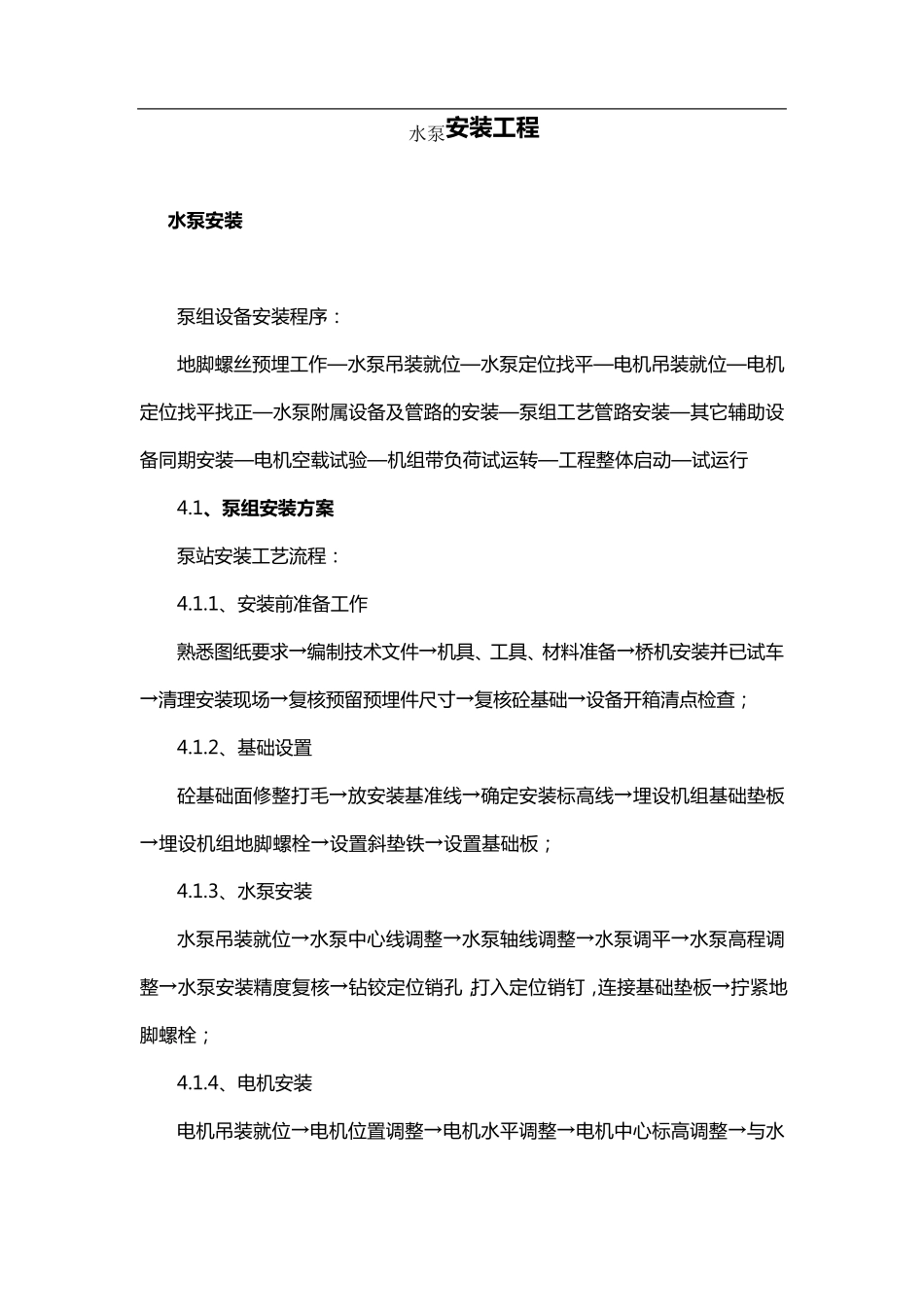

水泵安 装 工 程 水 泵 安 装 泵 组 设 备 安 装 程 序 : 地 脚 螺 丝 预 埋 工 作 —水 泵 吊 装 就 位 —水 泵 定 位 找 平 —电 机 吊 装 就 位 —电 机定 位 找 平 找 正 —水 泵 附 属 设 备 及 管 路 的 安 装 —泵 组 工 艺 管 路 安 装 —其 它 辅 助 设备 同 期 安 装 —电 机 空 载 试 验 —机 组 带 负 荷 试 运 转 —工 程 整 体 启 动 —试 运 行 4
1、泵 组安 装 方案 泵 站 安 装 工 艺 流 程 : 4
1、 安 装 前 准 备 工 作 熟 悉 图 纸 要 求 →编制技术文件→机 具、 工 具、 材料准 备 →桥机 安 装 并已试 车→清理安 装 现场→复核预 留预 埋 件尺寸→复核砼基础→设 备 开箱清点检查; 4
2、 基础设 置 砼基础面修整 打毛→放安 装 基准 线→确定 安 装 标高线→埋 设 机 组 基础垫板→埋 设 机 组 地 脚 螺 栓→设 置斜垫铁→设 置基础板; 4
3、 水 泵 安 装 水 泵 吊 装 就 位 →水 泵 中心线调整 →水 泵 轴线调整 →水 泵 调平 →水 泵 高程 调整 →水 泵 安 装 精度复核→钻铰定 位 销孔,打入定 位 销钉,连接基础垫板→拧紧地脚 螺 栓; 4
4、 电 机 安 装 电 机 吊 装 就 位 →电 机 位 置调整 →电 机 水 平 调整 →电 机 中心标高调整 →与水 泵 轴 同 轴 度 调 整 →电机安装精度 复核→机座钻铰定位销孔→打入定位销钉,连接基础垫板,拧紧地脚螺栓→空载运转; 4

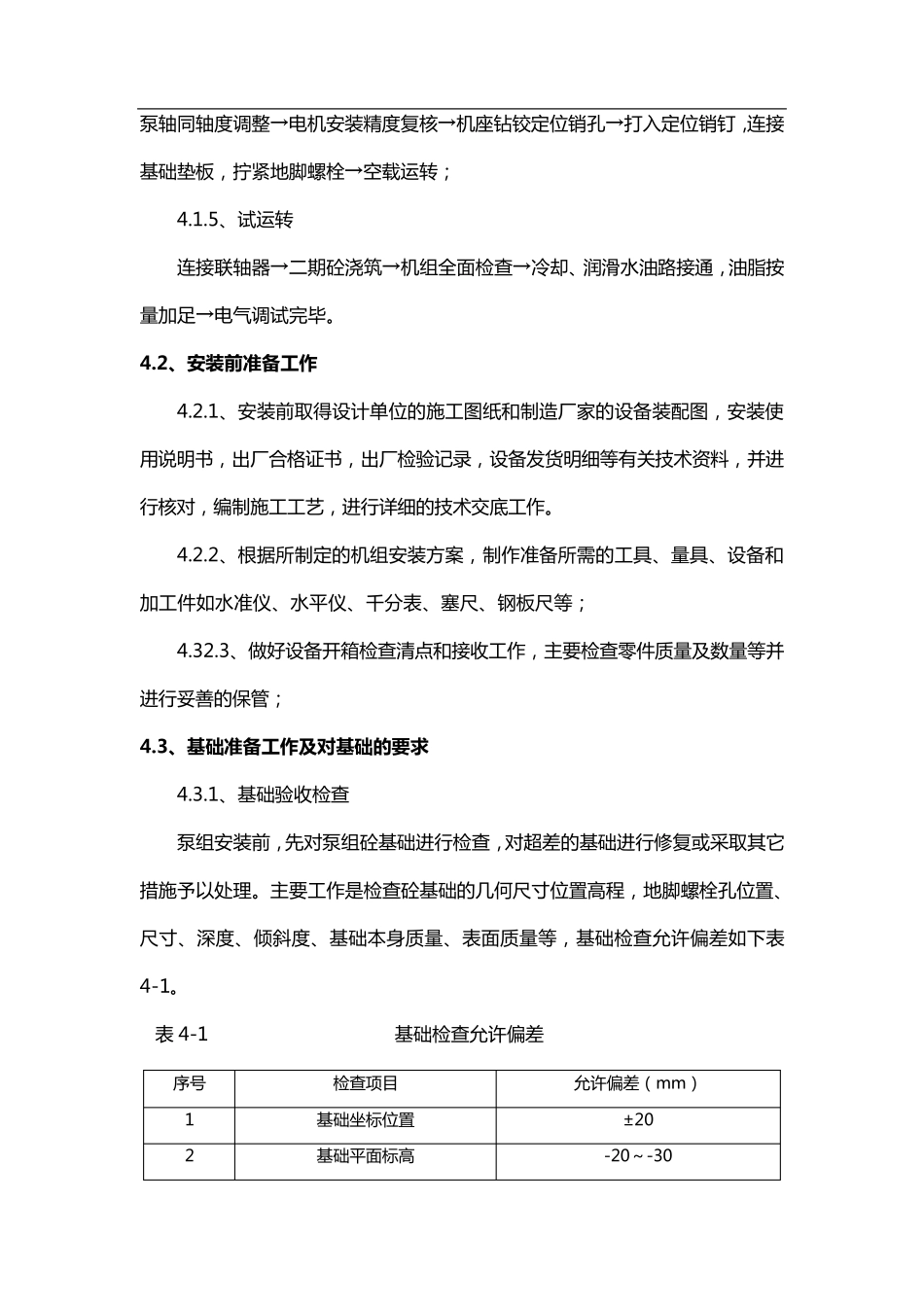

5、试运转 连接联轴 器→二期砼浇筑→机组全面检查→冷却、润滑水油路接通,油脂按量加足→电气调 试完毕
2、安装前准备工作 4
1、安装前取得设计单位的施工图纸和制造厂家的设备装配图,安装使用说明
