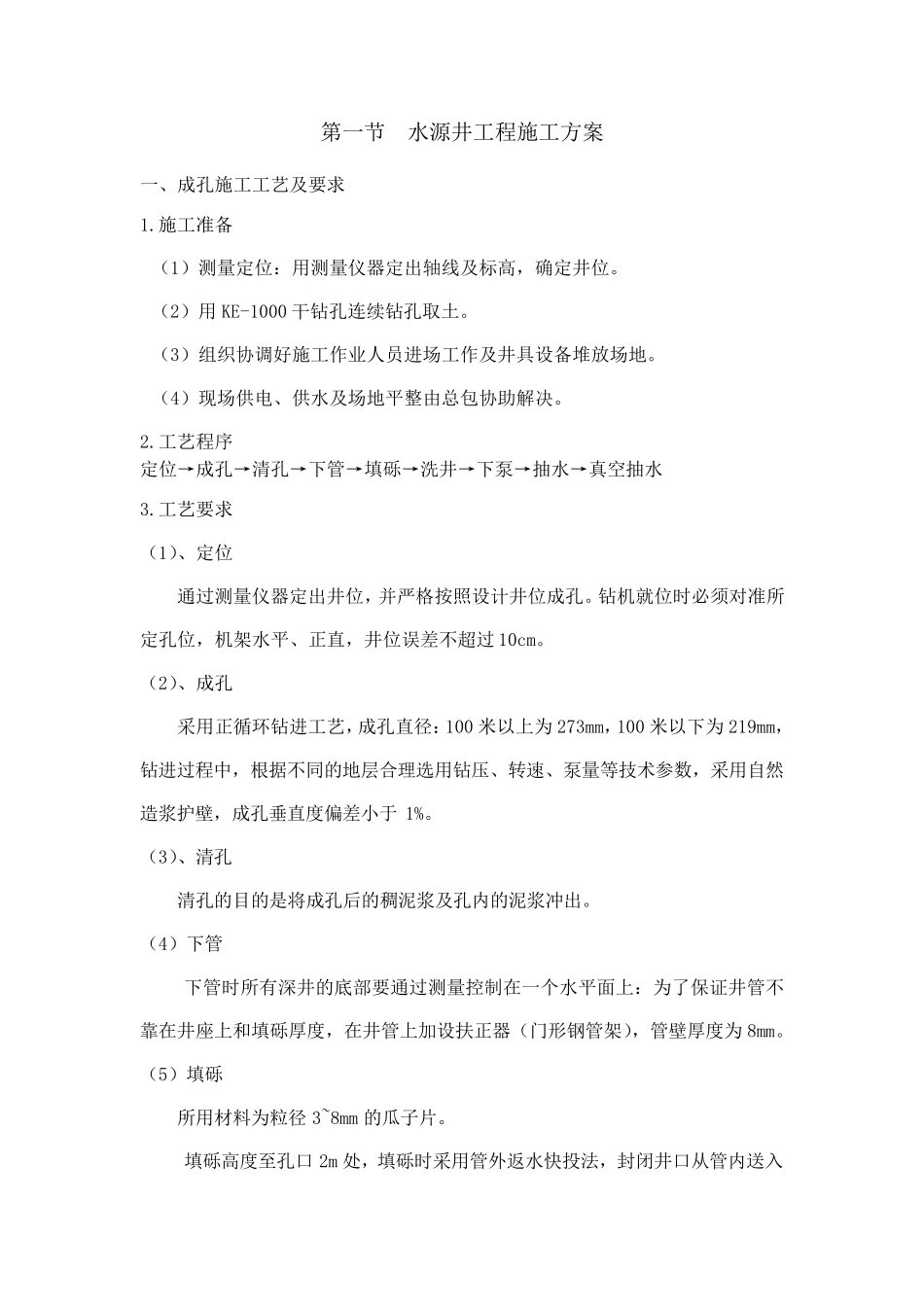

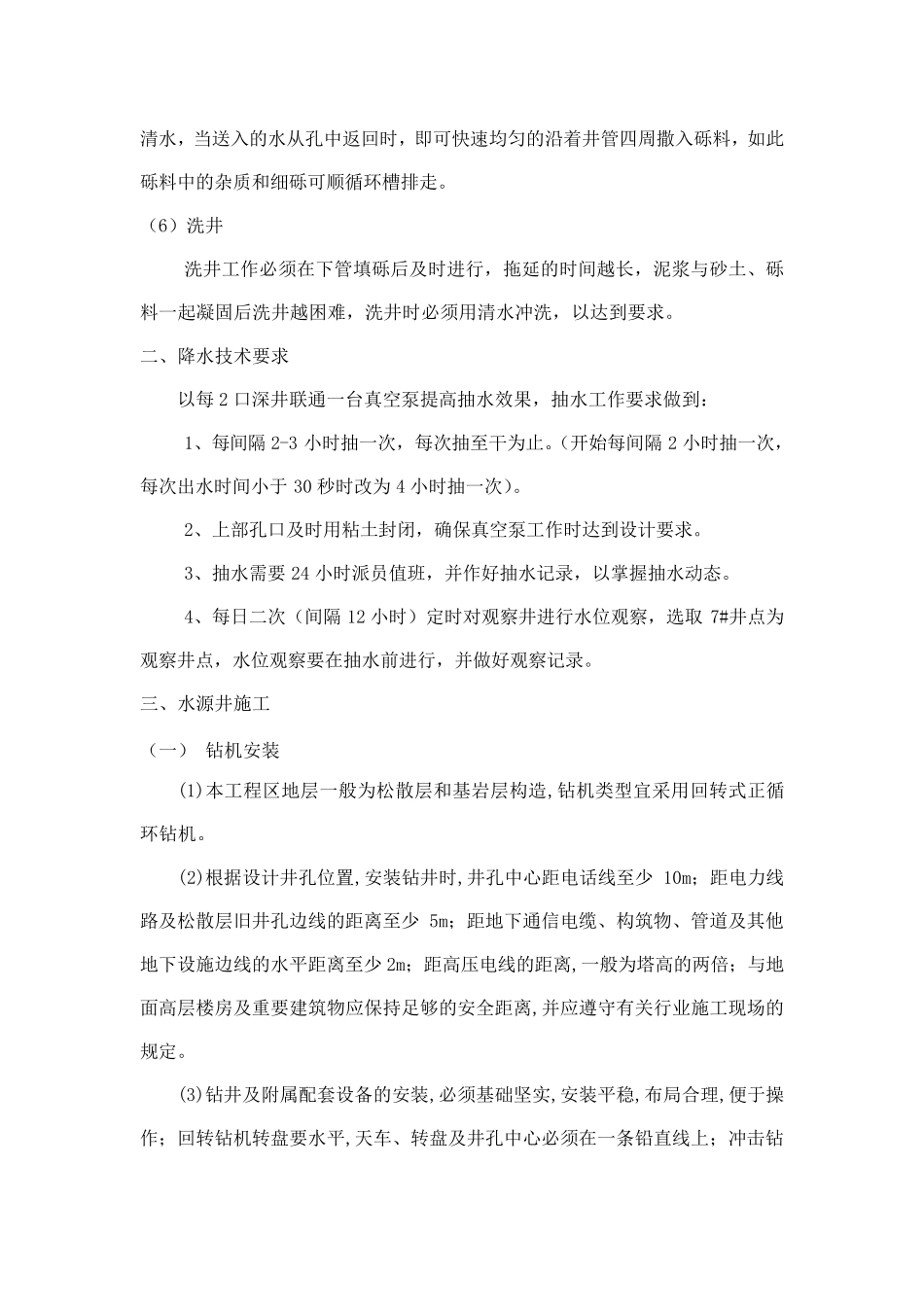

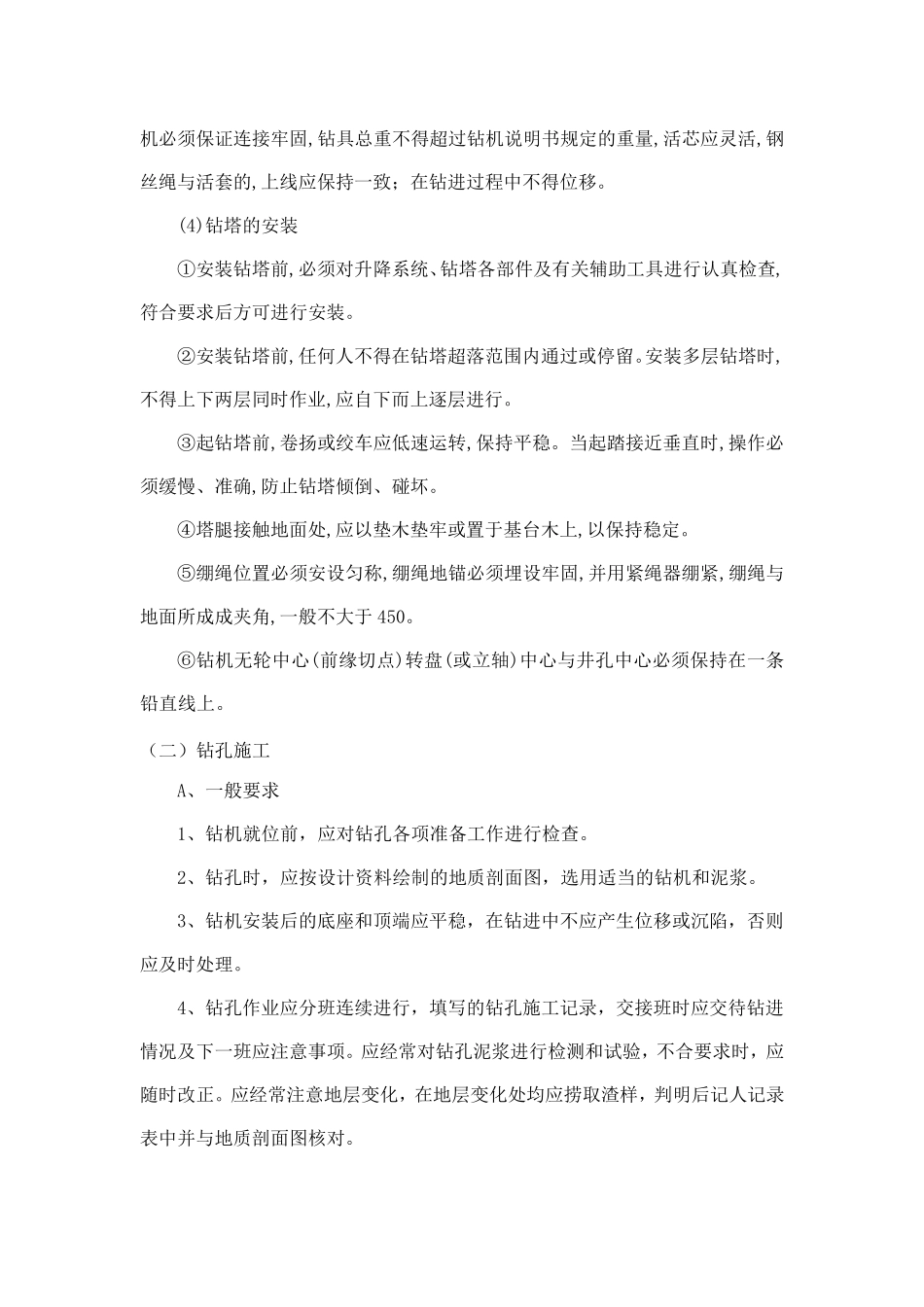

第一节 水源井工程施工方案 一、成孔施工工艺及要求 1
施工准备 (1)测量定位:用测量仪器定出轴线及标高,确定井位
(2)用KE-1000 干钻孔连续钻孔取土
(3)组织协调好施工作业人员进场工作及井具设备堆放场地
(4)现场供电、供水及场地平整由总包协助解决
工艺程序 定位→成孔→清孔→下管→填砾→洗井→下泵→抽水→真空抽水 3
工艺要求 (1)、定位 通过测量仪器定出井位,并严格按照设计井位成孔
钻机就位时必须对准所定孔位,机架水平、正直,井位误差不超过 10cm
(2)、成孔 采用正循环钻进工艺,成孔直径:100 米以上为 273mm,100 米以下为 219mm,钻进过程中,根据不同的地层合理选用钻压、转速、泵量等技术参数,采用自然造浆护壁,成孔垂直度偏差小于1%
(3)、清孔 清孔的目的是将成孔后的稠泥浆及孔内的泥浆冲出
(4)下管 下管时所有深井的底部要通过测量控制在一个水平面上:为了保证 井管不靠 在井座 上和 填砾厚 度,在井管上加 设扶 正器(门 形 钢 管架),管壁厚 度为 8mm
(5)填砾 所用材 料 为粒 径 3~8mm 的瓜 子 片
填砾高度至 孔口2m 处 ,填砾时采用管外 返 水快 投 法 ,封 闭 井口 从 管内送 入清水,当送入的水从孔中返回时,即可快速均匀的沿着井管四周撒入砾料,如此砾料中的杂质和细砾可顺循环槽排走
(6)洗井 洗井工作必须在下管填砾后及时进行,拖延的时间越长,泥浆与砂土、砾料一起凝固后洗井越困难,洗井时必须用清水冲洗,以达到要求
二、降水技术要求 以每 2 口深井联通一台真空泵提高抽水效果,抽水工作要求做到: 1、每间隔 2-3 小时抽一次,每次抽至干为止
(开始每间隔 2 小时抽一次,每次出水时间小于 30 秒时改为 4 小时抽一次)
2、上部孔口及时用粘土封闭,确保真空泵工作时达到设
