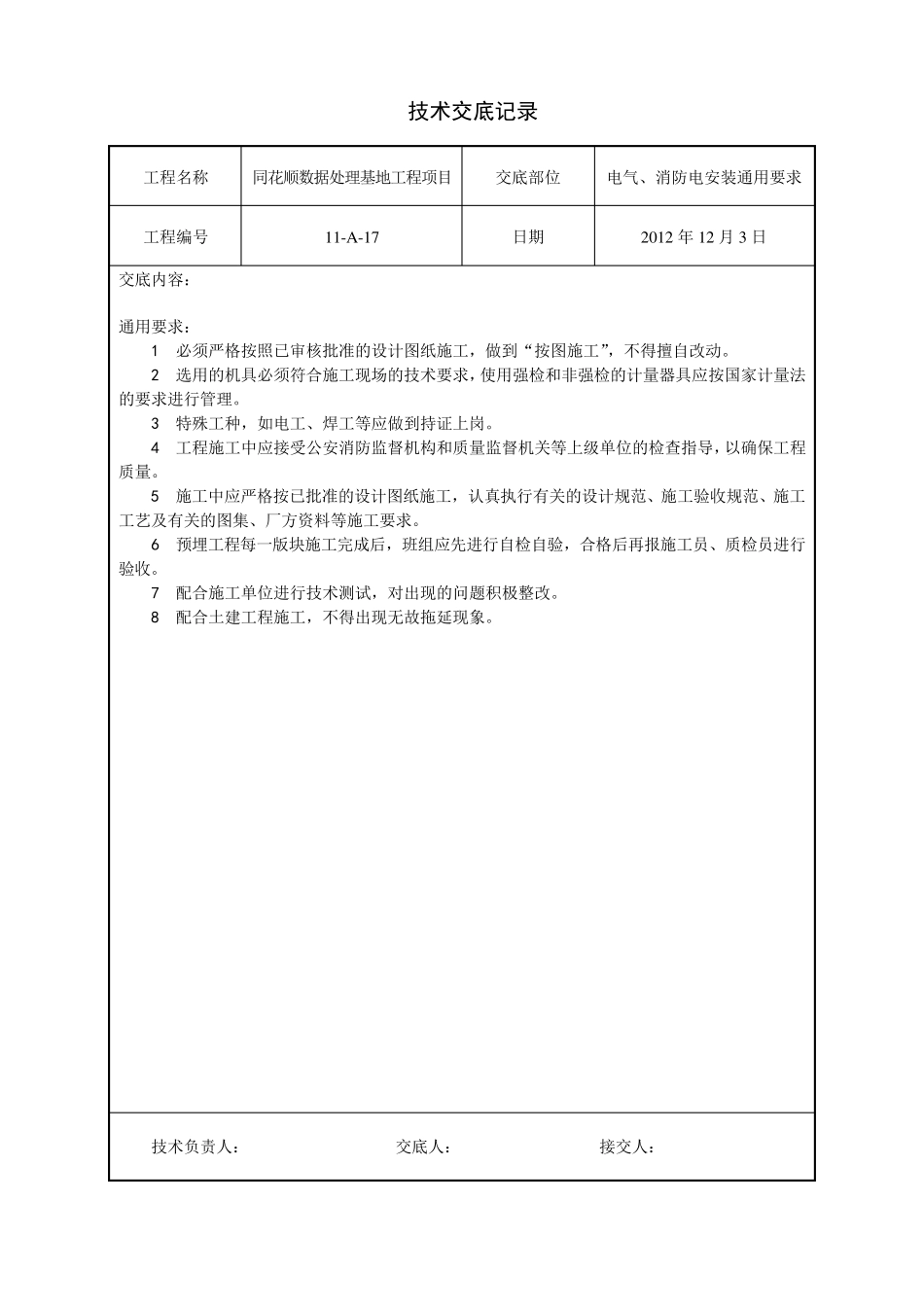

技术交底记录 工程名称 同花顺数据处理基地工程项目 交底部位 电气、消防电安装通用要求 工程编号 11-A -17 日期 2012 年12 月3 日 交底内容: 通用要求: 1 必须严格按照已审核批准的设计图纸施工,做到“按图施工”,不得擅自改动
2 选用的机具必须符合施工现场的技术要求,使用强检和非强检的计量器具应按国家计量法的要求进行管理
3 特殊工种,如电工、焊工等应做到持证上岗
4 工程施工中应接受公安消防监督机构和质量监督机关等上级单位的检查指导,以确保工程质量
5 施工中应严格按已批准的设计图纸施工,认真执行有关的设计规范、施工验收规范、施工工艺及有关的图集、厂方资料等施工要求
6 预埋工程每一版块施工完成后,班组应先进行自检自验,合格后再报施工员、质检员进行验收
7 配合施工单位进行技术测试,对出现的问题积极整改
8 配合土建工程施工,不得出现无故拖延现象

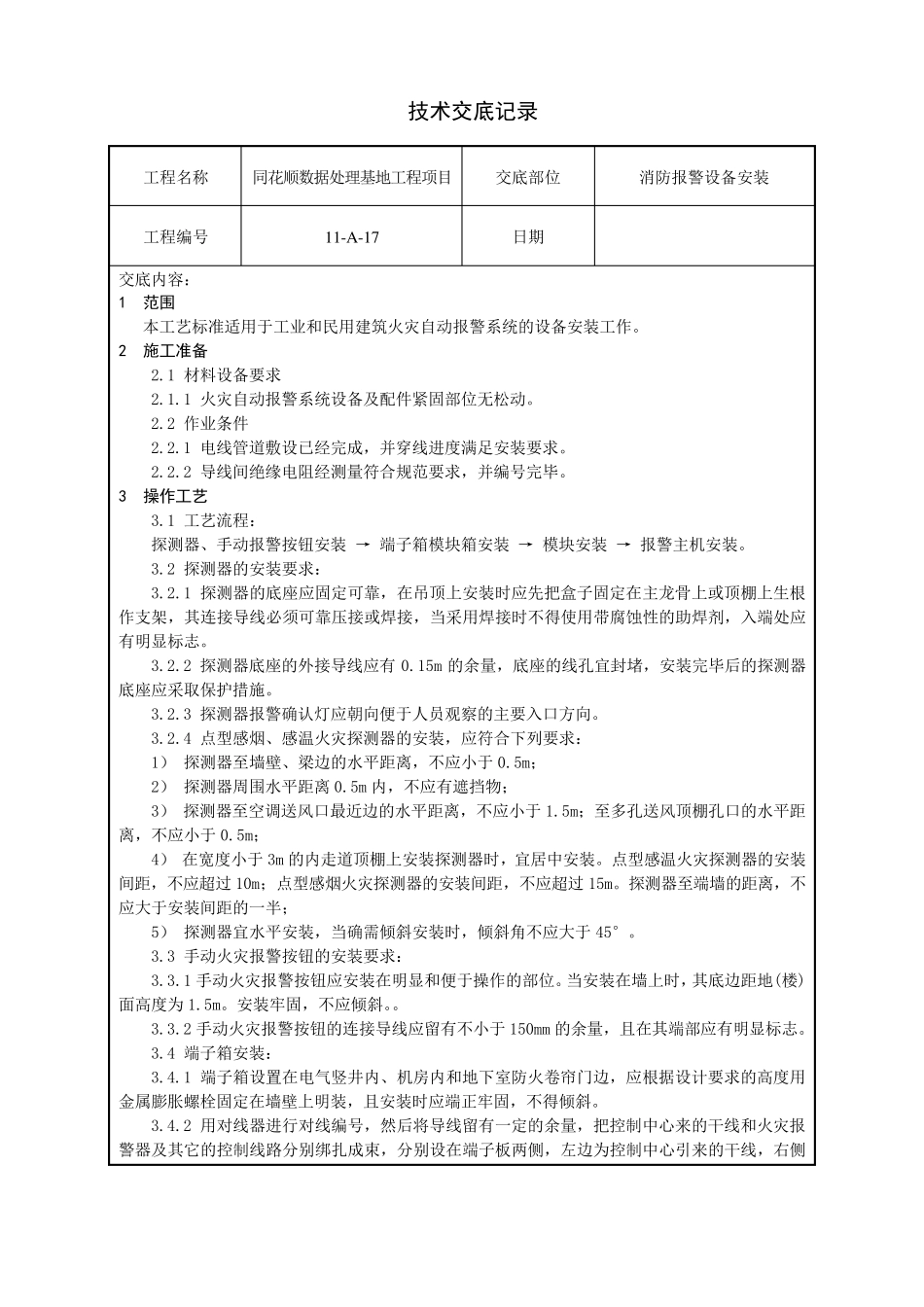

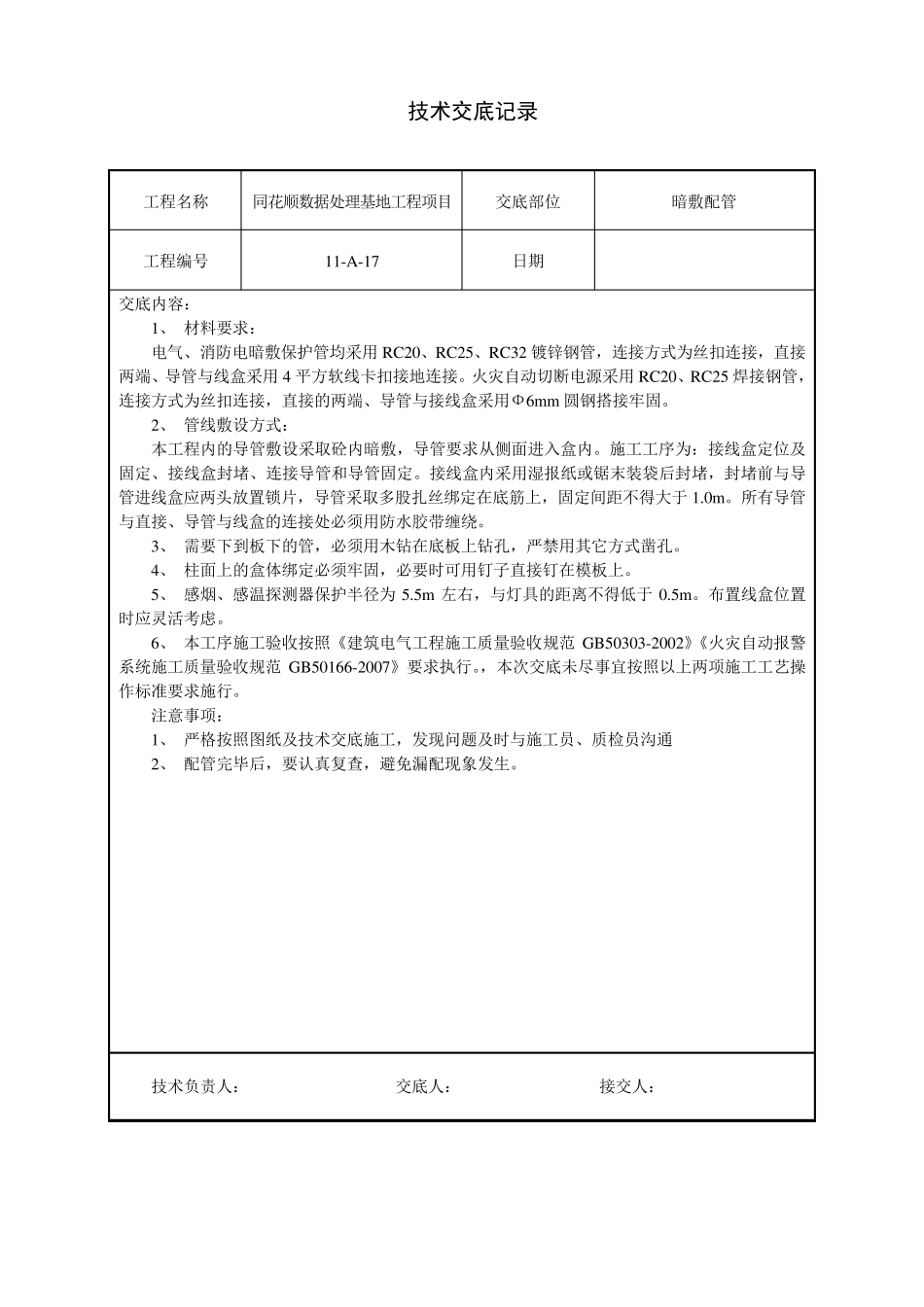

技术负责人: 交底人: 接交人: 技术交底记录 工程名称 同花顺数据处理基地工程项目 交底部位 暗敷配管 工程编号 11-A-17 日期 交底内容: 1、 材料要求: 电气、消防电暗敷保护管均采用RC20、RC25、RC32 镀锌钢管,连接方式为丝扣连接,直接两端、导管与线盒采用4 平方软线卡扣接地连接
火灾自动切断电源采用RC20、RC25 焊接钢管,连接方式为丝扣连接,直接的两端、导管与接线盒采用Ф6mm 圆钢搭接牢固
2、 管线敷设方式: 本工程内的导管敷设采取砼内暗敷,导管要求从侧面进入盒内
施工工序为:接线盒定位及固定、接线盒封堵、连接导管和导管固定
接线盒内采用湿报纸或锯末装袋后封堵,封堵前与导管进线盒应两头放置锁片,导管采取多股扎丝绑定在底筋上,固定间距不得大于 1
所有导管与直接、导管与线盒的连接处必须用防水胶带缠绕
3、 需要下到板下的管,必须用木钻在底板上钻孔,
