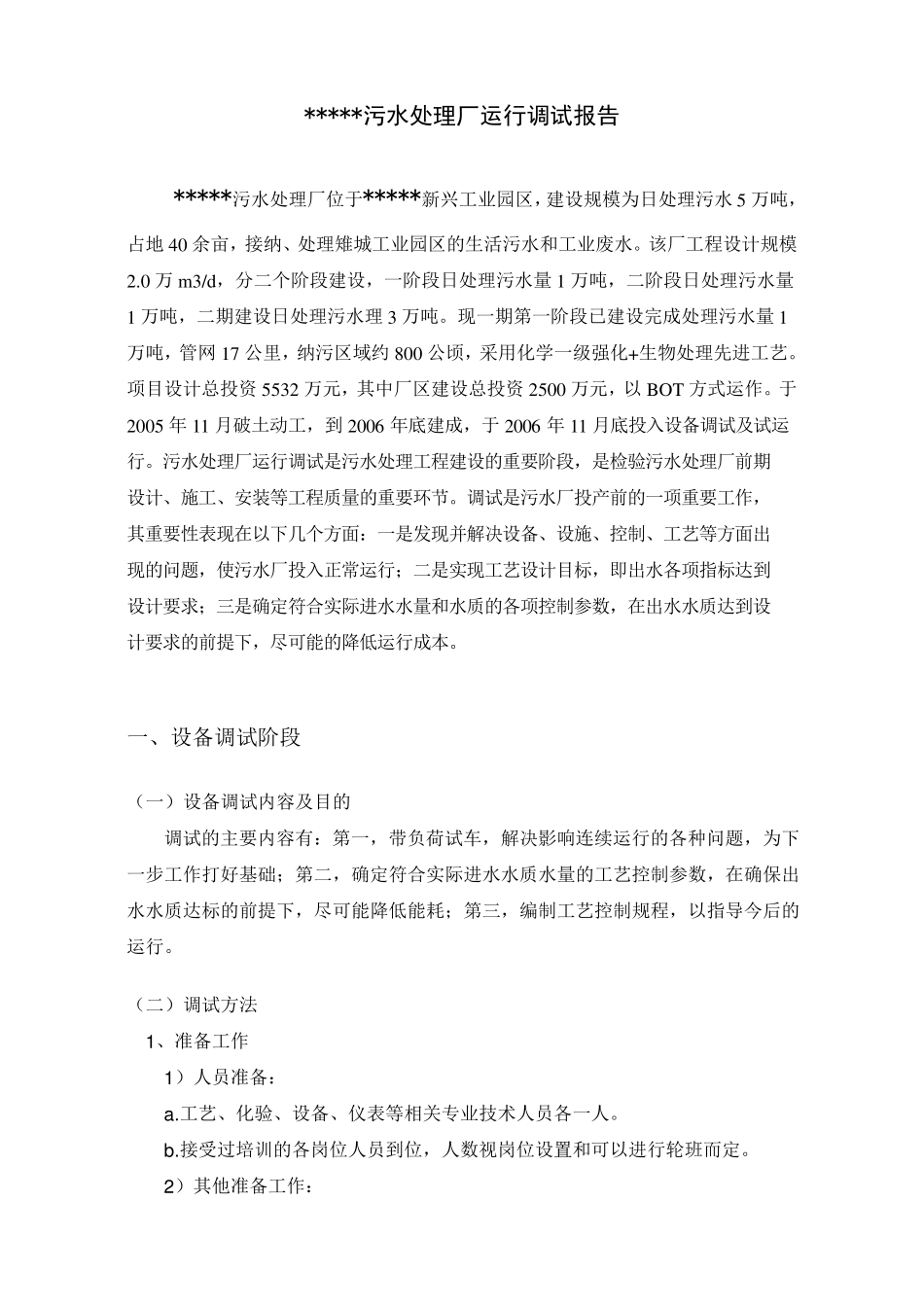

*****污水处理厂运行调试报告 *****污水处理厂位于*****新兴工业园区,建设规模为日处理污水5 万吨,占地40 余亩,接纳、处理雉城工业园区的生活污水和工业废水
该厂工程设计规模2
0 万m 3/d,分二个阶段建设,一阶段日处理污水量 1 万吨,二阶段日处理污水量1 万吨,二期建设日处理污水理3 万吨
现一期第一阶段已建设完成处理污水量 1万吨,管网 17 公里,纳污区域约 800 公顷,采用化学一级强化+生物处理先进工艺
项目设计总投资 5532 万元,其中厂区建设总投资 2500 万元,以 BOT 方式运作
于 2005 年 11 月破土动工,到 2006 年底建成,于2006 年 11 月底投入设备调试及试运行
污水处理厂运行调试是污水处理工程建设的重要阶段,是检验污水处理厂前期设计、施工、安装等工程质量的重要环节
调试是污水厂投产前的一项重要工作,其重要性表现在以下几个方面:一是发现并解决设备、设施、控制、工艺等方面出现的问题,使污水厂投入正常运行;二是实现工艺设计目标,即出水各项指标达到设计要求;三是确定符合实际进水水量和水质的各项控制参数,在出水水质达到设计要求的前提下,尽可能的降低运行成本
一、设备调试阶段 (一)设备调试内容及目的 调试的主要内容有:第一,带负荷 试车 ,解决影 响 连 续 运行的各种 问题,为下一步 工作打 好 基 础 ;第二,确定符合实际进水水质水量的工艺控制参数,在确保 出水水质达标的前提下,尽可能降低能耗 ;第三,编 制工艺控制规程,以指导 今 后 的运行

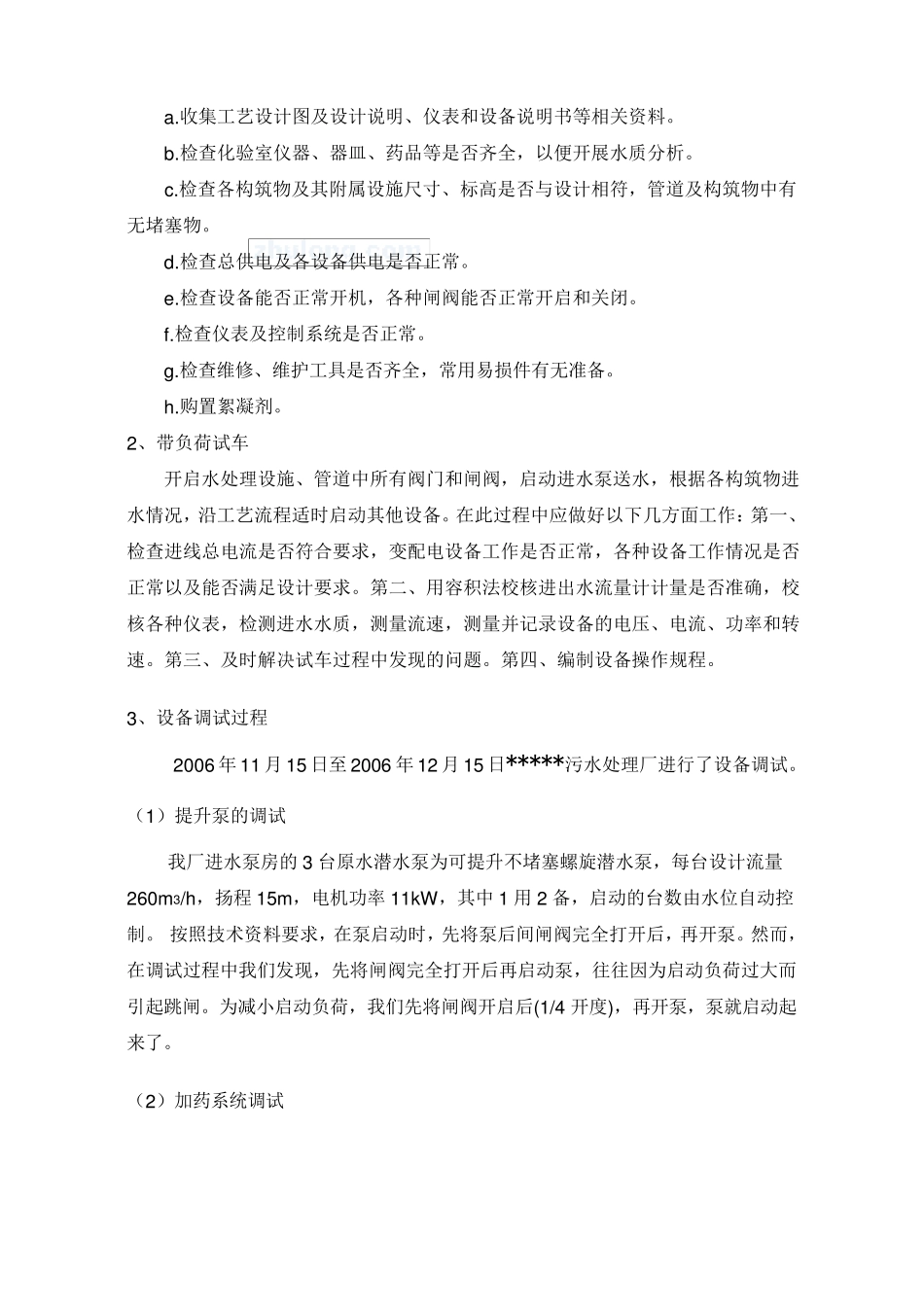

(二)调试方法 1 、准 备工作 1 )人 员 准 备: a
工艺、化验、设备、仪 表等相 关 专 业技 术 人 员 各一人
接受 过 培 训 的各岗 位人 员 到位,人 数视 岗 位设置 和可以进行轮 班 而 定

2 )其他 准 备工作: a
