'' xx污水处理厂设备安装施工方案 1
1 工程概况 xx污水处理厂,设计日处理污水能力近期(2005 年)为xx立方米/天,远期(2010 年)为xx立方米/天
位于xx,资金来源为国债及部分自筹,属于xx项目
厂区实际占地面积为xx平方米(合xxx亩),红线为xx 平方米(合xx 亩),设计标高为高于xx 防洪标准设计
设计前进水水质为COD=500mg/l,BOD5=200mg/l,SS=250mg/l,TN=40mg/l,NH3-N=30mg/l,TP=80mg/l,经过本污水处理厂xx工艺处理后水质可达到水质可达到:COD≤60mg/l,BOD≤20mg/l,SS≤20mg/l,NH-N≤15mg/l,PO43--≤0
2 业主单位:xx 1
3 设计单位:xx 1
4 监理单位:xx
5 总承包单位:xx 1
6 土建分包单位:xx 1
7 安装分包单位:xxx 1

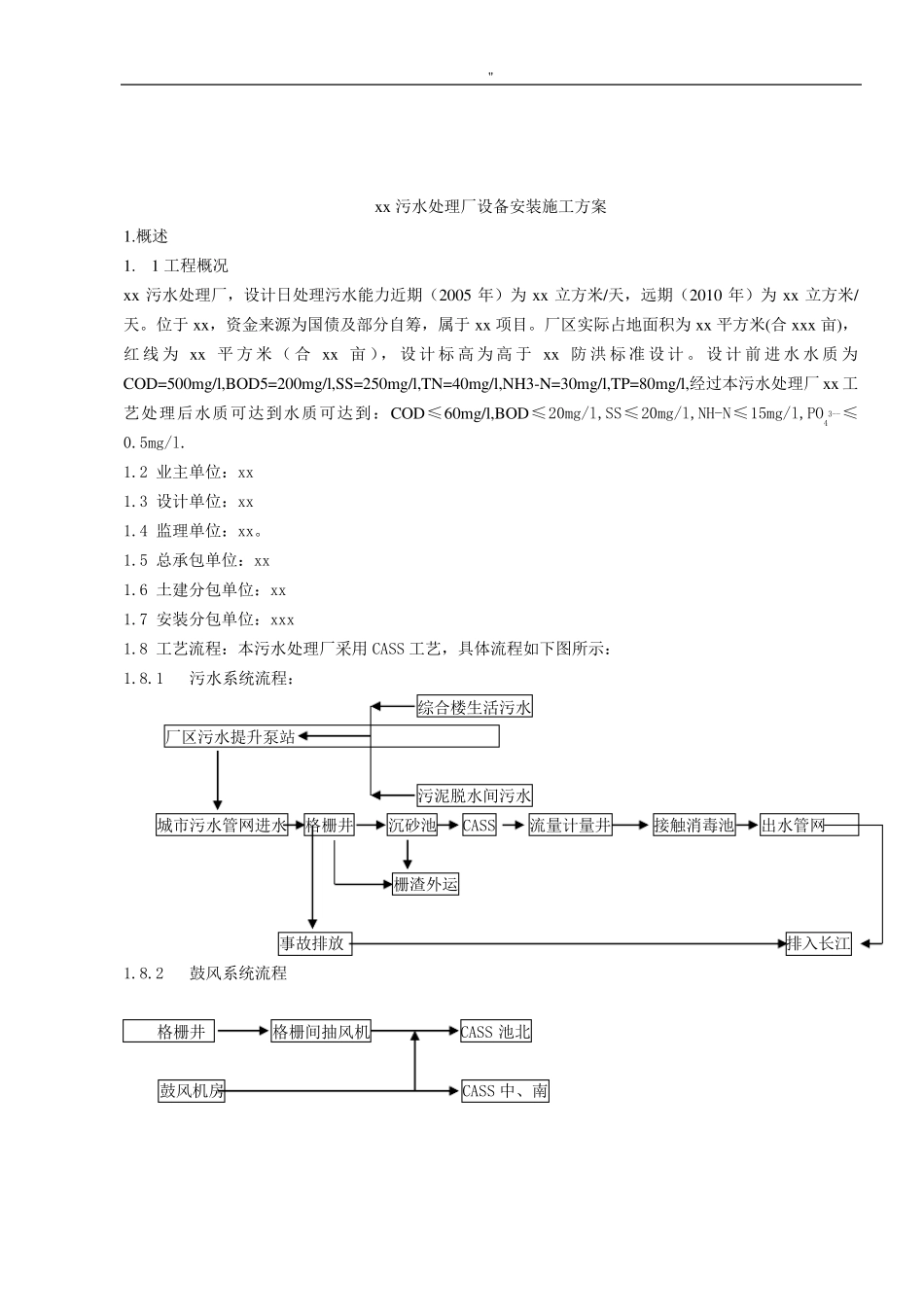

8 工艺流程:本污水处理厂采用 CASS 工艺,具体流程如下图所示: 1
1 污水系统流程: 综合楼生活污水 厂区污水提升泵站 污泥脱水间污水 城市污水管网进水 格栅井 沉砂池 CASS 流量计量井 接触消毒池 出水管网 栅渣外运 事故排放 排入长江 1
2 鼓风系统流程 格栅井 格栅间抽风机 CASS 池北 鼓风机房 CASS 中、南 '' 1

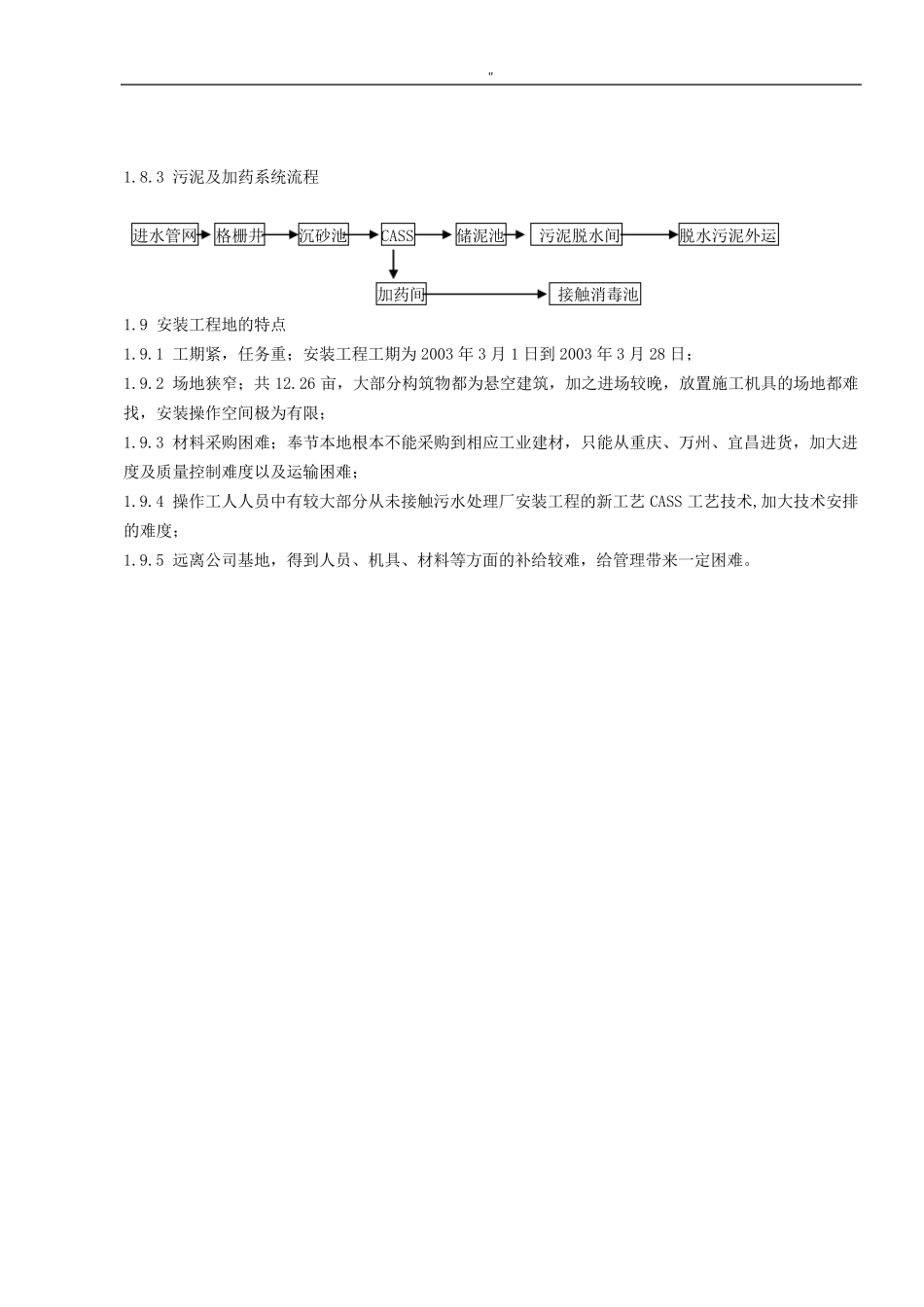

3 污泥及加药系统流程 进水管网 格栅井 沉砂池 CASS 储泥池 污泥脱水间 脱水污泥外运 加药间 接触消毒池 1
9 安装工程地的特点 1
1 工期紧,任务重;安装工程工期为2003 年3 月1 日到2003 年3 月28 日; 1
2 场地狭窄;共12
26 亩,大部分构筑物都为悬空建筑,加之进场较晚,放置施工机具的场地都难找,安装操作空间极为有限; 1
