第一节 污水处理设备安装工程施工技术方案 一、设备安装施工 1 、主要施工程序及方法简述 设备安装施工程序:设备安装一般按以下流程进行
主要原则是先安装主要或大型设备,再安装其他设备,按最大的设备来确定施工机械,以最精确的设备来确定需要的检测仪表的精度等级,设备安装结束后才能安装与之联接的水管和压力仪表管等
(1 )设备、材料采购 确定材料供应商,并报业主和监理批准
提供材料样品,并报监理和相关部门检验,批准
(2 )设备开箱验收: ①设备开箱验收前的准备工作: 确定参加验收的人员,组成,并记录
设备图、施工图、装箱清单,验收技术标准的准备
设备开箱机具、检测工具、存放备品、备件的场所
②设备开箱验收时,应完成的工作: 清点随机物品、数量及随机文件有无缺少或遗漏
对设备进行外观质量检查及相关尺寸的检验有无缺陷
要有清楚的验收记录并有验收人员签字

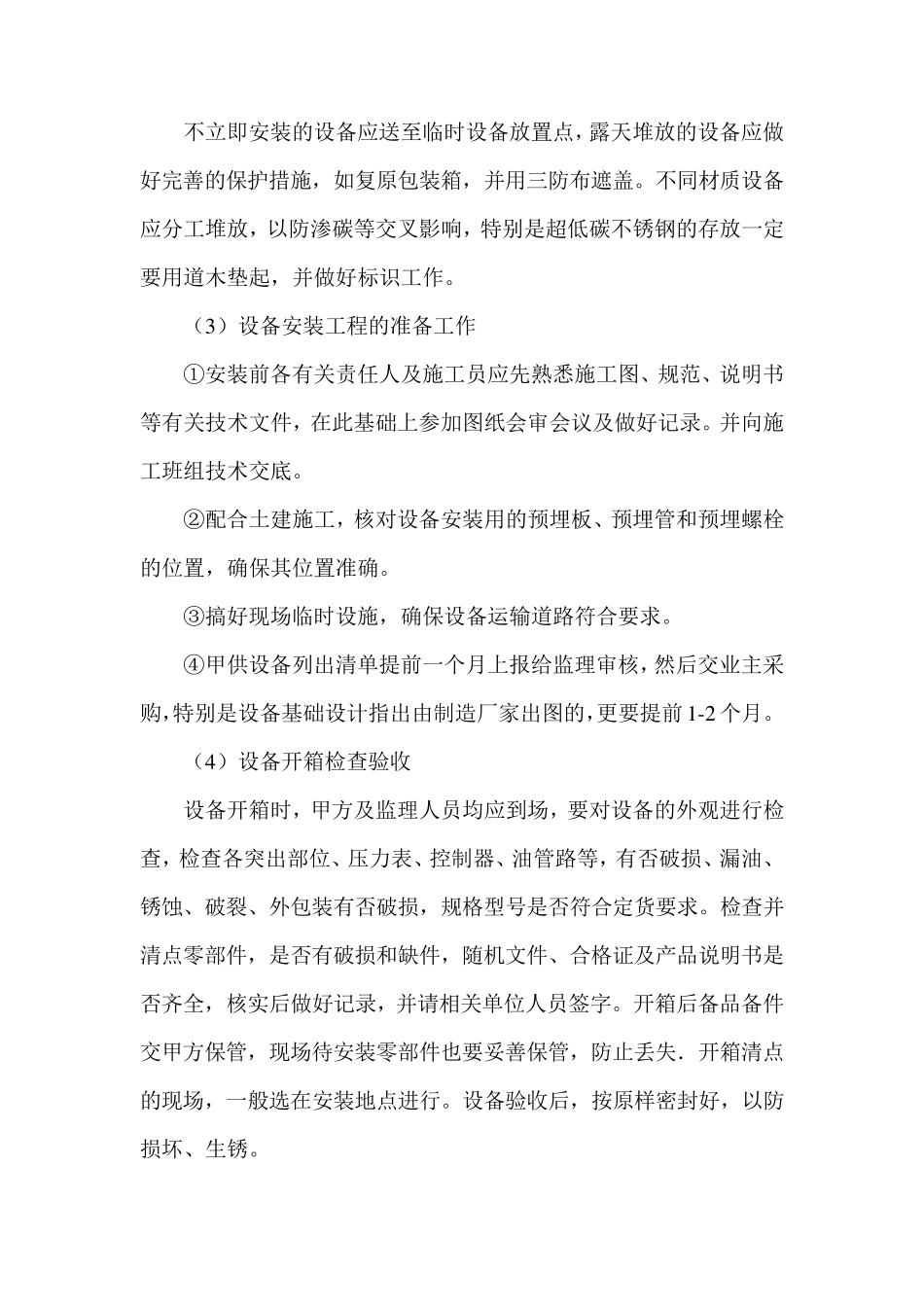

③设备开箱验收后应完成的工作: 设备的备品备件及时送到仓库并做标识与防护工作
不立即安装的设备应送至临时设备放置点,露天堆放的设备应做好完善的保护措施,如复原包装箱,并用三防布遮盖
不同材质设备应分工堆放,以防渗碳等交叉影响,特别是超低碳不锈钢的存放一定要用道木垫起,并做好标识工作
(3 )设备安装工程的准备工作 ①安装前各有关责任人及施工员应先熟悉施工图、规范、说明书等有关技术文件,在此基础上参加图纸会审会议及做好记录
并向施工班组技术交底
②配合土建施工,核对设备安装用的预埋板、预埋管和预埋螺栓的位置,确保其位置准确
③搞好现场临时设施,确保设备运输道路符合要求
④甲供设备列出清单提前一个月上报给监理审核,然后交业主采购,特别是设备基础设计指出由制造厂家出图的,更要提前 1 -2 个月
(4 )设备开箱检查验收 设备开箱时,甲方及监理人员均应到场,要对设备的外观进行检查,检查各突出部位、压力表、控制
