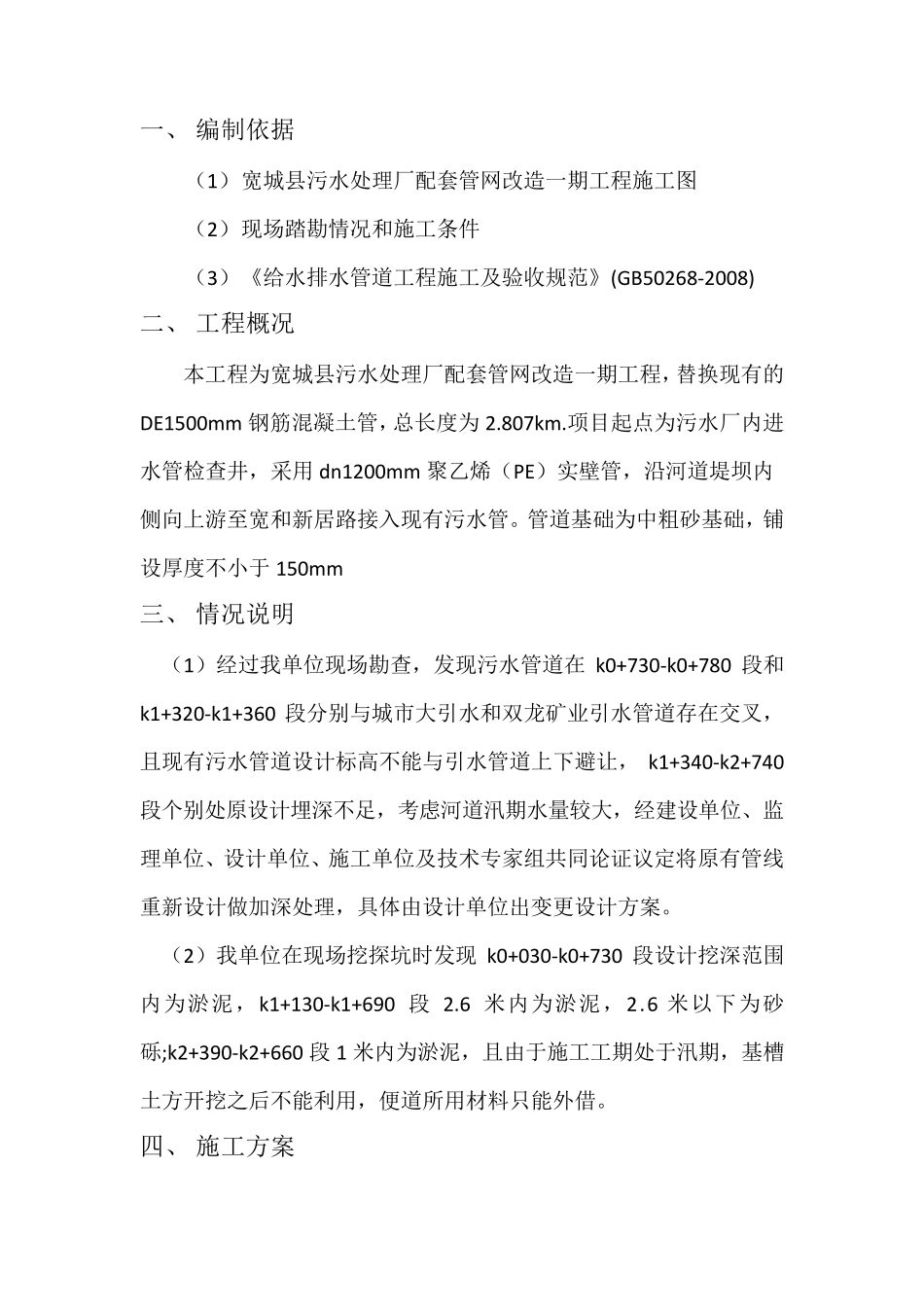

宽城县污水处理厂配套管网改造 一期工程 沟 槽 开 挖 施 工 方 案 中投腾宇建设有限公司 一、 编制依据 (1) 宽城县污水处理厂配套管网改造一期工程施工图 (2) 现场踏勘情况和施工条件 (3) 《给水排水管道工程施工及验收规范》(GB50268-2008) 二、 工程概况 本工程为宽城县污水处理厂配套管网改造一期工程,替换现有的DE1500mm 钢筋混凝土管,总长度为 2.807km.项目起点为污水厂内进水管检查井,采用 dn1200mm 聚乙烯(PE)实壁管,沿河道堤坝内侧向上游至宽和新居路接入现有污水管。管道基础为中粗砂基础,铺设厚度不小于 150mm 三、 情况说明 (1)经过我单位现场勘查,发现污水管道在 k0+730-k0+780 段和k1+320-k1+360 段分别与城市大引水和双龙矿业引水管道存在交叉,且现有污水管道设计标高不能与引水管道上下避让, k1+340-k2+740段个别处原设计埋深不足,考虑河道汛期水量较大,经建设单位、监理单位、设计单位、施工单位及技术专家组共同论证议定将 原有管线重 新设计做 加 深处理,具 体 由 设计单位出 变 更 设计方 案 。 (2)我单位在现场挖 探 坑 时 发现 k0+030-k0+730 段设计挖 深范围内为淤 泥 ,k1+130-k1+690 段 2.6 米 内为淤 泥 ,2.6 米 以 下为砂砾 ;k2+390-k2+660 段 1 米 内为淤 泥 ,且由 于施工工期处于汛期,基槽土方 开 挖 之 后 不能利 用,便 道所 用材 料 只 能外 借 。 四 、 施工方 案 (一)现场情况及施工准备 (1)现场施工员对图纸作如下审核:查看图纸有关参数、位置管线距离、地质情况、开挖深度等。 (2)实地勘察工程施工作业区的地质情况是否有对施工不利的因素,以便施工前做好准备工作; (3)收集已建污水管预留管位置、高程 (4)建立测量控制网,为达到施工中的管线位置、管道高程符合设计要求,应在施工前标定施工范围,按一定距离布点,组成测量控制网,保证施工的放线需要,质检需要,并定期检查校核。 (5)施工前调配好施工机械及施工机具,按照质量认证程序对进场的机械、机具、仪器、做好检验,并建立记录定案。 (6)由于本工程比较特殊,现场无法配备固定电源特增加可移动的发电机进行现场发电,保证正常施工。 (7)开挖前,施工管理人员必须向施工班组进行详细交底。交底内容包括挖槽断面堆土位置、地下设施情况及施工的安全技术要求等,以保证施工安全。并做好交底记录。 (...
