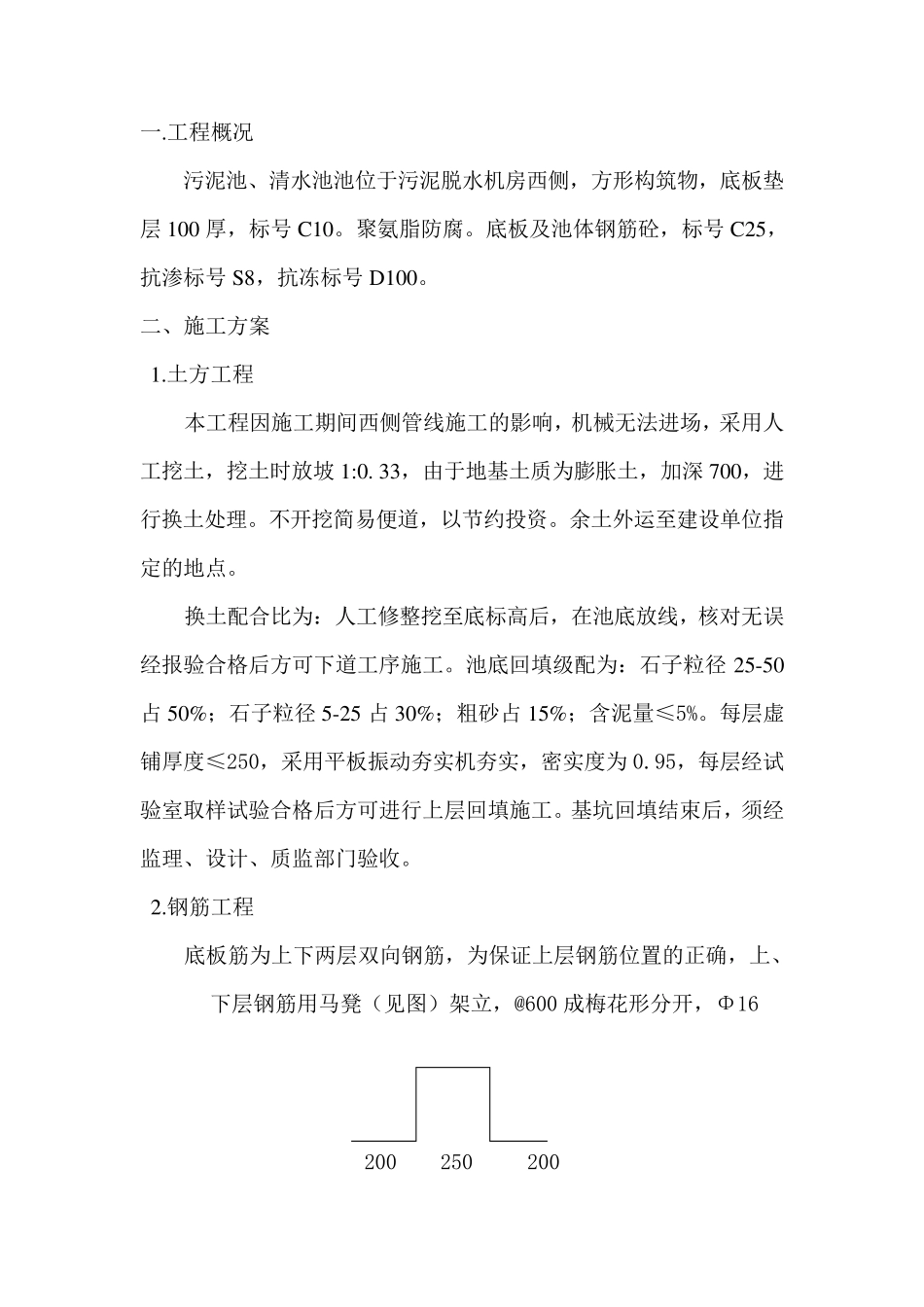

克市南郊污水处理厂—污泥池、清水池 施 工 方 案 编制: 审核: 批准: 三联工程建设公司 2 0 0 1 年 3 月 一 .工 程 概 况 污 泥 池 、 清 水 池 池 位 于 污 泥 脱 水 机 房 西 侧 , 方 形 构 筑 物 , 底 板 垫层 100 厚 , 标 号 C10。 聚 氨 脂 防 腐 。 底 板 及 池 体 钢 筋 砼 , 标 号 C25,抗 渗 标 号 S8, 抗 冻 标 号 D100。 二 、 施 工 方 案 1.土 方 工 程 本 工 程 因 施 工 期 间 西 侧 管 线 施 工 的 影 响 , 机 械 无 法 进 场 , 采 用 人工 挖 土 , 挖 土 时 放 坡 1:0. 33, 由 于 地 基 土 质 为 膨 胀 土 , 加 深 700, 进行 换 土 处 理 。 不 开 挖 简 易 便 道 , 以 节 约 投 资 。 余 土 外 运 至 建 设 单 位 指定 的 地 点 。 换 土 配 合 比 为 : 人 工 修 整 挖 至 底 标 高 后 , 在 池 底 放 线 , 核 对 无 误经 报 验 合 格 后 方 可 下 道 工 序 施 工 。 池 底 回 填 级 配 为 : 石 子 粒径25-50占50%;石 子 粒径5-25 占30%;粗砂占15%;含泥 量≤5%。 每层 虚铺厚 度≤250, 采 用 平板 振动夯实机 夯实, 密实度为 0.95, 每层 经 试验 室取样试验 合 格 后 方 可 进 行 上层 回 填 施 工 。 基 坑回 填 结束后 , 须经监理 、 设 计、 质 监部门验 收。 2.钢 筋 工 程 底 板 筋 为 上下 两层 双向钢 筋 , 为 保证上层 钢 筋 位 置的 正确, 上、 下 层 钢 筋 用 马凳(见图)架立, @600 成梅花形 分开 , Φ16 200 250 200 螺纹钢筋 间距600,确保上层钢筋保护层为30,必须保证竖向钢筋不贯通整个底板厚度,防止砼水桥出现。壁板内外层钢筋间距按图,内外层钢筋用Ø 8 拉筋联系,拉筋@1000,梅花形布置。内外层钢筋外侧用砂浆垫块牵挂其上,保证钢筋位置的准确。钢筋成型按图施工,钢筋通长布置用绑扎接头,钢筋搭接接头长度Ⅰ级钢为30d,Ⅱ级钢为42d。接头位置应互相错开,每一断面小于 25%。布筋按照设计要求,内外分出间距,平面布置时前后(左右)划出分格,竖向布置时在钢筋上分划。钢筋主筋、附筋上下关系不能颠倒。 3.模板工程 模板采用组合钢...
