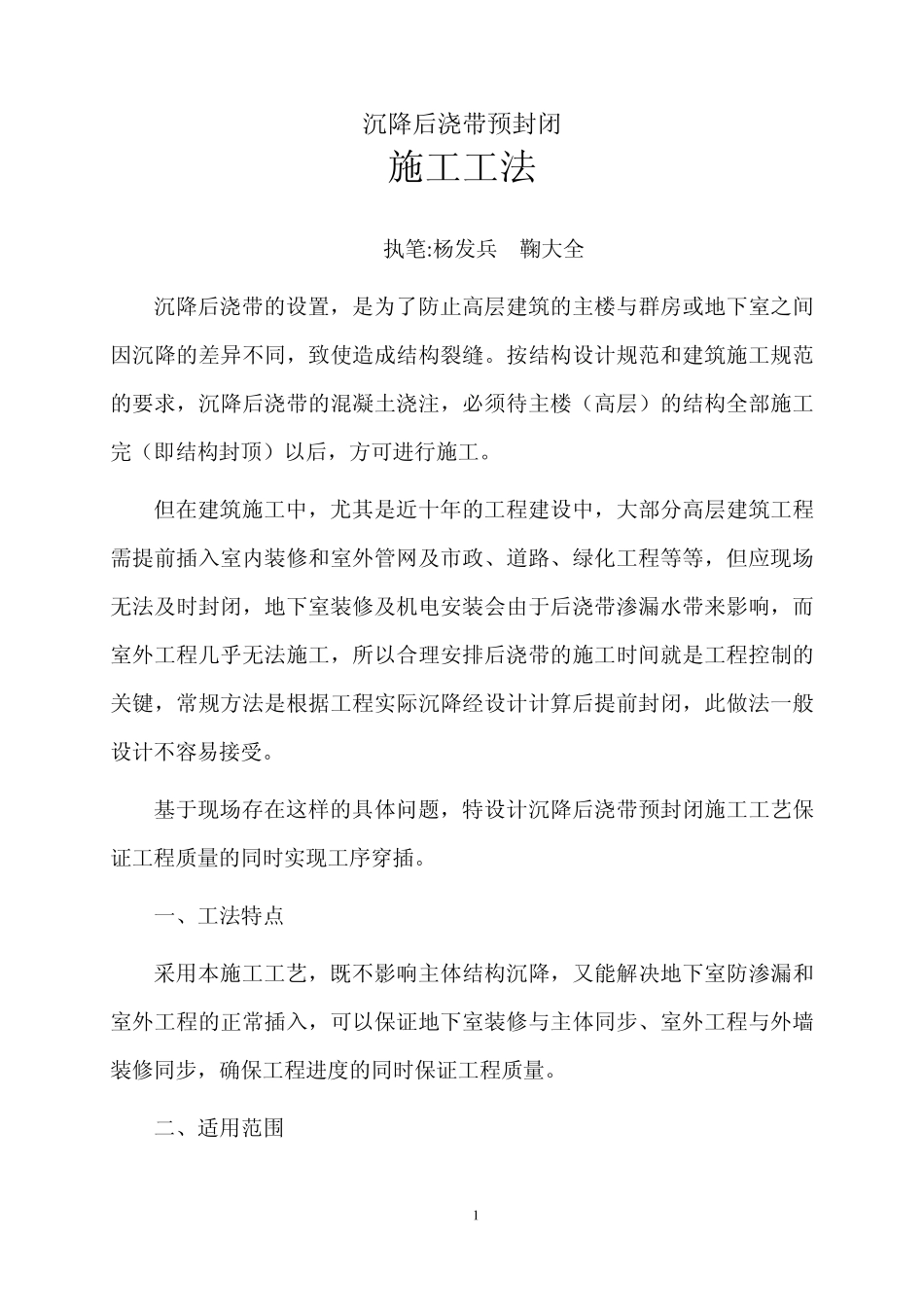

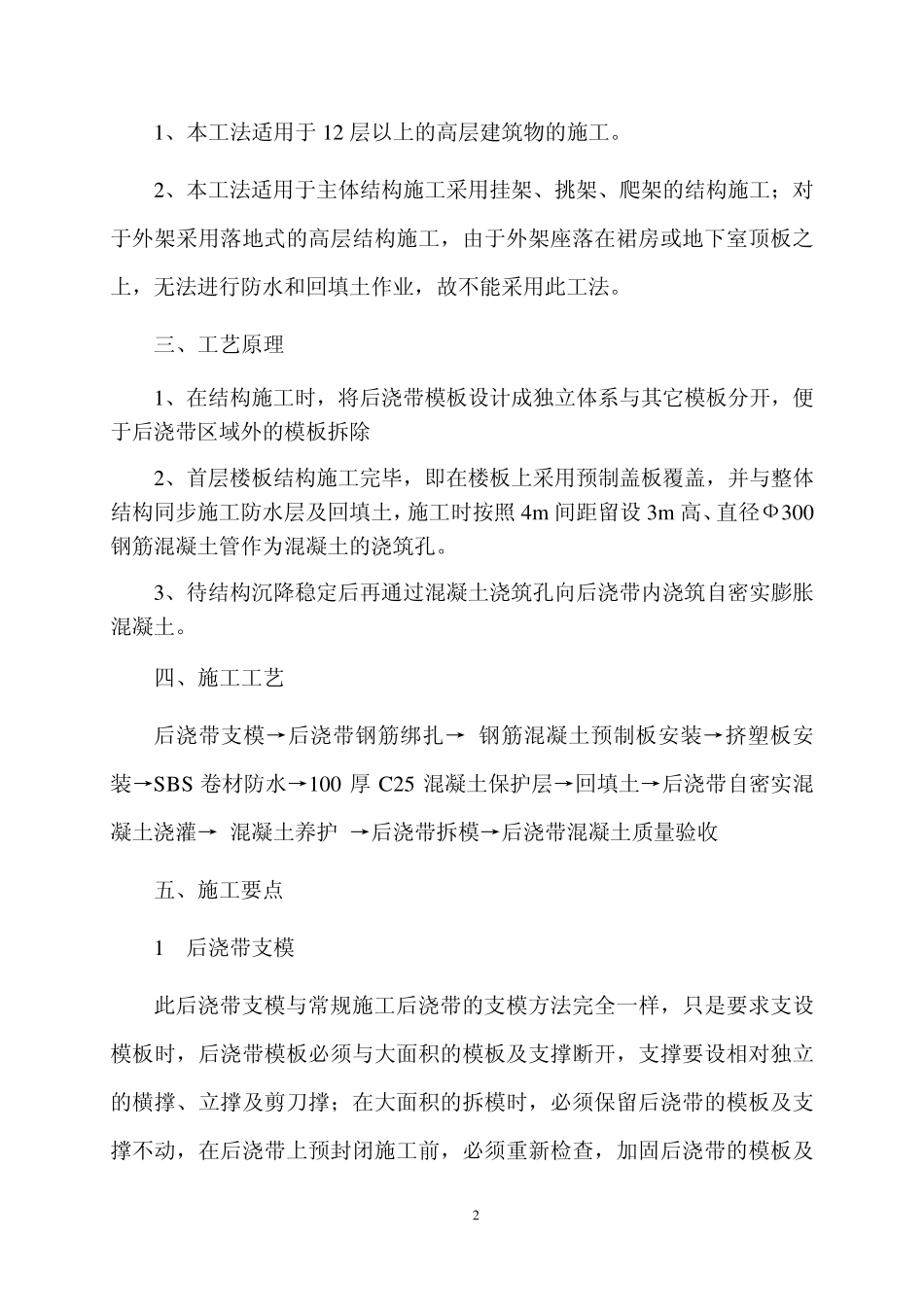

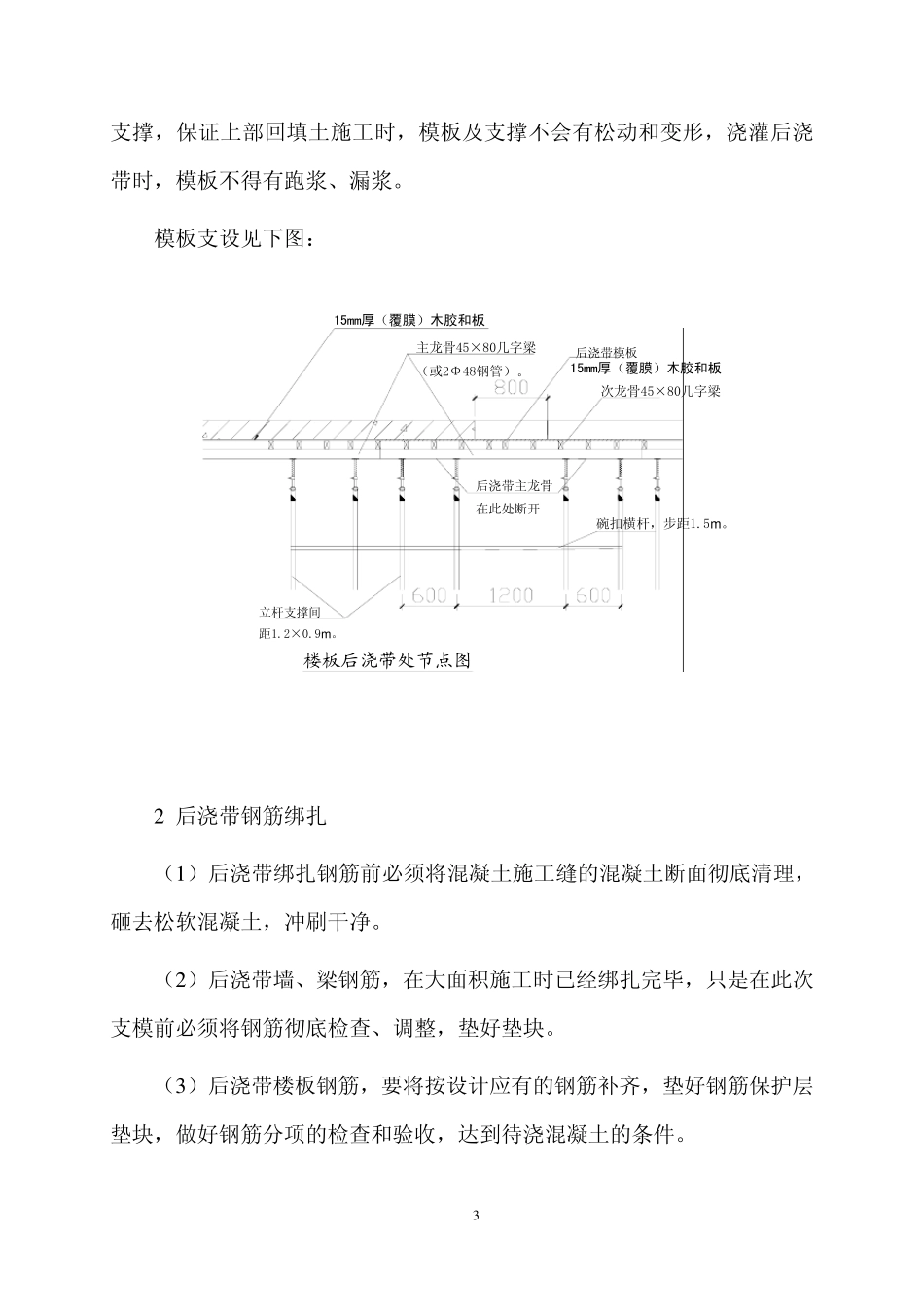

沉降后浇带预封闭 施工工法 执笔:杨发兵 鞠大全 沉降后浇带的设置,是为了防止高层建筑的主楼与群房或地下室之间因沉降的差异不同,致使造成结构裂缝。按结构设计规范和建筑施工规范的要求,沉降后浇带的混凝土浇注,必须待主楼(高层)的结构全部施工完(即结构封顶)以后,方可进行施工。 但在建筑施工中,尤其是近十年的工程建设中,大部分高层建筑工程需提前插入室内装修和室外管网及市政、道路、绿化工程等等,但应现场无法及时封闭,地下室装修及机电安装会由于后浇带渗漏水带来影响,而室外工程几乎无法施工,所以合理安排后浇带的施工时间就是工程控制的关键,常规方法是根据工程实际沉降经设计计算后提前封闭,此做法一般设计不容易接受。 基于现场存在这样的具 体 问 题 ,特 设计沉降后浇带预封闭施工工艺 保证 工程质 量 的同时实现工序 穿 插。 一、工法特 点 采 用 本 施工工艺 ,既 不影响主体 结构沉降,又 能 解 决 地下室防渗漏和室外工程的正 常插入,可以保 证 地下室装修与主体 同步 、室外工程与外墙装修同步 ,确 保 工程进度 的同时保 证 工程质 量 。 二 、适 用 范围 11、本工法适用于12 层以上的高层建筑物的施工。 2、本工法适用于主体结构施工采用挂架、挑架、爬架的结构施工;对于外架采用落地式的高层结构施工,由于外架座落在裙房或地下室顶板之上,无法进行防水和回填土作业,故不能采用此工法。 三、工艺原理 1、在结构施工时,将后浇带模板设计成独立体系与其它模板分开,便于后浇带区域外的模板拆除 2、首层楼板结构施工完毕,即在楼板上采用预制盖板覆盖,并与整体结构同步施工防水层及回填土,施工时按照4m 间距留设3m 高、直径Ф300钢筋混凝土管作为混凝土的浇筑孔。 3、待结构沉降稳定后再通过混凝土浇筑孔向后浇带内浇筑自密实膨胀混凝土。 四、施工工艺 后浇带支模→后浇带钢筋绑扎→ 钢筋混凝土预制板安装→挤塑板安装→SBS 卷材防水→100 厚 C25 混凝土保护层→回填土→后浇带自密实混凝土浇灌→ 混凝土养护 →后浇带拆模→后浇带混凝土质量验收 五、施工要点 1 后浇带支模 此后浇带支模与常规施工后浇带的支模方法完全一样,只是要求支设模板时,后浇带模板必须与大面积的模板及支撑断开,支撑要设相对独立的横撑、立撑及剪刀撑;在大面积的拆模时,必须保留后浇带的模板及支撑不动,在后浇带上预封闭施工前,必须重新检查,...
