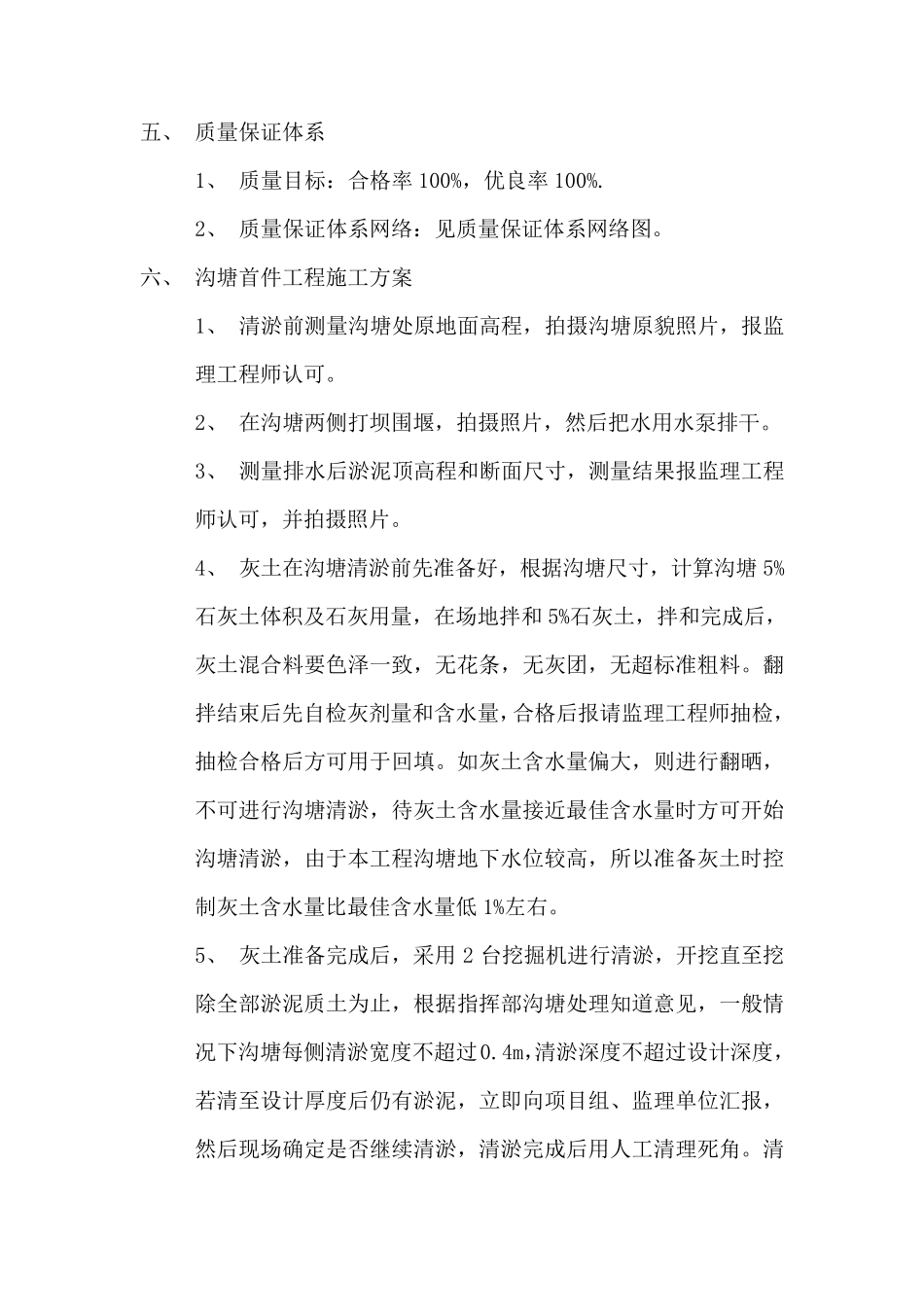

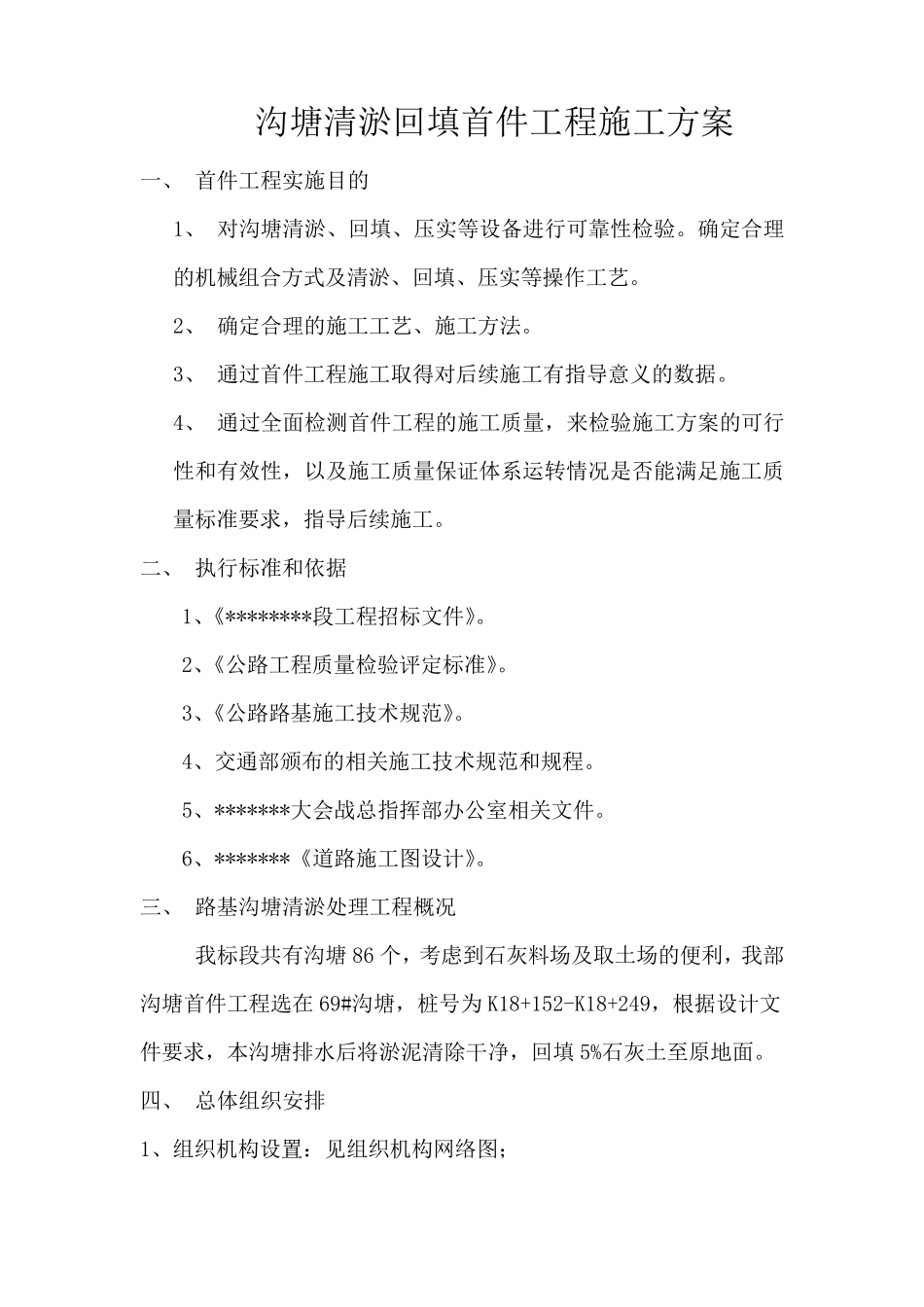

沟塘清淤回填首件工程施工方案 一、 首件工程实施目的 1、 对沟塘清淤、回填、压实等设备进行可靠性检验。确定合理的机械组合方式及清淤、回填、压实等操作工艺。 2、 确定合理的施工工艺、施工方法。 3、 通过首件工程施工取得对后续施工有指导意义的数据。 4、 通过全面检测首件工程的施工质量,来检验施工方案的可行性和有效性,以及施工质量保证体系运转情况是否能满足施工质量标准要求,指导后续施工。 二、 执行标准和依据 1、《********段工程招标文件》。 2、《公路工程质量检验评定标准》。 3、《公路路基施工技术规范》。 4、交通部颁布的相关施工技术规范和规程。 5、*******大会战总指挥部办公室相关文件。 6、*******《道路施工图设计》。 三、 路基沟塘清淤处理工程概况 我标段共有沟塘86 个,考虑到石灰料场及取土场的便利,我部沟塘首件工程选在 69#沟塘,桩号为 K18+152-K18+249,根据设计文件要求,本沟塘排水后将淤泥清除干净,回填5%石灰土至原地面。 四、 总体组织安排 1、组织机构设置:见组织机构网络图; 2、沟塘处理首件工程施工现场人力资源配置: (1)管理人员 项目经理: 技术负责人: 试验工程师: 试验员: 质检工程师: 道路工程师: 测量工程师: 安全负责人: 资料负责人: 道路施工员: (2)主要劳动力配置 工作岗位 人数 工作职责 试验 2 现场试验检测 测量 3 现场放样、标高、厚度、尺寸检测 压路机组 2 压实填筑层 运输车组 4 运输车辆驾驶、维修 普通工人 6 施工辅助劳动 3、原材料 (1)土:采用 5#取土坑土 (2)石灰:采用溧阳石灰,使用前消解充分并检测其指标,满足规范要求后报验。 4、主要检测仪器、施工机具准备:见附表 五、 质量保证体系 1、 质量目标:合格率 100%,优良率 100%. 2、 质量保证体系网络:见质量保证体系网络图。 六、 沟塘首件工程施工方案 1、 清淤前测量沟塘处原地面高程,拍摄沟塘原貌照片,报监理工程师认可。 2、 在沟塘两侧打坝围堰,拍摄照片,然后把水用水泵排干。 3、 测量排水后淤泥顶高程和断面尺寸,测量结果报监理工程师认可,并拍摄照片。 4、 灰土在沟塘清淤前先准备好,根据沟塘尺寸,计算沟塘 5%石灰土体积及石灰用量,在场地拌和 5%石灰土,拌和完成后,灰土混合料要色泽一致,无花条,无灰团,无超标准粗料。翻拌结束后先自检灰剂量和含水量,合格后报请监理工程师抽检...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

沟塘处理施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
